2027年一级建造师《民航机场工程管理与实务》预测试卷二
民航机场工程管理与实务
预测试卷
共 35 题
3680 次浏览
更新于 2026-09-28
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
机场目视助航灯光系统工程包括( )的安装工程。
- A.指点信标、风向标和灯箱
- B.标记牌、指点信标和风向标
- C.灯箱、标记牌和指点信标
- D.风向标、灯箱和标记牌
2
信息系统正常运行时,只有一台服务器处于工作状态,负责所有业务的处理,另一台服务器处于待机状态,时刻监测运行服务器的状态,一旦运行服务器出现故障,则接管其工作。上述备份方式被称为( )。
- A.双机互备方式
- B.主从热备方式
- C.多点集群方式
- D.双机双工方式
3
Ⅱ类精密进近灯光系统的侧边灯发( )光。
- A.白色
- B.绿色
- C.红色
- D.蓝色
4
飞机的配载平衡主要由( )系统来完成。
- A.航班信息处理
- B.资源分配
- C.信息集成
- D.离港控制
5
广播式自动相关监视的数据源是由( )提供的。
- A.卫星数据链
- B.机载设备
- C.场面监视雷达
- D.航行情报系统
6
停止道是供飞机( )时使用的。
- A.停放
- B.上、下旅客
- C.中断起飞
- D.加油
7
下列导航信标中,( )信号对杂草高度最敏感。
- A.全向信标
- B.航向信标
- C.下滑信标
- D.指点信标
8
在飞行区土质地带开挖排水沟槽时,应保留( )cm的深度不挖,待下道工序施工前,整修为设计沟槽底高程。
- A.5~18
- B.10~30
- C.35~40
- D.45~55
9
下列工程中不属于民航专业工程的是( )。
- A.航站楼土建工程
- B.货运站工艺流程设计
- C.飞行区消防管网工程
- D.飞行区供电工程
10
机场旅客航站区指标依据( )划分为7个等级。
- A.高峰小时旅客吞吐量
- B.目标年的年旅客吞吐量
- C.旅客航站楼建筑面积
- D.最大载客量的机型
11
飞行区土石方挖方区的施工顺序是:( )。
- A.清除腐质土、挖运土、平整、压实
- B.挖运土、清除腐质土、平整、压实
- C.平整、压实、挖运土、清除腐质土
- D.挖运土、压实、平整、清除腐质土
12
空管自动转报系统采用无线传输方式时,使用( )。
- A.地空数据链
- B.VHF通信
- C.ATM网
- D.卫星通信
13
在五级集中式托运行李安全检查流程中,第一级由( )来完成。
- A.痕量爆炸物探测仪
- B.CT机
- C.多视角爆炸物探测系统
- D.高速自动安检仪
14
某民用机场跑道一端磁方位角为326°,常年主导风向为西北风,则通常用于着陆的跑道端号码为( )。
- A.33
- B.32
- C.15
- D.14
15
机坪供电对象有( )。
- A.机务维修、机位标记牌、顺序闪光灯
- B.泊位引导装置、顺序闪光灯、机位标记牌
- C.顺序闪光灯、泊位引导装置、机务维修
- D.机位标记牌、机务维修用电、泊位引导装置
16
机场目视助航灯光系统工程施工要求中,目视助航设施定位必须以( )坐标系统为基准。
- A.所在城市
- B.机场
- C.54
- D.84
17
衰减串扰比是双绞线的重要技术指标,有时也用( )来表示。
- A.直流电阻
- B.衰减
- C.近端串扰
- D.信噪比
18
如果飞机进近航道稍低于正确航道,驾驶员会看到PAPl系统指示的灯光信号颜色自靠近跑道向外依次为( )。
- A.白、红、红、红
- B.红、红、红、白
- C.白、白、白、红
- D.红、白、白、白
19
飞机离场手续由( )来办理。
- A.空中交通服务报告室
- B.塔台管制室
- C.管理局调度室
- D.区域管制中心
20
下列关于机场的说法中,不正确的是( )。
- A.民用机场分为运输机场和通用机场
- B.通用机场是公共基础设施
- C.民用机场包括临时机场
- D.军民合用机场管理办法由国务院、中央军委制定
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
机场场面监视雷达必须探测和覆盖的区域包括( )。
- A.机坪
- B.滑行道
- C.联络道
- D.塔台
- E.跑道端延长线
22
对于集中控制模式的视频监控系统,前端设备控制优先权的分配方式有( )。
- A.按使用单位优先权划分
- B.按区域优先权划分
- C.以云台为主的优先权分配方式
- D.以摄像机为主的优先权分配方式
- E.按驻场单位及机场各部门使用优先权划分
23
民航通信导航监视设施进行防雷保护时,需进行电涌保护的有( )。
- A.雷达天线
- B.供配电系统
- C.下滑台铁塔
- D.天馈系统
- E.全向信标反射网
24
民航机场工程中,内容涉及( )的建设项目管理文件需建造师签署。
- A.现场环保文明施工
- B.工程监理
- C.施工组织
- D.施工进度
- E.成本费用
25
下列灯光系统中,采用并联供电的有( )系统。
- A.A型简易进近灯光
- B.I类精密进近灯光
- C.Ⅱ类精密进近灯光
- D.跑道中线灯光
- E.障碍灯灯光
26
航站楼内必须采用不问断电源配电的柜台有( )柜台。
- A.值机
- B.问询
- C.安检
- D.登机
- E.中转
27
航站楼登机提示显示终端应显示包括( )在内的航班信息。
- A.航班号
- B.到达港
- C.航程时间
- D.起飞时间
- E.登机口
28
下列工程不属于A类运输机场工程的有( )的工程。
- A.飞行区指标为4F,且批准的可行性研究报告总投资为1亿元
- B.飞行区指标为4E,且批准的可行性研究报告总投资为1.5亿元
- C.飞行区指标为4E,且批准的可行性研究报告总投资为2亿元
- D.飞行区指标为4D,且批准的可行性研究报告总投资为2.5亿元
- E.飞行区指标为4D,且批准的可行性研究报告总投资为3亿元
29
影响水泥混凝土道面耐冻性的主要因素有( )。
- A.补强筋
- B.水胶比
- C.集料级配
- D.集料含泥量
- E.道面纹理深度
30
民航运输机场中,每条跑道都必须设置( )。
- A.道肩
- B.防吹坪
- C.停止道
- D.净空道
- E.升降带
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31

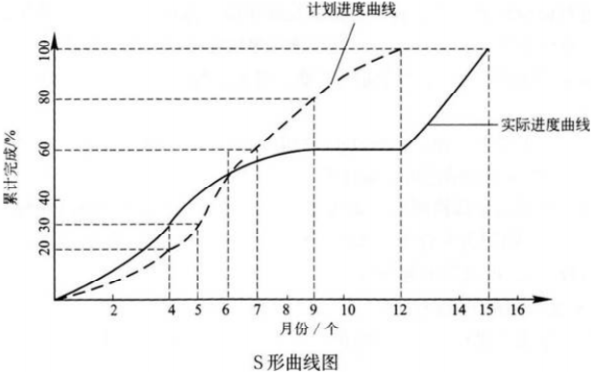

某机场场道第2标段施工单位在土石方施工中,利用S曲线法管理施工进度,计划进度与实际进度的结果对比见下图。

问题:
(1)从时间和工作量上定性、定量分析第4个月月底工程施工实际进展状况。
(2)从时间和工作量上定性、定量分析第9个月月底工程施工实际进展状况。
(3)说明该工程工期拖延的时间。
(4)利用S曲线比较,可获取哪些信息?

问题:
(1)从时间和工作量上定性、定量分析第4个月月底工程施工实际进展状况。
(2)从时间和工作量上定性、定量分析第9个月月底工程施工实际进展状况。
(3)说明该工程工期拖延的时间。
(4)利用S曲线比较,可获取哪些信息?
32
某机场现有南北向跑道长2600m,跑道两端均已有Ⅰ类精密进近仪表着陆系统和Ⅰ类精密进近灯(无顺闪);跑道双向设有标准的PAPl系统(坡度灯);跑道灯光系统配备有:跑道边灯、跑道入口灯和跑道入口翼排灯、跑道末端灯。现需要对跑道及配套的设施进行必要的扩建,其方案是将跑道南端向外延长400m。由于跑道南端净空条件的限制,跑道入口内移200m,其下滑航道角保持不变。
本工程合同工期约定为240d,场道土石方工程量为20万m³;每立方米综合单价为40元,当工程量超过合同约定10%时,其超过部分按每立方米35元计算。在实际施工期间,因雨天气的影响,土石方难度增大,使施工单位耽误工期2d:又因航空业务繁忙,不能按预定的时间停航,使设备安装调试拖延工期3d;在土石方施工中,又因碾压密实度不够,监理工程师下令返工造成延误工期1d。工程完工后,经核实。确认实际完成土石方工程量为28万m³。
问题:
(1)跑道入口内移后,如何对目视助航灯光系统中的设施作相应的增加和调整?
(2)跑道入口内移后,为要求原设施与跑道入口和跑道端的距离关系不变,原设在跑道南端的仪表着陆设施(不考虑指点标台)应调整到什么位置?
(3)本工程中土石方工程结算应为多少万元?写出计算过程。
(4)本工程工期应该顺延多少天?根据本工程中造成各种延误的情况进行分析。
本工程合同工期约定为240d,场道土石方工程量为20万m³;每立方米综合单价为40元,当工程量超过合同约定10%时,其超过部分按每立方米35元计算。在实际施工期间,因雨天气的影响,土石方难度增大,使施工单位耽误工期2d:又因航空业务繁忙,不能按预定的时间停航,使设备安装调试拖延工期3d;在土石方施工中,又因碾压密实度不够,监理工程师下令返工造成延误工期1d。工程完工后,经核实。确认实际完成土石方工程量为28万m³。
问题:
(1)跑道入口内移后,如何对目视助航灯光系统中的设施作相应的增加和调整?
(2)跑道入口内移后,为要求原设施与跑道入口和跑道端的距离关系不变,原设在跑道南端的仪表着陆设施(不考虑指点标台)应调整到什么位置?
(3)本工程中土石方工程结算应为多少万元?写出计算过程。
(4)本工程工期应该顺延多少天?根据本工程中造成各种延误的情况进行分析。
33
我国西北地区某旅游城市新建一民用机场,包含一条跑道、一座旅客航站楼等设施。预计10年内年旅客吞吐量将达30万人次。设计使用飞机机型为B737。机场的基准飞行场地长度为2200m,无净空道和停止道,装备的仪表着陆系统以及目视助航设备能供飞机在决断高度低至60m、能见度不小于800m时着陆。
问题:
(1)按在全国航空运输网络中的地位划分,该机场属哪种性质的机场?
(2)实际跑道长度大于、等于还是小于2200m?该机场飞行区指标Ⅰ、指标Ⅱ和旅客航站区指标分别是什么?
(3)该机场跑道属哪一类精密进近跑道?
(4)列举该机场跑道助航灯光系统的组成部分。
问题:
(1)按在全国航空运输网络中的地位划分,该机场属哪种性质的机场?
(2)实际跑道长度大于、等于还是小于2200m?该机场飞行区指标Ⅰ、指标Ⅱ和旅客航站区指标分别是什么?
(3)该机场跑道属哪一类精密进近跑道?
(4)列举该机场跑道助航灯光系统的组成部分。
34
某省会机场跑道长3200m,跑道号码标志为01/19,安装有双向Ⅰ类仪表着陆系统和双向Ⅰ类进近灯光系统,机场运行时间为早6:00~次日凌晨1:00。由于业务发展,飞行区拟征用部分农田进行扩建,将跑道向北延长400m,不建停止道和净空道。由于跑道北端净空限制,跑道入口内移200m。鉴于机场较为繁忙,工程施工拟采用不停航施工方式进行。施工单位在飞行区不停航施工中,搭建、拆除施工设施的时间分别为0.5h。
问题:
(1)扩建后01号跑道和19号跑道起飞、降落可用长度各是多少?
(2)飞行区哪些空管设施需要迁址?说明大致迁移距离。
(3)跑道及其中线延长线上哪些灯光设施需要迁移?说明大致迁移距离。
(4)飞行区内弱电设施是否需要增加?说明理由。
(5)指出需要进行飞行校验的跑道号码:被校验的空管设施校验结果等级是如何划分的?
(6)不停航施工现场指挥机构应由哪几方代表组成?不停航施工实际工作时间最多为几小时?
问题:
(1)扩建后01号跑道和19号跑道起飞、降落可用长度各是多少?
(2)飞行区哪些空管设施需要迁址?说明大致迁移距离。
(3)跑道及其中线延长线上哪些灯光设施需要迁移?说明大致迁移距离。
(4)飞行区内弱电设施是否需要增加?说明理由。
(5)指出需要进行飞行校验的跑道号码:被校验的空管设施校验结果等级是如何划分的?
(6)不停航施工现场指挥机构应由哪几方代表组成?不停航施工实际工作时间最多为几小时?
35
A施工单位承担了某航站楼民航专业弱电系统工程施工任务,系统的机柜与服务器由业主提供。该工程4月1日开始施工,在施工过程中遇到以下情况:
情况一:4月3日起,因业主原因停工3d。
情况二:4月3日上午上班时,项目经理乙被告知应于该日到货安装的机柜将于7d后到货安装。因停工和机柜晚到,乙向监理工程师提出了累计工期索赔。4月6日上午上班时,乙又被告知原计划应于该日到货次日安装的服务器将推迟7d到货(时间不含4月6日当天),乙为此又向监理工程师提出了增加7d的工期索赔。该服务器必须在机柜安装开始2d后,方可开始安装。上述设备延期到货,导致其他相关工作依次顺延。
情况三:为追赶进度,在机柜、服务器等设备到货后,乙立即组织施工人员将这些设备开箱、安装和调试。
情况四:在敷设光缆过程中,发现其中一根光缆长度不足,乙决定进行接续。
情况五:施工单位对全部2001条双绞线自检时发现有II条信道不合格、3条双绞线不通,且均无法修复,乙认为总比例未超过1%,自检结论为合格。施工单位对全部216条光纤信道自检时发现有1条不合格,且无法修复,乙认为比例未超过0.5%,自检结论为合格。
问题:
(1)乙在4月3日可以提出的累计工期索赔天数为几天?说明理由。监理工程师能否接受乙于4月6日提出的工期索赔天数,说明理由。
(2)乙为追赶进度采取的做法存在什么问题?简述正常的工作程序。
(3)说明光纤接续对光纤端面的要求。有哪几种制备光纤端面的方法?
(4)监理工程师能认可双绞线系统、光纤系统的自检结论吗?简述原因。
情况一:4月3日起,因业主原因停工3d。
情况二:4月3日上午上班时,项目经理乙被告知应于该日到货安装的机柜将于7d后到货安装。因停工和机柜晚到,乙向监理工程师提出了累计工期索赔。4月6日上午上班时,乙又被告知原计划应于该日到货次日安装的服务器将推迟7d到货(时间不含4月6日当天),乙为此又向监理工程师提出了增加7d的工期索赔。该服务器必须在机柜安装开始2d后,方可开始安装。上述设备延期到货,导致其他相关工作依次顺延。
情况三:为追赶进度,在机柜、服务器等设备到货后,乙立即组织施工人员将这些设备开箱、安装和调试。
情况四:在敷设光缆过程中,发现其中一根光缆长度不足,乙决定进行接续。
情况五:施工单位对全部2001条双绞线自检时发现有II条信道不合格、3条双绞线不通,且均无法修复,乙认为总比例未超过1%,自检结论为合格。施工单位对全部216条光纤信道自检时发现有1条不合格,且无法修复,乙认为比例未超过0.5%,自检结论为合格。
问题:
(1)乙在4月3日可以提出的累计工期索赔天数为几天?说明理由。监理工程师能否接受乙于4月6日提出的工期索赔天数,说明理由。
(2)乙为追赶进度采取的做法存在什么问题?简述正常的工作程序。
(3)说明光纤接续对光纤端面的要求。有哪几种制备光纤端面的方法?
(4)监理工程师能认可双绞线系统、光纤系统的自检结论吗?简述原因。
