2027年一级建造师《民航机场工程管理与实务》冲刺试卷二

民航机场工程管理与实务 冲刺试卷 共 35 题 3680 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
在工作区墙面上的电源应采用( )电源。
  • A.单相
  • B.脉动
  • C.三相
  • D.直流
2
对于机场道面用水泥混凝土,大多是干硬性混凝土,为了保证其流动性,一般在混凝土搅拌过程中加入( )。
  • A.引气剂
  • B.缓凝剂
  • C.早强剂
  • D.减水剂
3
无方向信标台场地及其周围宜为( )场地。
  • A.腐殖土或砂石
  • B.砂石或岩石
  • C.腐殖土或黏土
  • D.黏土或岩石
4
民航机场工程施工过程中,若业主提出不使用民航机场工程一级注册建造师执业签章文件,而使用其他的签章文件目录系统时(包括业主自行编制执行的目录系统),应在尊重( )意见的基础上,充分协商统一后执行。
  • A.质检机构
  • B.业主
  • C.监理单位
  • D.施工单位
5
在压实土基时,碾压机具的时速宜控制在( )。
  • A.1~2km/h
  • B.2~3km/h
  • C.5~7km/h
  • D.7~8km/h
6
塔台空管设备配置中必需配置的设备是( )。
  • A.甚高频通信设备
  • B.空管雷达终端显示设备
  • C.气象信息显示设备
  • D.飞行数据输入输出设备
7
跑道道面温度传感器安装在( )。
  • A.跑道末端
  • B.跑道入口
  • C.跑道中心
  • D.接地带
8
气象自动观测系统中的云高仪安装在( )内,且避开航空器起降航线的地方。
  • A.中指点标台
  • B.下滑台
  • C.航向台
  • D.外指点标台
9
围界报警系统的漏报率反映的是( )。
  • A.入侵者能够躲过探测系统的概率
  • B.探测系统发生无效探测的概率
  • C.因设备故障无法工作所占时长的百分数
  • D.探测系统发生错误检测事件的概率
10
引入航班动态显示系统中央控制室的电气线缆应尽量选用( )。
  • A.屏蔽线
  • B.非屏蔽线
  • C.光缆
  • D.同轴电缆
11
航站楼广播系统扬声器的布置方式有( )两种方式。
  • A.明装和暗装
  • B.吊装和立装
  • C.一般和特殊
  • D.集中和分散
12
航向信标台的场地保护区是一个( )的区域。
  • A.扇形
  • B.圆和长方形合成
  • C.长方形
  • D.长方形和梯形
13
民航机场工程注册建造师执业工程规模标准所涉及单项工程合同额中,不包括设备费的是( )工程。
  • A.机场场道
  • B.空管
  • C.航站楼弱电
  • D.机场目视助航
14
值机办票引导显示终端必须显示所要办理的航班号和( )。
  • A.登机口
  • B.经停站
  • C.到达港
  • D.出发港
15
机场场内排水系统主要由( )、涵管、土明沟及肓沟组成。
  • A.盖板明沟
  • B.排水井
  • C.排水坡度
  • D.抽水泵
16
如果飞机沿正确进近航道进场,驾驶员将看到PAPI灯的颜色为( )。
  • A.一红三白
  • B.二红二白
  • C.三红一白
  • D.四白
17
机场助航灯光按出射光的方向可分为( )。
  • A.定向发光、全向发光和单向发光
  • B.定向发光、全向发光和全向定向发光
  • C.全向发光和定向发光
  • D.双向发光、全向发光和全向定向发光
18
Ⅰ类精密进近灯光系统尽可能延伸到距跑道入口( )m处。
  • A.450
  • B.600
  • C.900
  • D.980
19
运料车应备有( )设施,以保温、防雨、防风及防止污染环境。
  • A.加温
  • B.风干
  • C.防震
  • D.篷布覆盖
20
通常,航向信标台距跑道末端的距离一般为( )。
  • A.250~400m
  • B.650~800m
  • C.1000~2000m
  • D.100~200m

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
砖砌沟墙时,应( )。
  • A.水平分层
  • B.内外搭接
  • C.上下错缝
  • D.不得有横向通缝
  • E.墙面应平整垂直
22
飞机机位操作引导灯可能为恒定发( )光的灯。
  • A.黄色
  • B.蓝色
  • C.红色
  • D.绿色
  • E.白色
23
具有易折性要求的灯具包括( )。
  • A.跑道上的滑行道中线灯
  • B.等待位置灯
  • C.跑道末端灯
  • D.滑行道边灯
  • E.跑道入口灯
24
机场工程中通常采用( )的处理方法保证机场道面下土基的强度和稳定性。
  • A.降低地下水位
  • B.土基专项治理措施
  • C.土基进行充分压实
  • D.设置隔离层
  • E.抬高道槽设计标高
25
铺筑道面混凝土板的作业,是一项多工种的流水作业,它的主要施工工序是:施工前的准备、( )做面、接缝施工。
  • A.摊铺混合料
  • B.振实
  • C.养护
  • D.灌缝
  • E.铺设反射层
26
半刚性基层可分为( )和综合稳定类三种。
  • A.水泥稳定类
  • B.级配碎石类
  • C.级配砾石类
  • D.石灰稳定类
  • E.填隙碎石类
27
相对于多模光纤,单模光纤具有( )特点。
  • A.模间色散大
  • B.可传输信号频率低
  • C.仅能传输某一种单色光
  • D.传输频带宽
  • E.传输距离远
28
航空情报质量管理制度应当包括航空情报工作各阶段实施质量管理所需的资源、程序和方法等,确保航空情报的( )。
  • A.可追溯性
  • B.可持续性
  • C.精确性
  • D.清晰性
  • E.完整性
29
国际民航组织根据不同气象条件下的着陆能力规定了三类着陆标准,用( )表示。
  • A.仪表精度
  • B.跑道视程
  • C.飞机性能
  • D.决断高度
  • E.跑道灯光
30
摄像机安装时,应先进行( ),符合要求后方可固定。
  • A.通电试看、细调
  • B.检查各项功能
  • C.观察监视区域的覆盖范围
  • D.观察图像质量
  • E.全系统联调

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
某机场工程实行公开竞争性招标,招标公告中要求投标者应是具有一级资质等级的施工企业。在开标会上,共有12家参与投标的施工企业或联合体有关人员参加,此外还有市招标办公室、市公证处法律顾问以及业主方的招标委员会全体成员参加。开标前,公证处提出要对各投标单位的资质审查。在开标中,对一家参与投标的M建筑公司资质提出了质疑。虽然该公司资质材料齐全并盖有公章和项目负责人签字,但法律顾问认定该单位不符合投标资格要求,取消了该标书。另一投标的N建筑施工联合体是由两个建筑公司联合组成的联合体,其中A建筑公司为一级施工企业,B建筑公司为三级施工企业,也被认定为不符合投标资格要求,撤销了标书。
问题:
(1)开标会上能否列人“审查投标单位的资质”这一程序?为什么?
(2)为什么M建筑公司被认定不符合投标资格?
(3)为什么N建筑公司被认定不符合投标资格?
32
某建筑安装公司经过投标承包了某机场航站楼的综合布线工程。在施工过程中,监理工程师经现场勘查发现该建筑安装公司现场工具设备布置混乱,存在较严重的安全隐患,且多处布线未完全按设计图纸施工,存在偷工减料现象。随后告知机场,并要求建筑安装公司停工整改。
问题:
(1)由建筑安装公司停工引起的经济费用由谁承担?
(2)经过整改合格后,建筑安装公司得以复工。当工程埋管结束后,按照双方约定的合同条款建筑安装公司要求机场拨付下期工程款,机场因资金周转闲难未及时向建筑安装公司给付。建筑安装公司可采取哪些措施?
33

某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用。当工程进行到第95天进行检查时,节点⑤之前的工作全部完成,工程耽误了15d。
题目图片
问题:
(1)试述赶工的对象。
(2)要在以后的时间进行赶工,使合同工期不拖期,问怎样赶工才能使增加的费用最少?
34

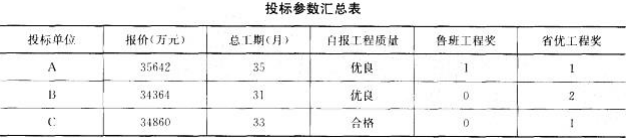

某大型航站楼弱电系统工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求高,而且对工期的要求也比较紧迫。业主在对有关单位和在建工程考察的基础上,采取了邀请招标的方法。邀请了二家具有一级航站楼弱电系统工程专业承包企业资质的施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。业主要求投标单位将技术标和商务标分别装订报送。经招标领导小组研究确定的评标规定如下:
(1)技术标共30分,其中施工方案10分(因已确定施工方案,各投标单位均得10分)、施工总工期10分、工程质量10分。满足业主总工期要求(36个月)者得4分,每提前1个月加1分,不满足者不得分;业主希望该工程今后能被评为省优工程,自报工程质量合格者得4分,承诺将该工程建成省优工程者得6分(若该工程未被评为省优工程将扣罚合同价的2%,该款项在竣工结算时暂不支付给承包商),近三年内获鲁班工程奖每项加2分,获省优工程奖每项加1分。
(2)商务标共70分。报价不超过标底(35500万元)的±5%者为有效标,超过者为废标。报价为标底的98%者得满分(70分),在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五入原则取整)。
各投标单位的有关情况见下表。
题目图片
问题:
(1)该工程采用邀请招标方式且仅邀请3家施工单位投标,是否违反有关规定,为什么?
(2)请按综合得分最高者中标的原则确定哪家施工单位中标?
(3)若该工程中部分产品需由业主指定,业主经市场调研,发现国内仅有一家生产商A符合工程质量要求,而国外同类产品的价格远远高于国内生产商A产品的价格,业主经上级招标行政主管部门批准,决定直接采购生产商A的产品。业主采取直接采购的方法符合我国《招标投标法》吗?
35
2013年4月,一飞行区指标为4E的机场修建滑行道桥,批准的可行性研究报告总投资为100万元。某具有一级机场场道工程专业承包企业资质的施工单位承担了施工任务。施工中发现施工阁有问题,不得不停工。经技术人员反复研究认为施工图设计确有错误,需变更施工图设计,但不属于重大设计变更。施工单位以前施工中也遇到过类似问题并有成功的解决经验,于是就把这一切报告监理和工程指挥部(项目法人代表)。工程指挥部为了保障机场按期通航,认为问题并不复杂,要求施工单位根据以往的成功经验编制施工图设计修改方案。施工单位根据以往的经验编制了施工图设计修改方案。工程指挥部向所在地民航地区管理局提出审批申请。
问题:
(1)该工程属于民航机场工程注册建造师执业工程规模中哪一类型?
(2)该工程属于哪一类运输机场工程?
(3)该施工单位是否可以编制施工图设计修改方案?说明理由。
(4)工程指挥部向所在地民航地区管理局提出审批申请是必要的吗?
