2026年一级造价工程师《建设工程造价案例分析(水利工程)》模拟试卷五
建设工程造价案例分析(水利工程)
模拟试卷
共 6 题
1767 次浏览
更新于 2026-09-26
一、案例分析题
根据所给材料回答问题。
1
东部某省正兴建某Ⅰ等大(1)型水利枢纽工程,目前该工程已由设计单位完成招标设计工作,建设单位拟据此开展招标工作。
建设单位拟对该水利枢纽水轮机组安装工程进行招标,委托一具有相应资质的招标代理机构编制招标文件和招标控制价。
根据招标文件和常规施工方案,按以下数据及要求编制该水利枢纽工程水轮机组安装标的工程量清单和招标控制价:
环境保护措施费按分类分项工程费的1.5%计算,文明施工措施费按分类分项工程费的%计算,安全防护措施费按分类分项工程费的1%计算,小型临时工程费按分类分项工程费的3%计算,施工企业进退场费为10.00万元,大型施工设备安拆费为15.00万元,其他项目仅有预留金,金额为200.00万元,零星工作项目无。

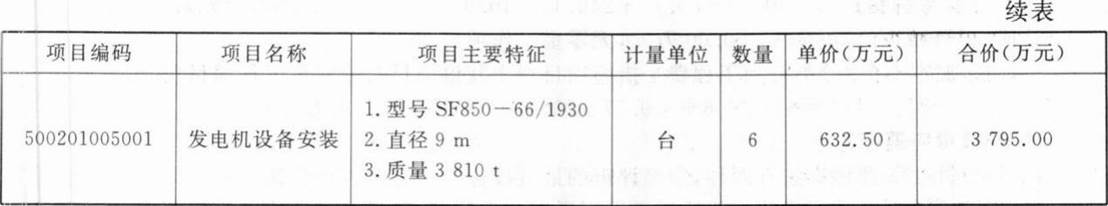

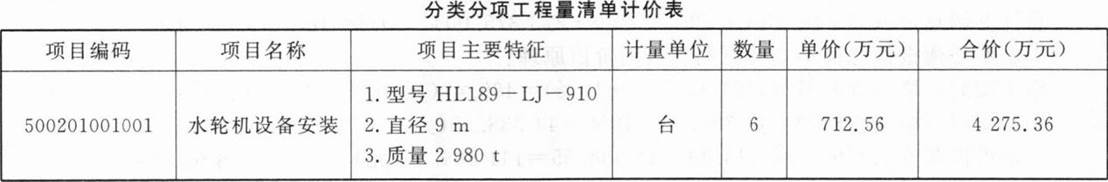

标段计划安装水轮机型号H89一J一910,直径9m,质量2980t,共6台。发电机型号SF850—66/1930,直径9m,质量3810t,共6台。招标代理机构的注册造价工程师根据现行相关文件标准计算出的招标控制价相关成果如下:水轮机安装综合单价为712.56万元/台,发电机安装综合单价为632.50万元/台。

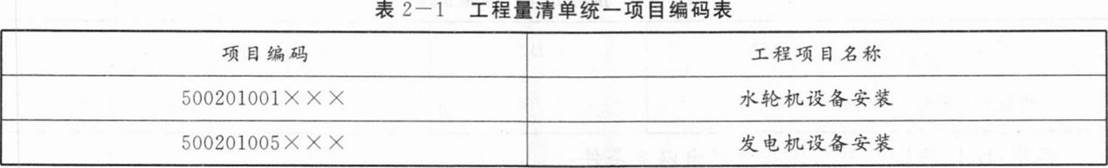

根据中华人民共和国建设部2007年批准实施的《水利工程工程量清单计价规范》(GB50501—2007)的规定,本标段中涉及的分类分项工程量清单项目的统一编码,见表2—1。

【问题】
1.按照GB50501—2017的规定,编制分类分项工程量清单计价见表2—2。

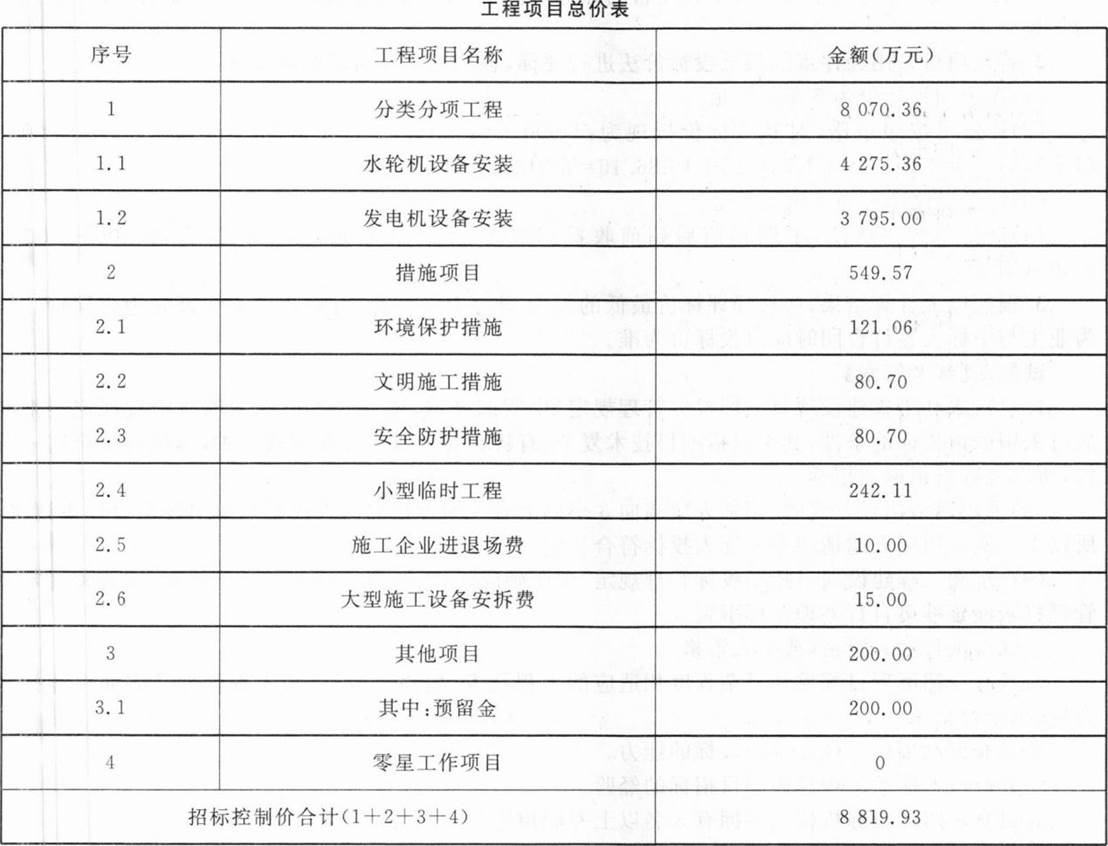

2.按照GB50501—2017的规定,计算出该招标控制价。将各项费用的计算结果填入工程招标控制价工程项目总价表(见表2—3),其计算过程写在表的后面。

计算过程和计算结果均保留两位小数。
建设单位拟对该水利枢纽水轮机组安装工程进行招标,委托一具有相应资质的招标代理机构编制招标文件和招标控制价。
根据招标文件和常规施工方案,按以下数据及要求编制该水利枢纽工程水轮机组安装标的工程量清单和招标控制价:
环境保护措施费按分类分项工程费的1.5%计算,文明施工措施费按分类分项工程费的%计算,安全防护措施费按分类分项工程费的1%计算,小型临时工程费按分类分项工程费的3%计算,施工企业进退场费为10.00万元,大型施工设备安拆费为15.00万元,其他项目仅有预留金,金额为200.00万元,零星工作项目无。
标段计划安装水轮机型号H89一J一910,直径9m,质量2980t,共6台。发电机型号SF850—66/1930,直径9m,质量3810t,共6台。招标代理机构的注册造价工程师根据现行相关文件标准计算出的招标控制价相关成果如下:水轮机安装综合单价为712.56万元/台,发电机安装综合单价为632.50万元/台。
根据中华人民共和国建设部2007年批准实施的《水利工程工程量清单计价规范》(GB50501—2007)的规定,本标段中涉及的分类分项工程量清单项目的统一编码,见表2—1。

【问题】
1.按照GB50501—2017的规定,编制分类分项工程量清单计价见表2—2。

2.按照GB50501—2017的规定,计算出该招标控制价。将各项费用的计算结果填入工程招标控制价工程项目总价表(见表2—3),其计算过程写在表的后面。

计算过程和计算结果均保留两位小数。
2
某水利枢纽工程拟建一座节能综合办公楼,建筑面积为25000m2,其中工程设计方案部分资料如下:
A方案:采用装配式钢结构框架体系,预制钢筋混凝土叠合板楼板,装饰、保温、防水三合一复合外墙,双玻断桥铝合金外墙窗,叠合板上现浇珍珠岩保温层面。单方造价为2020元/m2。
B方案:采用装配式钢筋混凝土框架体系,预制钢筋混凝土叠合板楼板,轻质大板外墙体,双玻铝合金外墙窗,现浇钢筋混凝土屋面板上水泥蛭石保温层面。单方造价1960元/m2。
C方案:采用现浇钢筋混凝土框架体系,现浇钢筋混凝土楼板,加气混凝土砌块铝板装饰外墙体,外墙窗和屋面做法同B方案。单方造价1880元/m2。

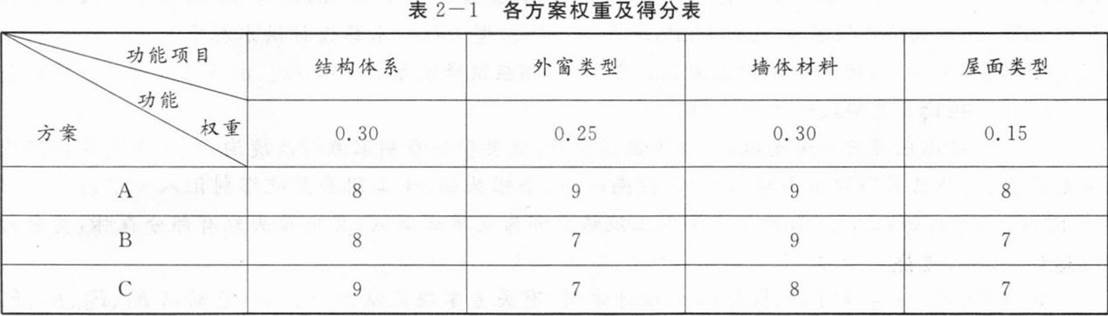

各方案功能权重及得分,见表2—1。

【问题】
1.简述价值工程中所述的“价值(V)”的含义,对于大型复杂的产品,应用价值工程的重点是在其寿命周期的哪些阶段?

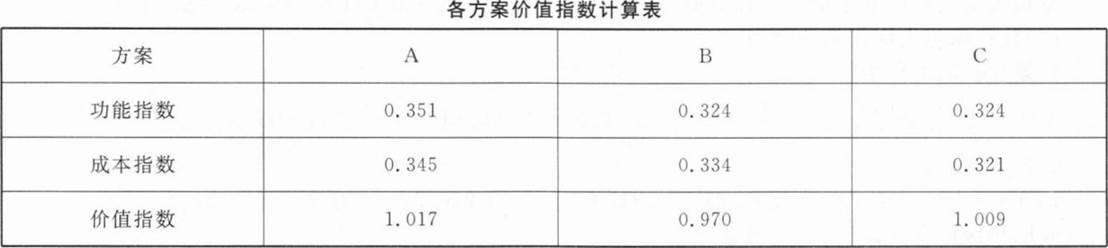

2.运用价值工程原理进行计算各设计方案的价值指数,并选择最佳设计方案。
3.三个方案设计使用寿命均按50年计,基准折现率为10%,A方案年运行和维修费用为78万元,每10年大修一次,费用为900万元,已知B方案、C方案年度寿命周期经济成本分别为664.222万元和695.400万元,其他有关数据资料见表“年金和现值系数表”。列式计算A方案的年度寿命周期经济成本,并运用最小年费用法选择最佳设计方案。
A方案:采用装配式钢结构框架体系,预制钢筋混凝土叠合板楼板,装饰、保温、防水三合一复合外墙,双玻断桥铝合金外墙窗,叠合板上现浇珍珠岩保温层面。单方造价为2020元/m2。
B方案:采用装配式钢筋混凝土框架体系,预制钢筋混凝土叠合板楼板,轻质大板外墙体,双玻铝合金外墙窗,现浇钢筋混凝土屋面板上水泥蛭石保温层面。单方造价1960元/m2。
C方案:采用现浇钢筋混凝土框架体系,现浇钢筋混凝土楼板,加气混凝土砌块铝板装饰外墙体,外墙窗和屋面做法同B方案。单方造价1880元/m2。
各方案功能权重及得分,见表2—1。

【问题】
1.简述价值工程中所述的“价值(V)”的含义,对于大型复杂的产品,应用价值工程的重点是在其寿命周期的哪些阶段?
2.运用价值工程原理进行计算各设计方案的价值指数,并选择最佳设计方案。
3.三个方案设计使用寿命均按50年计,基准折现率为10%,A方案年运行和维修费用为78万元,每10年大修一次,费用为900万元,已知B方案、C方案年度寿命周期经济成本分别为664.222万元和695.400万元,其他有关数据资料见表“年金和现值系数表”。列式计算A方案的年度寿命周期经济成本,并运用最小年费用法选择最佳设计方案。
3

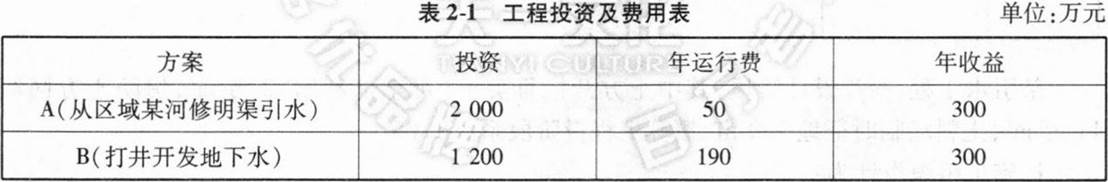

某区域农业灌溉年需水量2000万m3,预计水价0.15元/m3,拟采用以下两个方案:方案A为从区域某河修明渠引水;方案8为打井开发地下水。两方案建设期均为1年,建设初期一次性投资,项目建设期投资和建成后的年运行费、年收益如表2.1所示。假定基准投资回收期(Pc)为10年,行业基准收益率为5%,项目运行期为15年。

【问题】
1.根据静态投资回收期指标从两个方案中选出最优方案。
2.画出最优方案的净现金流量图,并根据净现值指标判断该方案是否可行。

【问题】
1.根据静态投资回收期指标从两个方案中选出最优方案。
2.画出最优方案的净现金流量图,并根据净现值指标判断该方案是否可行。
4
某地要建设一个大型水库工程,由于地质条件比较差,周边交通条件和施工难度大,对施工单位的机械施工和相关类似施工经验要求高。招标人通过公开招标方式进行施工招标,施工资质要求为不低于水利水电工程施工总承包一级。由于工程的施工工期比较紧张,招标人为防止可能少于3家投标单位投标而导致流标的情况发生,在招标公告中规定投标保证金按照合同估算价的1.5%计算,并要求投标人在购买招标文件时就递交150万元的投标保证金。有4家水利水电工程施工总承包一级及以上资质的企业,均按照招标公告的要求,在购买招标文件的同时递交了投标保证金。招标人要求投标人将技术标和商务标分别装订报送。招标文件中规定采用综合评估法进行评标,具体的评标标准如下:
1.技术标共40分,其中施工方案20分、施工总工期10分、工程质量6分、资质情况4分。满足招标人总工期要求(30个月)者得6分,每提前1个月加1分,加满至10分为止;自报工程质量合格者得4分,近3年内获大禹奖每项加1分;资质为水利水电工程施工总承包一级的,得2分,资质为水利水电工程施工总承包特级的,得4分。
2.商务标共60分。标底为10000万元。报价为所有有效投标报价平均值得50分,在此基础上,报价比标底每下降100,加1分(加满至60分为止)。每上升1%,扣1分(计分按四舍五入取整)。

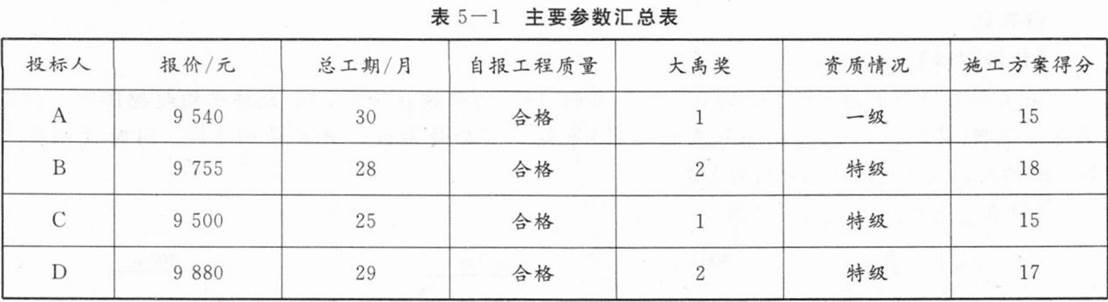

各投标人的有关情况列于表5—1。

【问题】
1.该工程的招标公告和评标办法中,是否违反有关规定?为什么?

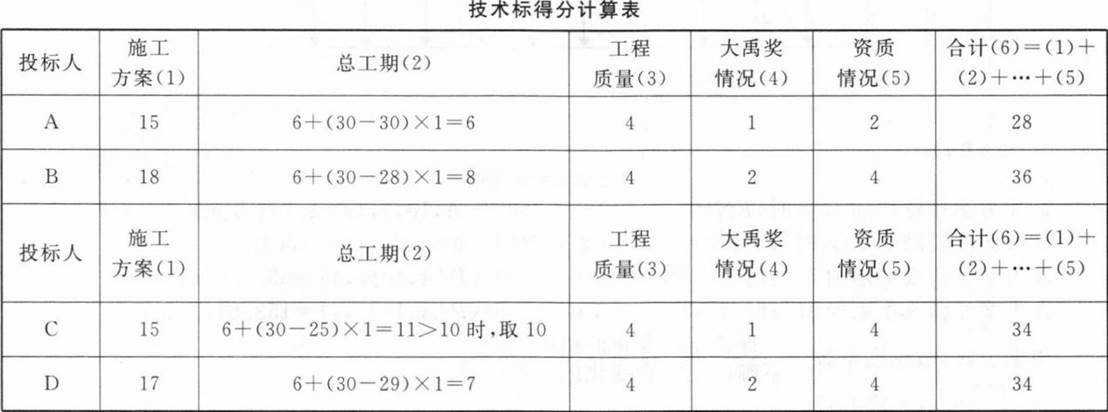

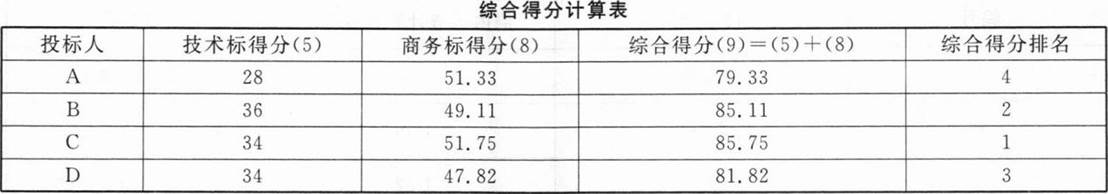

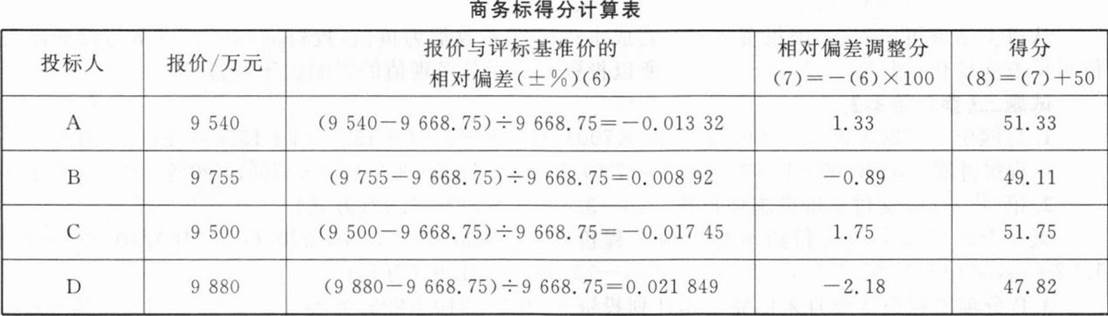

2.请计算综合得分,并由此推荐出第一中标候选人。
3.如果中标的是三家特级资质企业中的一家,该企业还同时具有公路施工总承包一级资质和市政公用工程施工总承包一级资质,那其是否可以承接建筑工程专业的施工总承包业务?为什么?
1.技术标共40分,其中施工方案20分、施工总工期10分、工程质量6分、资质情况4分。满足招标人总工期要求(30个月)者得6分,每提前1个月加1分,加满至10分为止;自报工程质量合格者得4分,近3年内获大禹奖每项加1分;资质为水利水电工程施工总承包一级的,得2分,资质为水利水电工程施工总承包特级的,得4分。
2.商务标共60分。标底为10000万元。报价为所有有效投标报价平均值得50分,在此基础上,报价比标底每下降100,加1分(加满至60分为止)。每上升1%,扣1分(计分按四舍五入取整)。
各投标人的有关情况列于表5—1。

【问题】
1.该工程的招标公告和评标办法中,是否违反有关规定?为什么?
2.请计算综合得分,并由此推荐出第一中标候选人。
3.如果中标的是三家特级资质企业中的一家,该企业还同时具有公路施工总承包一级资质和市政公用工程施工总承包一级资质,那其是否可以承接建筑工程专业的施工总承包业务?为什么?
5
某省水利厅组织编制了省内重点河渠防洪除涝治理方案,治理工程总投资15.91亿元,设计工期2年。治理后,将全面提高河道防洪除涝能力,形成较完整的防洪屏障,保护流域内人口、耕地,可减免洪灾损失约2亿元;通过河道疏挖、湿地建设,清除污染底泥,可以有效改善水生态环境,为下一步流域生态系统治理奠定基础。某施工单位承担了该项目的施工任务,施工合同工期25个月,2018年7月1日开工,合同约定在项目开工前7天内支付工程预付款,预付比例为中标价的20%。由于该工程急于投入使用,在合同中还约定,工程每提前(或拖延)1天奖励(或罚款)3000元(含税费)。
合同履行过程中,发生了下列事件:

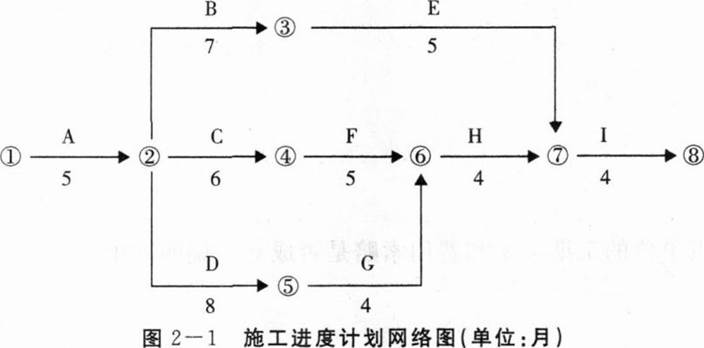

事件1:该单位工程的施工进度计划网络图如图2—1所示。因工艺设计采用某专利技术,工作F需要在工作B和工作C完成以后才能开始施工。施工单位对该进度计划网络图进行了调整。

事件2:施工单位于合同约定之日正式开工,截至2018年7月8日,建设单位仍未支付工程预付款,于是施工单位向建设单位提出如下索赔:购置材料资金占用费1.88万元、利润18.26万元、税金0.58万元,监理工程师签认情况属实。
事件3:由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失27.2万元。
事件4:当地发生百年一遇大暴雨引发泥石流,导致工作E停工,清理恢复施工共用时3个月,造成施工设备损失费用8.2万元,清理和修复工程费用24.5万元。
针对上述事件2、事件3、事件4,施工单位在有效时限内分别向建设单位提出了工期索赔及费用索赔(所有事项均与实际相符)。最后该工程按合同工期完成。
【问题】

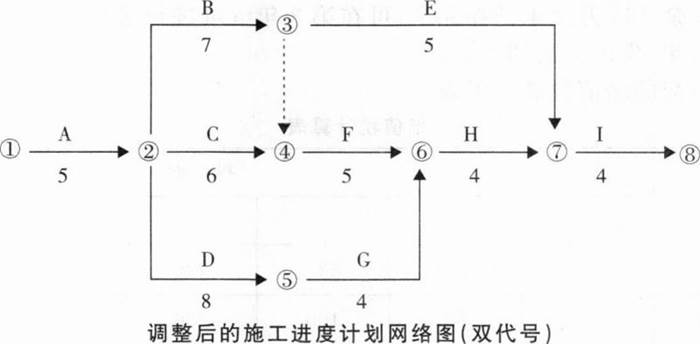

1.绘制事件1中调整后的施工进度计划网络图(双代号),指出其关键线路,并计算其总工期。调整后的工期能否满足合同要求?
2.说明事件2中施工单位的哪些索赔成立?
3.事件3中,施工单位的工期索赔和费用索赔是否成立?说明理由。
4.事件4中,施工单位的工期索赔和费用索赔是否成立?说明理由。
5.计算该工程的工期奖罚款。
合同履行过程中,发生了下列事件:
事件1:该单位工程的施工进度计划网络图如图2—1所示。因工艺设计采用某专利技术,工作F需要在工作B和工作C完成以后才能开始施工。施工单位对该进度计划网络图进行了调整。

事件2:施工单位于合同约定之日正式开工,截至2018年7月8日,建设单位仍未支付工程预付款,于是施工单位向建设单位提出如下索赔:购置材料资金占用费1.88万元、利润18.26万元、税金0.58万元,监理工程师签认情况属实。
事件3:由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失27.2万元。
事件4:当地发生百年一遇大暴雨引发泥石流,导致工作E停工,清理恢复施工共用时3个月,造成施工设备损失费用8.2万元,清理和修复工程费用24.5万元。
针对上述事件2、事件3、事件4,施工单位在有效时限内分别向建设单位提出了工期索赔及费用索赔(所有事项均与实际相符)。最后该工程按合同工期完成。
【问题】
1.绘制事件1中调整后的施工进度计划网络图(双代号),指出其关键线路,并计算其总工期。调整后的工期能否满足合同要求?
2.说明事件2中施工单位的哪些索赔成立?
3.事件3中,施工单位的工期索赔和费用索赔是否成立?说明理由。
4.事件4中,施工单位的工期索赔和费用索赔是否成立?说明理由。
5.计算该工程的工期奖罚款。
6
某河道治理工程承包商实行总价合同承包。工程招标文件提供的参考资料中石料厂距工地5km,开工后,发现该石料场存在石料供给不足、供应价格上涨的情况,承包商还需从另一距工地30km的石料厂采购。此外,在施工过程的关键工作面上又发生了以下情况导致工程暂时停工:3月20日至3月26日承包商的施工设备出现了故障;应于4月10日交给承包商的施工图纸直到5月6日才交给承包商;5月7日到5月12日工地挖出保护文物。
【问题】
1.简述合同价的类型及适用条件。
2.索赔成立的条件是什么?
3.石料厂运距的增大,必然引起费用的增加,承包商经过计算后,提出每吨石料价格提高8元的索赔要求。该索赔成立吗?为什么?
4.由于几种情况导致的暂时停工,承包商在5月15日向业主提交了延长工期37天,索赔费用2.5万元/天(其中成本2万元/天)的申请。共计索赔92.5万元。
(1)作为一名造价工程师,您批准的索赔款额是多少?
(2)作为一名造价工程师,您认为是否应在工程款中扣除竣工拖期违约损失赔偿金?为什么?
5.若承包商对因业主造成的窝工损失,要求设备窝工按台班计算,人工的窝工按工日计算,是否合理?简述原因。
【问题】
1.简述合同价的类型及适用条件。
2.索赔成立的条件是什么?
3.石料厂运距的增大,必然引起费用的增加,承包商经过计算后,提出每吨石料价格提高8元的索赔要求。该索赔成立吗?为什么?
4.由于几种情况导致的暂时停工,承包商在5月15日向业主提交了延长工期37天,索赔费用2.5万元/天(其中成本2万元/天)的申请。共计索赔92.5万元。
(1)作为一名造价工程师,您批准的索赔款额是多少?
(2)作为一名造价工程师,您认为是否应在工程款中扣除竣工拖期违约损失赔偿金?为什么?
5.若承包商对因业主造成的窝工损失,要求设备窝工按台班计算,人工的窝工按工日计算,是否合理?简述原因。
