2027年一级建造师《通信与广电工程管理与实务》冲刺试卷四

通信与广电工程管理与实务 冲刺试卷 共 35 题 4413 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
下列关于SDH系统的说法,正确的是( )。
  • A.REG采用光-光(O-O)模式
  • B.SDXC不具有复用功能
  • C.TM可将63个2Mbit/s信号复用成STM-n信号输出
  • D.ADM可以利用时隙交换实现带宽管理
2
下列关于单模光纤的说法,正确的是( )。
  • A.G.653光纤在1550nm处的色散为零
  • B.G.655光纤在1550nm处衰减为零
  • C.我国入户光纤采用G.657B
  • D.G.654适合城域网建设的需要
3
下列关于天馈线避雷的说法,正确的是( )。
  • A.避雷针必须高于天线最高点的金属部分1m以上
  • B.天线应该安装在30°避雷区域内
  • C.天线馈线金属护套应在顶端及进入机房入口处的内侧作保护接地
  • D.电缆金属护套或金属管道应每隔20m就近接地一次
4
下列关于光缆配盘的说法,不正确的是( )。
  • A.光缆配盘要在路由复测和单盘检验后,敷设之前进行
  • B.架空光缆接头尽可能安排在杆旁或杆上
  • C.从特殊光缆接头点向两端配光缆
  • D.南北向时南为A端,北为B端
5
下列关于电视照明电光源的性能指标的说法,正确的是( )。
  • A.电视演播室照明光源的色温为3000K
  • B.当Ra=90时,表示事物在灯光下显示出来的颜色与在标准光源下一致,显色性最好
  • C.从开始点亮到其光通量下降到一定数值时的全部累计点亮时间为全寿命
  • D.从开始点亮到其光通量下降到一定数值时的全部累计点亮时间为有效寿命
6
下列关于第五代蜂窝移动通信网络的说法,不正确的是( )。
  • A.虚拟现实要求网络速度必须达到300Mbps以上,端到端时延小于5ms,移动小区吞吐量大于10Gbps
  • B.4K视频将成为5G的标配业务
  • C.移动性达到500km/h
  • D.空口时延减少到10ms
7
全塑电缆芯线接续必须采用( )。
  • A.气吹法
  • B.牵引法
  • C.压接法
  • D.推进法
8
广播发射机频率范围为3.2~26.1MHz,适用于远距离的国际广播是( )。
  • A.长波
  • B.中波
  • C.中短波
  • D.短波
9
下列关于电源线室外部分做防震接地的说法,正确的是( )。
  • A.电源线和接地线应保持夹角小于或等于10°
  • B.电源线长度在10m以内时,需两点接地,两点分别在靠近天线处和靠近馈线窗处
  • C.电源线长度在10~50m时,需三点接地,三点分别在靠近天线处、馈线中部垂直转水平处和靠近馈线窗处;
  • D.电源线长度超过50m,每增加10m(含不足),应增加一处接地
10
G.654截止波长位移光纤也叫衰减最小光纤,该种光纤在( )nm处的衰减最小。
  • A.1470
  • B.850
  • C.1310
  • D.1550
11
下列不属于卫星通信缺点的是( )。
  • A.通信频带宽
  • B.存在回波干扰
  • C.保密性差
  • D.存在日凌中断和星蚀现象
12
架空线路工程中,电杆中心与路由中心线的左右偏差不应大于50mm;除终端杆以外,电杆本身应( )。
  • A.上下平行
  • B.左右平行
  • C.上下垂直
  • D.左右垂直
13
不属于人(手)孔、通道的结构组成的是( )。
  • A.基础
  • B.地基
  • C.上覆
  • D.墙体
14
机架安装时,一列有多个机架时,应先安装列头首架,然后依次安装其余各机架,整列机架前后允许偏差为( )。
  • A.3mm
  • B.4mm
  • C.5mm
  • D.6mm
15
下列不属于数字声音广播优点的是( )。
  • A.高质量的声音信号,可达到CD质量的水平
  • B.对多径传输抗干扰能力强,可保证高速移动状态下的接收质量
  • C.发射功率大,覆盖面积大,频谱利用率高,提高频带带宽
  • D.可附加传送数据业务
16
下列关于通信网的功能说法,正确的是( )。
  • A.信息传送主要由交换节点完成
  • B.信息处理是整个通信网中最具智能的部分
  • C.信息最终的语义解释一般由终端应用来完成
  • D.信令机制实现了通信网中任意两个通信实体之间管理信息的交换机制
17
标石的颜色、字体应满足设计要求,设计无特殊要求时,标石地面上的部分应统一刷白色,标石的符号、编号应为( ),字体应端正。
  • A.白底红色正楷字
  • B.红底黑色正楷字
  • C.白底蓝色正楷字
  • D.红底白色正楷字
18
走线架应保证电气连通,就近连接至室内保护接地排,接地线宜采用35mm2黄绿色( )电缆。
  • A.多股铜芯
  • B.单股铜芯
  • C.多股铝芯
  • D.单股铝芯
19
下列不是调频广播特点的是( )。
  • A.不能进行高保真度广播
  • B.线性失真小
  • C.容易实现多工广播
  • D.“门限”效应
20
一类机房的相对湿度一般应保持在( )之间。
  • A.10%~60%
  • B.40%~70%
  • C.20%~85%
  • D.20%~80%

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
拉线程式的决定因素是( )。
  • A.杆路的负载
  • B.线路负荷
  • C.角深的大小
  • D.拉线的距高比
  • E.杆路的长度
22
关于短波广播发射特点的说法,正确的有( )。
  • A.沿地面传播的地波衰减较小
  • B.地波不能形成有效服务区
  • C.在几十到百余公里的范围内形成服务区
  • D.在几百到几千公里以外的地方形成服务区
  • E.适用于远距离的国际广播
23
下列关于馈电母线安装的说法,正确的是( )。
  • A.母线安装位置应符合工程设计规定,安装牢固,保持垂直与水平,其水平度每米偏差应不大于2mm
  • B.母线在槽道中必须平行、水平安装,靠近走道侧为正极,靠近设备侧为负极
  • C.母线在走线架连固铁上必须上下水平安装,上端为正极,下端为负极
  • D.在有抗震要求的地区,母线与蓄电池输出端必须采用“软母线”连接条进行连接
  • E.“软母线”连接条两侧的母线应与对应的墙壁用绝缘支撑架固定
24
关于对管道基础要求的说法,错误的是( )。
  • A.在地下水位高于管道地基的情况下,应采用具有较好防水性能的防水混凝土
  • B.混凝土管道基础施工时,两侧需支模板,模板内侧应平整并安装牢固
  • C.使用天然地基时,沟底要平整无波浪
  • D.水泥管道混凝土基础的宽度应比管道孔群宽度宽200mm
  • E.做混凝土基础时须按设计图给定的位置选择中心线,中心线左右偏差应小于100mm
25
关于同步数字体系的说法,正确的是( )。
  • A.使三个地区性标准在STM-I等级以上获得统一,实现了数字传输体制上的世界性标准
  • B.采用了同步复用方式和灵活的复用映射结构,使网络结构得以简化
  • C.频带利用率较PDH有所提高
  • D.SDH帧结构中安排了丰富的开销比特,使网络的OAM能力有所减弱
  • E.与现有网络能完全兼容,还能容纳各种新的业务信号,即具有完全的后向兼容性和前向兼容性
26
关于对风力发电系统安装的说法,错误的是( )。
  • A.如果机舱与塔架之间设有主机座,应先将主机座安放在塔架底端
  • B.塔架基础的类型和规模由将要安装的风力发电机组的宽度来确定,应符合设计要求
  • C.装配塔架应按照塔架或机组制造商提供的说明书进行
  • D.保持塔架水平,检验塔架是否在所有方向上都是垂直的
  • E.安装主机座时,须注意主机座与塔架中心对准,并旋紧固定螺栓以防止机舱振动
27
关于金属管敷设要求的说法,正确的是( )。
  • A.预埋在墙体中间的金属管内径不宜超过50mm
  • B.金属管道应有不小于0.01%的排水坡度
  • C.建筑群之间金属管的埋设深度应不小于0.5m
  • D.金属管内应安置牵引线或拉线
  • E.金属管连接时,管孔应对准,接缝应严密,不得有水泥、砂浆渗入
28
直埋光(电)缆线路应采取保护措施有( )。
  • A.高低差在0.8m及以上的沟坎处,应设置护坎保护
  • B.穿越或沿靠山涧、溪流等易受水流冲刷的地段,应设置漫水坡、挡土墙
  • C.光(电)缆敷设在坡度大于30°、坡长大于30m的坡地,宜采用“S”形敷设
  • D.光(电)缆在桥上敷设时,应采用钢管或塑料管等保护措施
  • E.排流线(防雷线)应布放在光(电)缆上方100mm处
29
下列关于塑料管道敷设要求的说法,正确的是( )。
  • A.双壁波纹管道,直接铺设在天然地基上。管道单段长度不宜超过150m
  • B.栅格管管道,直接铺设在天然地基上。管道单段长度不宜超过150m
  • C.梅花管管道,直接铺设在天然地基上。管道单段长度不宜超过150m
  • D.ABS管管道,直接敷设在天然地基上。管道单段长度不宜超过150m
  • E.硅芯管管道,直接敷设在天然地基上。管道单段长度不宜超过1000m
30
移动通信网络的特点决定了( )之间的矛盾。
  • A.网络输送
  • B.网络覆盖
  • C.容量
  • D.质量
  • E.网络安全

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
某光缆线路工程,在东北地区直埋敷设一条24芯光缆,设计要求埋深1.5m;工程跨越一条河流,采用架空方式,跨距200m;直埋部分有一处与电力电缆交越。施工单位进行了现场考察,建立了临时设施和分屯点,工程顺利开工。
根据原定进度安排,接续工作在天气转冷前结束,为此施工单位配备了足够的熔接机和单帐篷。
接续工作开始不久,天气突然转冷,接续工作最终在寒冷中进行。
第二年5月初,施工单位在工程验收前进行了内部检查,发现电杆发生倾斜,大部分光缆接头衰减过大,达不到验收要求。
问题:
<1>.施工现场设立临时设施时应考虑哪些问题?
<2>.本工程中影响质量的重要过程有哪些?
<3>.出现大部分光缆接头衰减过大现象的原因是什么?应该如何预防?
<4>.电杆倾斜的主要原因是什么?
<5>.开挖与电力电缆交越处的光缆沟时应采用哪些措施?
<6>.简述光缆敷设时打结扣的预防措施。
32

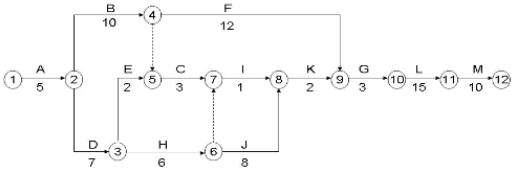

【背景资料】某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100GE接口,项目部制定的网络计划图如下:
题目图片

上图中工作代号与工作内容的对用关系如下表:
题目图片
根据合同约定,建设单位按照各局工作的最早开始时间,将设备运到机房,施工中发生如下事件:
事件一:乙站、丙站设备均推迟2天运到机房;
事件二:施工单位仪表比计划最早进场时间推迟5天时间;
事件三:在丁站本机测试中,仪表故障造成测试工作延迟6天。
问题:
<1>.计算B、E、F、I工作的时间参数。
<2>.列出本项目的关键工作,计算计划总工期。
<3>.在保证工期的前提下,测试工作于第几天开始能保证仪表的最高利用率?
<4>.各事件顺序发生时分别影响总工期多天?哪些可以向建设单位索赔工期,本工程的实际工期是多少天?
<5>.根据进度计划,应配备几支安装队,几支测试队。若只配备1支安装队,最短工期为多少?
33
【背景资料】某通信运营商计划在某地建设4G试验网工程,委托只有设备入网资质的4G设备生产厂商编制了初步设计,工程估算价约280万元。初步设计得到运营商的批准后,该运营商采用包工不包料的形式将此工程承包给一家长期合作的施工单位,并委托施工单位进行基站站址工作,后由设计单位根据选址及设备的情况编制施工图设计。施工图设计完成后工程开工,由于部分站点选择在民用建筑上,运营商工程管理人员数量有限,又委托施工单位负责完成所选站址的租用谈判工作。在此项目的施工过程中,质量监督机构进行了现场检查,并对运营商做出了相应处罚。
问题:
(1)本工程实施阶段的程序符合要求吗?简述通信建设工程项目实施阶段的程序要求。
(2)本工程委托设备厂商编制初步设计的做法是否合适,为什么?简述通信建设工程对设计编制单位的选择要求。
(3)指出本工程设计阶段是否存在问题并说明理由。
(4)本工程是否应进行招投标,为什么?
34
某通信运营商计划建设150km的本地网直埋光缆线路。为了保证传输质量,要求光缆接头的双向平均衰耗不大于0.03dB/个。光缆、接头盒及尾纤的采购工作由建设单位负责。为了节约投资,建设单位聘请了一位长期从事通信线路设计的人员对线路进行了设计。运营商在线路沿线报建时,沿线的相关部门都要求运营商自己负责完成本段内的放缆工作。运营商不得已而只得请线路沿线的居民将光缆敷设完毕。为了保证光缆的接续质量,运营商聘请了几位光缆接续专家进行光缆接续工作。在光缆接续过程中,操作人员严格按照规范要求认真操作,但是发现有两芯光纤接头的衰耗很难降低到要求的指标。接续人员经与光缆厂家联系,光缆厂家也难以将损耗较大的光纤接头的衰耗降下来。接续人员在进行中继段全程总衰耗测试时发现衰耗值过大;在后向散射曲线中,多处非接头点都存在较大的台阶。
问题:
<1>.接头盒内光缆接续的内容有哪些?
<2>.运营商在此工程管理中存在违规行为吗?如果有违规行为的话,有哪些?
<3>.光缆接头衰耗为什么难以降到要求的指标?
<4>.在后向散射曲线中为什么会在非接头点出现多处较大的台阶?
35

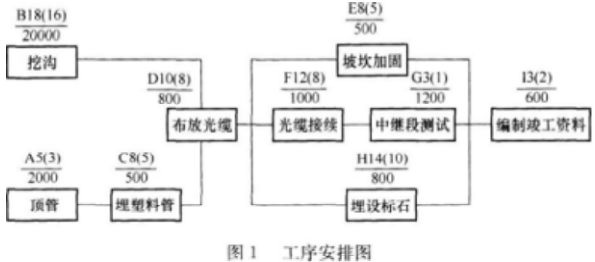

某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,施工单位制定了质量、安全等制度,编制了施工组织设计。工序安排如图1所示,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1天所增加的费用,单位为元。该工程合同工期等于计算工期。
题目图片
问题:
<1>.施工单位的现场准备工作还应包括哪些内容?
<2>.在工程开工至交付阶段,施工单位应如何做才符合质量行为规范的要求?
<3>.当工程进行到第23天时,A、B、C工作已完成。其他工作尚未开始,此时实际进度比计划延误多少天?为使总工期满足合同要求,增加的总费用最少,需要对以后的部分工作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径。

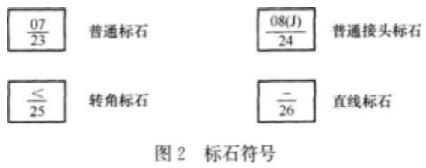

<4>.检查时发现部分标石符号使用有误。第23至26块标石的符号,如图2所示,指出错误之处,并写出标石符号所表示的正确内容。
题目图片
