2027年一级建造师《通信与广电工程管理与实务》模拟试卷四
通信与广电工程管理与实务
模拟试卷
共 35 题
4413 次浏览
更新于 2026-09-27
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
线管不便于直接敷设到位时,采用( )连接,不得将线缆直接裸露。
- A.塑料软管
- B.金属套管
- C.塑料套管
- D.金属软管
2
通信设备的搬迁、换装工作由( )负责组织。
- A.建设单位
- B.设计单位
- C.施工单位
- D.供货单位
3
管道中心线、人(手)孔中心的位置误差不应超过规范要求,遇特殊情况变化较大时应报( )重新批准。
- A.规划部门
- B.设计单位
- C.施工单位
- D.建设单位
4
下列关于现代通信网的发展趋势的说法,错误的是( )。
- A.网络信道光纤化、容量宽带化
- B.网络传输的集中化、高效化
- C.为“三网”融合铺平了道路
- D.接入网的宽带化、IP化、无线化
5
管道进入人(手)孔窗口处应呈( ),管头应终止在砖墙体内。
- A.圆形
- B.方形
- C.三角形
- D.喇叭口形
6
用双耳收听来判断声源的远近和( ),称为双耳定位。
- A.内容
- B.方向
- C.直达
- D.反射
7
光缆的光电特性检验时,光缆长度复测应( )抽样,按厂家标明的折射率系数用光时域反射仪测试光纤长度。
- A.50%
- B.98%
- C.100%
- D.99%
8
架空光缆线路在雷害特别严重地郊外用( )措施防雷。
- A.与电杆连接
- B.装设架空地线
- C.绝缘处理
- D.穿管保护
9
管道线路工程中,选用管孔的总体原则是( )。
- A.先上后下,先侧后中
- B.先下后上,先侧后中
- C.先上后下,先中后侧
- D.先下后上,先中后侧
10
在微波通信系统中,不属于分路系统的是( )。
- A.环形器
- B.分路滤波器
- C.阻抗变换器
- D.波道同轴转换
11
( )是由于直射波与地面反射波到达收信端时,因相位不同发生相互干涉而造成的微波衰落。
- A.散射衰落
- B.闪烁衰落
- C.K型衰落
- D.波导型衰落
12
综合布线系统中不包括( )。
- A.配线架
- B.交换设备
- C.电器保护设备
- D.传输介质
13
软件设施主要完成通信网的控制、管理、运营和维护,实现通信网的( )。
- A.科技化
- B.普遍化
- C.专业化
- D.智能化
14
某县移动公司在民用建筑上建移动通信基站,应按( )规定的标准向该建筑物的产权人支付使用费。
- A.省级人民政府
- B.省辖市人民政府
- C.地级人民政府
- D.县级人民政府
15
在微波通信系统中,不属于分路系统的是( )。
- A.环形器
- B.分路滤波器
- C.阻抗变换器
- D.波道同轴转换
16
光缆单盘检验中,光电特性检验不包括( )。
- A.光缆长度的复测
- B.光缆单盘损耗测量
- C.光缆对地绝缘电阻测试
- D.光纤后向散射信号曲线观察
17
( )色散位移光纤除了在日本等国家干线网上有应用外,在我国干线网上几乎没有应用。
- A.G.652
- B.G.653
- C.G.654
- D.G.655
18
通信管道工程中,管道单段长度超过500m时宜采用( )。
- A.水泥管
- B.硅芯管
- C.栅格管
- D.钢管
19
广播电视发射系统馈线的主要指标包括反射系数和( )。
- A.损耗系数
- B.增益系数
- C.行波系数
- D.衰减系数
20
SDH设备的光接收机灵敏度是指误码率达到( )时设备输入端口处的平均接收光功率的最小值和最大值。
- A.10-12
- B.10-10
- C.10-8
- D.10-6
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
扩频通信系统具有( )特点。
- A.实现码分多址
- B.保密性弱
- C.可抗多址干扰
- D.系统容量大
- E.抗次声波能力强
22
卫星广播电视的特点有( )。
- A.网络安全
- B.覆盖面积大
- C.接收信号强
- D.转播质量高
- E.投资少、建设快、节约能源
23
数字电视信道传输标准主要有( )和卫星。
- A.微波
- B.地面
- C.分米波
- D.米波
- E.有线
24
下列关于广播电视节目的录音室和演播室外墙距电磁干扰源的允许最小距离要求的说法,正确的是( )。
- A.录音室外墙距柴油发电机之间应保持10m的距离
- B.演播室外墙距架空电力线路35kV以下应保持50m的安全距离
- C.录音室外墙距机动火车站保持1000m的距离
- D.演播室外墙距铁道线应保持500m的距离
- E.按建设单位的要求随意设置最小距离
25
广播电视中心由( )子系统组成。
- A.节目制作
- B.节目资源管理
- C.信号接收
- D.节目播出控制
- E.信号发送
26
当光(电)缆线路无法避开雷暴严重地域时,应采用( )等防雷措施。
- A.钢管
- B.避雷针
- C.消弧线
- D.排流线
- E.塑料管
27
广播电视工程的中心工艺负荷包括( )。
- A.照明及电热负荷
- B.空调及水泵动力负荷
- C.节目制作用电负荷
- D.演播室灯光用电负荷
- E.节目播出部分用电负荷
28
中央监测中心的数据库中储存( )。
- A.各类用户信息
- B.所有监控数据
- C.各类分析报表数据
- D.所有节目信号数据
- E.所有全国监测点的关键数据
29
CDMA系统的优点有( )。
- A.系统容量大
- B.频率规划灵活
- C.可以采用频分多址方式
- D.频带利用率高
- E.系统通信质量更佳
30
光纤自身的损耗包括( )。
- A.微弯损耗
- B.宏弯损耗
- C.连接损耗
- D.吸收损耗
- E.散射损耗
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31

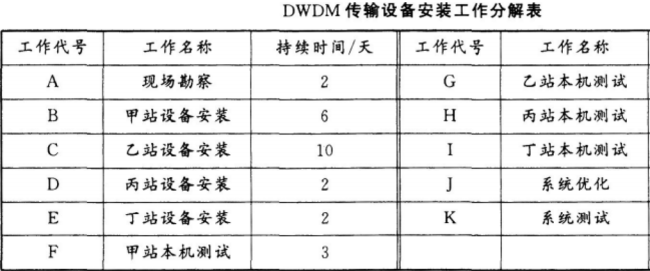

背景资料:某施工单位承担了一项密集波分复用(DWDM)传输设备安装工程,采用包工不包料形式,测试仪表由施工单位提供,工作分解见下表。

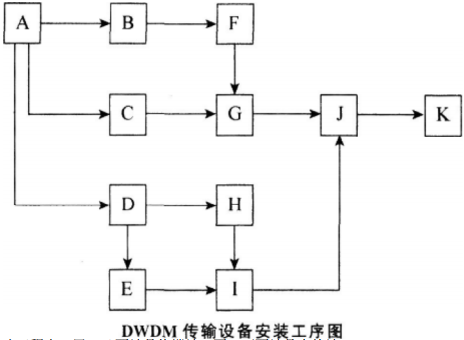

工序安排见下图。

本工程中,甲、乙两站是终端站,丙、丁两站是光放站。
工程进行中,发生了以下一些事件:
事件一:当施工队伍进入现场准备甲站设备安装时,发现设计的OMU机架位置已被占用,经调查确认,系设计制图时位置画错,需重新安排位置,由此造成误工1天。
事件二:乙站设备安装时,发现建设单位采购的设备少一架ODF,经协商确定利用另外一列中的ODF,但需要重新订购光跳线,由此造成误工损失2天。
事件三:系统优化即将开始,建设单位告知由于光纤整治未完成,需延时3天。
事件四:丁站设备安装和丙站的本机测试均按安排的最早时间如期完成,但当进行到丁站本机测试时,光谱仪出现故障,需送修5天。
问题:
<1>.根据工序安排绘出双代号网络计划图,标明工作持续天数。
<2>.指出双代号网络计划图中的关键路径,并计算工期。
<3>.在甲、乙两站的测试中,OTU的哪些测试用到光谱分析仪?
<4>.指出四项事故中的直接事故责任单位。
<5>.说明各个事件对工期的影响及原因。
<6>.指出机盘安装的注意事项。

工序安排见下图。

本工程中,甲、乙两站是终端站,丙、丁两站是光放站。
工程进行中,发生了以下一些事件:
事件一:当施工队伍进入现场准备甲站设备安装时,发现设计的OMU机架位置已被占用,经调查确认,系设计制图时位置画错,需重新安排位置,由此造成误工1天。
事件二:乙站设备安装时,发现建设单位采购的设备少一架ODF,经协商确定利用另外一列中的ODF,但需要重新订购光跳线,由此造成误工损失2天。
事件三:系统优化即将开始,建设单位告知由于光纤整治未完成,需延时3天。
事件四:丁站设备安装和丙站的本机测试均按安排的最早时间如期完成,但当进行到丁站本机测试时,光谱仪出现故障,需送修5天。
问题:
<1>.根据工序安排绘出双代号网络计划图,标明工作持续天数。
<2>.指出双代号网络计划图中的关键路径,并计算工期。
<3>.在甲、乙两站的测试中,OTU的哪些测试用到光谱分析仪?
<4>.指出四项事故中的直接事故责任单位。
<5>.说明各个事件对工期的影响及原因。
<6>.指出机盘安装的注意事项。
32
某工程公司承接了新建30公里PVC塑料管道工程。项目部组织技术人员现场勘察后写了勘查报告,部分内容为:新建管道沿二级路,地势平坦,公路两侧分布有一处乡镇、多处村,公路交通繁忙。项目部最近进行了人员扩充,考虑到在以往的施工中曾出现过诸如地基和入孔方面的质量问题,项目部制定了诸多有针对性的管理措施,并派出专职质检员和安全员现场监督、指导,落实“三检”制度,工程顺利开工。
问题:
<1>.项目部指定的有针对性的管理措施应注重哪几方面?
<2>.何为“三检”制度?质检员的主要职责是什么?
<3>.列出质检员应重点控制的工序。
<4>.在公路上作业应采取哪些安全防护措施?
问题:
<1>.项目部指定的有针对性的管理措施应注重哪几方面?
<2>.何为“三检”制度?质检员的主要职责是什么?
<3>.列出质检员应重点控制的工序。
<4>.在公路上作业应采取哪些安全防护措施?
33
背景资料:某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。

施工过程中发生部分路由变更,使得工程停工10天,窝工损失5万元;增挖光缆沟用25天,增加费用5万元;建设单位要求在50km路段内同沟增设一条24芯光缆,增加费用7万元;顶管机故障延误工期5天,损失2万元。测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下表所示。

技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。
问题:
<1>.本工程的组织设计中,除了保证工程质量、进度、成本的措施外,还应包括哪些措施?
<2>.本工程应该采取哪些防强电措施以保证线路和人身安全。
<3>.做出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。
<4>.计算施工单位可索赔的工期和费用。
施工过程中发生部分路由变更,使得工程停工10天,窝工损失5万元;增挖光缆沟用25天,增加费用5万元;建设单位要求在50km路段内同沟增设一条24芯光缆,增加费用7万元;顶管机故障延误工期5天,损失2万元。测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下表所示。

技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。
问题:
<1>.本工程的组织设计中,除了保证工程质量、进度、成本的措施外,还应包括哪些措施?
<2>.本工程应该采取哪些防强电措施以保证线路和人身安全。
<3>.做出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。
<4>.计算施工单位可索赔的工期和费用。
34
背景资料:具有一级通信工程总承包资质的A施工单位,承接了某电信运营商的一个长途干线500km的省际光缆工程,施工项目部编制了施工组织设计。主要内容包括:①项目概况;②编制依据;③施工方案;④质量、进度、成本、安全管理目标及控制计划;⑤施工车辆、机具及仪表使用计划和材料需求计划;⑥对建设单位的其他承诺。
在质量控制计划中,项目部把挖光缆沟、光缆接续、接头盒封装、中继段测试作为质量特殊过程加以辨识,并制定了相应的控制措施。在工程施工过程中,建设单位要求比原计划提前1个月完工,A施工单位为了赶工期,私自将其中的100km工程分包给了具有通信管线建设资质的B单位。
工程按调整后的工期完工后顺利通过初验,试运行期间发现分包给B单位的部分光缆护套对地绝缘不合格,经过检查发现为接头盒进水导致。
问题:
<1>.指出施工组织设计中缺少的主要内容。
<2>.A施工单位将部分工程私自分包给B单位是否合法说明理由。
<3>.施工单位把挖光缆沟、光缆接续、接头盒封装、中继段测试作为质量控制特殊过程识别是否合适说明理由。
<4>.为了保证接头盒封装的质量,应采取哪些质量控制措施?
在质量控制计划中,项目部把挖光缆沟、光缆接续、接头盒封装、中继段测试作为质量特殊过程加以辨识,并制定了相应的控制措施。在工程施工过程中,建设单位要求比原计划提前1个月完工,A施工单位为了赶工期,私自将其中的100km工程分包给了具有通信管线建设资质的B单位。
工程按调整后的工期完工后顺利通过初验,试运行期间发现分包给B单位的部分光缆护套对地绝缘不合格,经过检查发现为接头盒进水导致。
问题:
<1>.指出施工组织设计中缺少的主要内容。
<2>.A施工单位将部分工程私自分包给B单位是否合法说明理由。
<3>.施工单位把挖光缆沟、光缆接续、接头盒封装、中继段测试作为质量控制特殊过程识别是否合适说明理由。
<4>.为了保证接头盒封装的质量,应采取哪些质量控制措施?
35
背景资料:某项目经理部承包了南方某运营商的直埋光缆线路工程,工程开工时正逢酷暑天气。项目经理部为了保证工期,在施工过程中坚持全天候作业。致使部分施工人员中暑;部分已挖好的光缆沟在放缆前就被冲塌;部分坡坎保护制作不合格,并被质量监督机构在检查中发现,使得项目经理部受到警告的处罚。
问题:
<1>.项目经理部的安全控制存在哪些问题?
<2>.冲塌的光缆沟,项目经理部是否可以向建设单位提出索赔的要求。
<3>.由于此工程尚未完工,质量监督机构是否应对项目经理部就因坡坎质量问题提出警告处罚说明理由。
<4>.列出直埋光缆线路工程的施工工序。
问题:
<1>.项目经理部的安全控制存在哪些问题?
<2>.冲塌的光缆沟,项目经理部是否可以向建设单位提出索赔的要求。
<3>.由于此工程尚未完工,质量监督机构是否应对项目经理部就因坡坎质量问题提出警告处罚说明理由。
<4>.列出直埋光缆线路工程的施工工序。
输入阅读码
查看答案与解析需要输入阅读码
