建筑工程专业技术资格考试(专业实务)精编试题三(网友回忆版)
建筑工程
历年真题
共 6 题
7454 次浏览
更新于 2026-09-28
一、必做实务题
每小题20分。

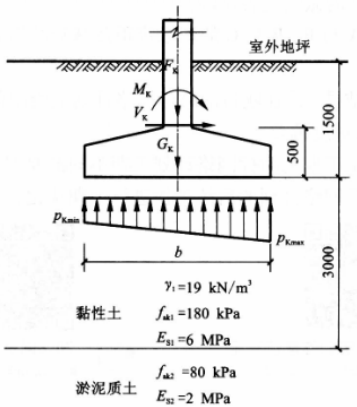

1



问题:
(1)求修正后的基底地基承载力特征值。(5分)
(2)验算基底平均压力。(5分)
(3)验算基底最大压力。(5分)
(4)验算软弱下卧层(地基压力扩散角为θ=23°)。(5分)



问题:
(1)求修正后的基底地基承载力特征值。(5分)
(2)验算基底平均压力。(5分)
(3)验算基底最大压力。(5分)
(4)验算软弱下卧层(地基压力扩散角为θ=23°)。(5分)
二、选做实务题
每题30分,选做其中2题,若全部做,则最后一题不计分。
2
【背景资料】某中学新建一栋综合楼,建筑场地地形图和方格网(a=20m)如下图所示。土质为粉质黏土,场地设计泄水坡度:i=3‰,i=2‰。建筑设计、生产工艺和最高洪水等方面均无特殊要求。本工程建筑高度21m,采用双排扣件式钢管脚手架施工,选用φ48mm、壁厚5.5mm焊接钢管,长度为2.2~2.7m不等;采用钢脚手板,每块重40kg。脚手架纵向水平杆设置在立杆外侧,采用搭接连接,搭接长度0.8m;纵向扫地杆用对接扣件固定在距底座250mm处立杆上,横向扫地杆用对接扣件固定在紧靠纵向扫地杆上方的立杆上;剪刀撑按照每隔4跨且不大于6m设置一道的原则,由下到上连续设置。

问题:
(1)根据场地等高线,已经完成角点地面标高、设计标高、施工标高计算,如上图所示;试确定方格B的2-3边线零点位置,并计算方格D的土方工程量。(10分)
(2)上述描述中,有哪些不符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011.规定的要求?并给出正确做法。(10分)
(3)该脚手架承载力的设计应计算哪些内容?(3分)
(4)脚手架基础位于回填土之上,应采取哪些措施保证整体安全?(2分)

问题:
(1)根据场地等高线,已经完成角点地面标高、设计标高、施工标高计算,如上图所示;试确定方格B的2-3边线零点位置,并计算方格D的土方工程量。(10分)
(2)上述描述中,有哪些不符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011.规定的要求?并给出正确做法。(10分)
(3)该脚手架承载力的设计应计算哪些内容?(3分)
(4)脚手架基础位于回填土之上,应采取哪些措施保证整体安全?(2分)
3
【背景资料】某实施监理的工程位于江南地区,甲施工单位选择乙施工单位分包基坑施工,该工程有两层地下室(层高4.5m),施工过程中发生如下事件:
事件1:乙施工单位开挖土立方时遭遇梅雨季节,导致现场停工1个月。继续施工后,乙施工单位挖断了一处建设单位提供的地下管线(图中未标明),导致现场停工7天。为此甲施工单位通过项目监理机构向建设单位提出索赔费2万元(合同约定,窝工综合补偿2000元/天)。
事件2:施工前,甲施工单位依据以往施工经验编制了土方开挖及基坑支护方案,经项目经理签字后上报总监理工程师审批。为追赶工期,未等监理单位审批完就开始打设护壁桩,安全生产管理人员由项目总工程师兼任。
事件3:监理工程师在现场发现护壁桩桩顶位移超限,立即向甲施工单位签订工程暂停令,同时报告总监理工程师及有关主管。为赶工期,乙施工单位未执行指令仍继续施工引发了基坑局部坍塌,造成2人死亡,直接经济损失300万元。
事件4:甲施工单位依据地勘资料(地下水位在地面以下2.5m处,室外地坪以下11m内分别为杂填土、粉质黏土)采用单级轻型井点降水降低地下水位。
问题:
(1)事件1中挖断地下管线事故的责任方是哪一方?说明理由。项目监理机构批准的工程延期和费用补偿各多少?说明理由。(8分)
(2)事件2中甲施工单位的做法有哪些不妥?写出正确的做法。(9分)
(3)事件2中安全事故等级为几级?甲、乙施工单位对基坑局部坍塌事故应承担何种责任?说明理由。基坑监测的内容有哪些?(5分)
(4)事件4中甲施工单位采用的施工方法是否妥当?说明理由。(3分)
事件1:乙施工单位开挖土立方时遭遇梅雨季节,导致现场停工1个月。继续施工后,乙施工单位挖断了一处建设单位提供的地下管线(图中未标明),导致现场停工7天。为此甲施工单位通过项目监理机构向建设单位提出索赔费2万元(合同约定,窝工综合补偿2000元/天)。
事件2:施工前,甲施工单位依据以往施工经验编制了土方开挖及基坑支护方案,经项目经理签字后上报总监理工程师审批。为追赶工期,未等监理单位审批完就开始打设护壁桩,安全生产管理人员由项目总工程师兼任。
事件3:监理工程师在现场发现护壁桩桩顶位移超限,立即向甲施工单位签订工程暂停令,同时报告总监理工程师及有关主管。为赶工期,乙施工单位未执行指令仍继续施工引发了基坑局部坍塌,造成2人死亡,直接经济损失300万元。
事件4:甲施工单位依据地勘资料(地下水位在地面以下2.5m处,室外地坪以下11m内分别为杂填土、粉质黏土)采用单级轻型井点降水降低地下水位。
问题:
(1)事件1中挖断地下管线事故的责任方是哪一方?说明理由。项目监理机构批准的工程延期和费用补偿各多少?说明理由。(8分)
(2)事件2中甲施工单位的做法有哪些不妥?写出正确的做法。(9分)
(3)事件2中安全事故等级为几级?甲、乙施工单位对基坑局部坍塌事故应承担何种责任?说明理由。基坑监测的内容有哪些?(5分)
(4)事件4中甲施工单位采用的施工方法是否妥当?说明理由。(3分)
4
【背景资料】某工程由三个完全一样的单体建筑组成,施工过程共由五个施工过程组成,包括土方开挖、基础施工、主体施工、二次结构、装饰装修。按施工工艺要求主体结构完成2周后才能进行二次结构施工。该工程采用五个专业工作队组织施工,各施工过程的流水节拍见下表:

问题:
(1)上述案例属于何种形式的流水施工?流水施工组织形式还有哪些?(3分)
(2)计算总工期并绘制其流水施工进度计划横道图。(15分)
(3)合同工期为36周,该进度计划是否满足要求?若不满足,优化工期应遵循哪些原则?(7分)

问题:
(1)上述案例属于何种形式的流水施工?流水施工组织形式还有哪些?(3分)
(2)计算总工期并绘制其流水施工进度计划横道图。(15分)
(3)合同工期为36周,该进度计划是否满足要求?若不满足,优化工期应遵循哪些原则?(7分)
5
【背景资料】某单位新建一栋办公楼,其结构形式为钢筋混凝土框架结构,地下室2层、地上10层,抗震设防烈度为7度。基础采用钢筋混凝土灌注桩,桩径800mm,桩长25m,共260根。顶层大会议室层高为5.1m、框架柱网为7.8m×7.8m。填充墙为混凝土小型空心砌块砌筑。建设单位与某施工总承包单位签订了施工总承包合同。施工过程中,发生了如下事件:
事件一:根据工程进度安排,每天施工10根灌注桩,施工时控制桩顶标高比设计标高高出0.5m。项目部根据浇筑的桩基混凝土量,计划总共留置156组桩基础混凝土试件。
事件二:大会议室屋顶框架主梁底模支设时,由于框架梁起拱设计无明确要求,施工单位按4cm起拱。会议室顶板混凝土浇筑完成后正好是五一节,放假三天,节后复工后,项目部立即安排开始混凝土养护。会议室框架主梁底模及支撑拆除前,项目部通知试验员从标养室取一组试件进行试验,结果表明混凝土强度达到设计的混凝土立方体抗压强度标准值的75%,项目经理指令开始拆框架主梁底模及支撑。
事件三:设计图纸中的某型号钢筋近期一直缺货,施工单位征得监理单位同意后,用另一种市场供应充足的钢筋进行代换。施工过程中,监理工程师检查钢筋工程时发现:楼板HPB300级受力钢筋的末端弯钩为135°,紧箍筋弯钩135°,箍筋弯钩平直段为箍筋直径的5倍。
事件四:基坑回填土采用小功率振动压实机填筑,填筑分层厚度500mm。由于土源紧缺,工期较紧,只能采用基坑开挖土料回填,但部分基坑开挖土料中含有淤泥和垃圾。施工时正值雨季,回填土料被雨水浸透。项目经理部在回填后立即施工混凝土地面。在工程竣工初验时,该部位的室外地面局部出现明显下沉,影响使用功能。
问题:
(1)指出事件一中的不妥之处,说明理由。(5分)
(2)指出事件二中的不妥之处,说明理由。(8分)
(3)指出事件三中的不妥之处,说明理由。(5分)
(4)事件四,导致地面局部下沉的主要原因有哪些?土方回填施工应检查哪些质量检验项目?(7分)
事件一:根据工程进度安排,每天施工10根灌注桩,施工时控制桩顶标高比设计标高高出0.5m。项目部根据浇筑的桩基混凝土量,计划总共留置156组桩基础混凝土试件。
事件二:大会议室屋顶框架主梁底模支设时,由于框架梁起拱设计无明确要求,施工单位按4cm起拱。会议室顶板混凝土浇筑完成后正好是五一节,放假三天,节后复工后,项目部立即安排开始混凝土养护。会议室框架主梁底模及支撑拆除前,项目部通知试验员从标养室取一组试件进行试验,结果表明混凝土强度达到设计的混凝土立方体抗压强度标准值的75%,项目经理指令开始拆框架主梁底模及支撑。
事件三:设计图纸中的某型号钢筋近期一直缺货,施工单位征得监理单位同意后,用另一种市场供应充足的钢筋进行代换。施工过程中,监理工程师检查钢筋工程时发现:楼板HPB300级受力钢筋的末端弯钩为135°,紧箍筋弯钩135°,箍筋弯钩平直段为箍筋直径的5倍。
事件四:基坑回填土采用小功率振动压实机填筑,填筑分层厚度500mm。由于土源紧缺,工期较紧,只能采用基坑开挖土料回填,但部分基坑开挖土料中含有淤泥和垃圾。施工时正值雨季,回填土料被雨水浸透。项目经理部在回填后立即施工混凝土地面。在工程竣工初验时,该部位的室外地面局部出现明显下沉,影响使用功能。
问题:
(1)指出事件一中的不妥之处,说明理由。(5分)
(2)指出事件二中的不妥之处,说明理由。(8分)
(3)指出事件三中的不妥之处,说明理由。(5分)
(4)事件四,导致地面局部下沉的主要原因有哪些?土方回填施工应检查哪些质量检验项目?(7分)
6
【背景资料】某办公建筑工程,地下2层,地上主楼10层、裙楼3层,钢筋混凝土框架结构,主楼檐高32m,裙楼檐高15m。建设单位依法选择了施工总承包单位,并签订了施工总承包合同,合同约定建设单位同意施工总承包单位将部分工程依法分包和管理。施工过程中,发生了以下事件:
事件一:项目部针对高处作业组织了悬挑式物料钢平台、移动式操作平台、通道口防护和攀登作业等方面的安全检查评定,监理单位认为高处检查安全设置缺项,要求重新检查。
事件二:安全管理人员对工地检查时发现:电梯井口按规范要求设置了防护措施,电梯井内每隔3层设置了安全水平网;主楼首层通道口防护棚顶部铺设了30mm厚的单层木脚手板,布置了单侧全高封闭密目式安全网;项目部使用钢管和扣件临时搭设了一个移动操作平台用于设备安装,该平台高度5.8m、台面面积15㎡,平台两侧设置了防护栏杆。
事件三:钢筋加工前,总承包单位项目部组织对钢筋加工机械及钢筋冷拉场地安全设置进行检查,没有达到设计要求。
问题:
(1)高处作业的定义是什么?事件一中,项目部还应增加的高处作业安全检查评定项目有哪些?(5分)
(2)事件二中,有哪些做法不妥?分别说明正确做法。(13分)
(3)事件三中,钢筋加工机械哪些安全装置必须齐全有效?钢筋冷拉场地安全设置内容有哪些?(7分)
事件一:项目部针对高处作业组织了悬挑式物料钢平台、移动式操作平台、通道口防护和攀登作业等方面的安全检查评定,监理单位认为高处检查安全设置缺项,要求重新检查。
事件二:安全管理人员对工地检查时发现:电梯井口按规范要求设置了防护措施,电梯井内每隔3层设置了安全水平网;主楼首层通道口防护棚顶部铺设了30mm厚的单层木脚手板,布置了单侧全高封闭密目式安全网;项目部使用钢管和扣件临时搭设了一个移动操作平台用于设备安装,该平台高度5.8m、台面面积15㎡,平台两侧设置了防护栏杆。
事件三:钢筋加工前,总承包单位项目部组织对钢筋加工机械及钢筋冷拉场地安全设置进行检查,没有达到设计要求。
问题:
(1)高处作业的定义是什么?事件一中,项目部还应增加的高处作业安全检查评定项目有哪些?(5分)
(2)事件二中,有哪些做法不妥?分别说明正确做法。(13分)
(3)事件三中,钢筋加工机械哪些安全装置必须齐全有效?钢筋冷拉场地安全设置内容有哪些?(7分)
