试题一:某政府投资的高速公路C标段、采用资格后审,综合评估方法进行公开招标,招标人于 2021年3月 15日发布了施工招标公告,招标文件部分内容及有关情况如下:
(1)招标条件:已经由政府相关行政主管部批准,建设施工图设计已经交交通行政部门批准建设及资金来源将在交付结算前落实
(2)投标人资格要求:具备公路工程施工总承包一级或以上等级资质,项目经理应持一级注册建造师证书(公路工程)且具有本项目所在高速公路建设项目业绩。
(3)2021年4月1日招标人以补书的形式发布了最高标限价 16699万元,高于最高投标限价的报价按废标处理,不参与评标基准价的计算。
(4)在投标截止时间2021年4月7日11时00分前收到该段收到ABCDEFG家投标人的投标文件并按招标文件要求提交了所投标段估算价(最高限价)3%的投标保证金。
(5)评标委员会由投标人代表2人,专家5人,共7人组成,其中1名专家到达评标地点后发现应回并主动提出离开了评标地点,未进入评标室。招标人增加了 名招标人代表参与评标,经资格审查,七家投标人均符合要求。
(6)投标人E的投标文件中工程量清单某一项的合价计算错误。评审中评标委员予以算术修正。修正后最终报价增加了 200万元,并经投标人书面确认。
(7)评审办法规定:--------
(8)第一信封40分,其中施工组织设计 16 分,主要人员 10分,类似项目施工业绩10分履约信誉2分财务能力2分。第二信封60分,经评审合格的算术平均值作为评标基准价。
如果投标人的评标价>评标基准价,则评标价得分=X -(Y-Z)/z+100xW1
如果投标人的评标价<评标基准价,则评标价得分=X -(Y-Z)/Z+100xW2
Y:投标人的评标价为经修正后的技术报价
Z:评标基准价
X:评标价所占的权重分值
w1(W1=2)一评标价高于评标基准价一个百分点的扣分值
w2(w2=1)-一评标价每低于评标基准价一个百分点的扣分值
各投标人开标记录汇总表见表 1.2
表1.1各投标人第一信封(技术)评审得分汇总表

表1.2各投标人的开标报价记录汇总表

问题:
1.根据以上背景资料,该项目招标活动中由哪些问题或不妥之处?
2.按照评标办法,计算合格投标人的报价得分填入表1.3中

3.按照评标办法计算各投标人的综合得分,填入表中并按综合得分高低推荐前三名中标候选人(标价得分,综合得分保留2位小数)

(1)招标条件:已经由政府相关行政主管部批准,建设施工图设计已经交交通行政部门批准建设及资金来源将在交付结算前落实
(2)投标人资格要求:具备公路工程施工总承包一级或以上等级资质,项目经理应持一级注册建造师证书(公路工程)且具有本项目所在高速公路建设项目业绩。
(3)2021年4月1日招标人以补书的形式发布了最高标限价 16699万元,高于最高投标限价的报价按废标处理,不参与评标基准价的计算。
(4)在投标截止时间2021年4月7日11时00分前收到该段收到ABCDEFG家投标人的投标文件并按招标文件要求提交了所投标段估算价(最高限价)3%的投标保证金。
(5)评标委员会由投标人代表2人,专家5人,共7人组成,其中1名专家到达评标地点后发现应回并主动提出离开了评标地点,未进入评标室。招标人增加了 名招标人代表参与评标,经资格审查,七家投标人均符合要求。
(6)投标人E的投标文件中工程量清单某一项的合价计算错误。评审中评标委员予以算术修正。修正后最终报价增加了 200万元,并经投标人书面确认。
(7)评审办法规定:--------
(8)第一信封40分,其中施工组织设计 16 分,主要人员 10分,类似项目施工业绩10分履约信誉2分财务能力2分。第二信封60分,经评审合格的算术平均值作为评标基准价。
如果投标人的评标价>评标基准价,则评标价得分=X -(Y-Z)/z+100xW1
如果投标人的评标价<评标基准价,则评标价得分=X -(Y-Z)/Z+100xW2
Y:投标人的评标价为经修正后的技术报价
Z:评标基准价
X:评标价所占的权重分值
w1(W1=2)一评标价高于评标基准价一个百分点的扣分值
w2(w2=1)-一评标价每低于评标基准价一个百分点的扣分值
各投标人开标记录汇总表见表 1.2
表1.1各投标人第一信封(技术)评审得分汇总表

表1.2各投标人的开标报价记录汇总表

问题:
1.根据以上背景资料,该项目招标活动中由哪些问题或不妥之处?
2.按照评标办法,计算合格投标人的报价得分填入表1.3中

3.按照评标办法计算各投标人的综合得分,填入表中并按综合得分高低推荐前三名中标候选人(标价得分,综合得分保留2位小数)

2
某公路建设项目可估算的建筑安装工程费见表2.1,土地使用及拆迁补偿费与工程建设其他费估算金额480000万元,其他预备费按估算编制办法规定计算,不计价差预备费,建设工期3年,各年投资比例3:4:3,商业银行贷款为静态投资的80%,其余为资本金,贷款按年度投资比例均衡发放,贷款年名义利率5% (按月复利计息) .
表2.1建筑安装工程费计算表券 单位:万元
问题
1、计算本项目利润、税金和建筑安装工程费
2、计算本项目基本预备费。
3、计算本项目建设期贷款利息。
4、计算本项目投资估算总金额。
(计算结果以万元为单位,取整)
表2.1建筑安装工程费计算表券 单位:万元
问题
1、计算本项目利润、税金和建筑安装工程费
2、计算本项目基本预备费。
3、计算本项目建设期贷款利息。
4、计算本项目投资估算总金额。
(计算结果以万元为单位,取整)
3
某公路工程A标段,路线全长 6km,合同价50000 万元,合同工期20个月,合同约定:固定单价:工期罚50000元/天。
施工过程中,发生了如下事件:
事件1:乙方调整施工组织计图对本标段的5个承台按承台号3#-1#-2#-5#-4#的顺序组织流水施工,流水节拍见表3.1:
表3.1施工工序流水节拍表(单位:周)

事件2:乙方为了获得工期提前奖励,增加赶工机械250台班,机械台班计日工单价 8000元/台班,定额机械台班单价6500元/台班:增加赶工人工300工日,人工计日工单价300元/工日,定额人工单价 106.68 元/工日,比合同工期提前 50天完工。乙方向甲方提出支付赶工费用2090000元和工期提前奖励2500000元的要求,被甲方拒绝。
事件3:本工程招标文件约定软基处理真空堆载联合预压试验段试验费为不可竞争单价(单价与市场价格水平相当),要求投标人按招标文件中的数量、单价及合价列入投标报价:工程施工阶段,试验段真空堆载联合预压后,沉降大于设计值,设计变更了软基处理方案,在相邻的软基处理段重新按相同标准做真空堆载联合预压试验,乙方申请计量结算时提出对真空堆载联合预压试验段试验费的单价按实际成本价计算,
事件4:本项目招标图纸“4%水泥稳定碎石调平层及底基层”设计平均厚 30cm 面积25000 m2;招标工程量清单中清单子目名称为“厚15cm4%水泥稳定碎石调平层及底基层”,数量25000。实际按设计施工平均厚30cm,面积17500m2,申请新增清单子目“厚30cm4%水泥稳定碎石调平层及底基层”,数量17500m2,单价按厚 15cm4%水泥稳定碎石调平层及底基层投标综合单价 50 元/m2的2倍计算,即100元/m2。
问题
1.针对事件1,计算流水工期,绘制流水施工横道图,画在图3.1中。(写出让算步骤)

图3.1施工横道图
2.针对事件2,甲方拒绝支付赶工费用、工期提前奖励是否合理?请简述理由。
3.针对事件3,乙方申请调整单价、数量是否合理?并简述理由。
4.针对事件4,方的申请是否合理并简述理由,如合理请列式计算变更增加金额。(计算结果保留2位小数)
施工过程中,发生了如下事件:
事件1:乙方调整施工组织计图对本标段的5个承台按承台号3#-1#-2#-5#-4#的顺序组织流水施工,流水节拍见表3.1:
表3.1施工工序流水节拍表(单位:周)

事件2:乙方为了获得工期提前奖励,增加赶工机械250台班,机械台班计日工单价 8000元/台班,定额机械台班单价6500元/台班:增加赶工人工300工日,人工计日工单价300元/工日,定额人工单价 106.68 元/工日,比合同工期提前 50天完工。乙方向甲方提出支付赶工费用2090000元和工期提前奖励2500000元的要求,被甲方拒绝。
事件3:本工程招标文件约定软基处理真空堆载联合预压试验段试验费为不可竞争单价(单价与市场价格水平相当),要求投标人按招标文件中的数量、单价及合价列入投标报价:工程施工阶段,试验段真空堆载联合预压后,沉降大于设计值,设计变更了软基处理方案,在相邻的软基处理段重新按相同标准做真空堆载联合预压试验,乙方申请计量结算时提出对真空堆载联合预压试验段试验费的单价按实际成本价计算,
事件4:本项目招标图纸“4%水泥稳定碎石调平层及底基层”设计平均厚 30cm 面积25000 m2;招标工程量清单中清单子目名称为“厚15cm4%水泥稳定碎石调平层及底基层”,数量25000。实际按设计施工平均厚30cm,面积17500m2,申请新增清单子目“厚30cm4%水泥稳定碎石调平层及底基层”,数量17500m2,单价按厚 15cm4%水泥稳定碎石调平层及底基层投标综合单价 50 元/m2的2倍计算,即100元/m2。
问题
1.针对事件1,计算流水工期,绘制流水施工横道图,画在图3.1中。(写出让算步骤)

图3.1施工横道图
2.针对事件2,甲方拒绝支付赶工费用、工期提前奖励是否合理?请简述理由。
3.针对事件3,乙方申请调整单价、数量是否合理?并简述理由。
4.针对事件4,方的申请是否合理并简述理由,如合理请列式计算变更增加金额。(计算结果保留2位小数)
4
试题四:某跨海大桥,施工用钢栈桥 7200m,使用期40个月桥建设与拆除时间不计)定了两个方案。方案有关数据见表 4.1:
表4.1方案比较表
注:A型材料从第36个月开始免租金:假设施工成本均发生在第1个月月初

不考虑增值税。月利率1%,按月计息。现值系数见表 4.2:
表4.2 现值系数表
问题
1.请将两方案的工程数量和成本(用现值法折现到期初)填入表4.3 中(最终计算结果以万元为单位,取整)。
2.根据现值法计算的方案成本,选择较经济的施工方案。

表4.1方案比较表
注:A型材料从第36个月开始免租金:假设施工成本均发生在第1个月月初

不考虑增值税。月利率1%,按月计息。现值系数见表 4.2:
表4.2 现值系数表
问题
1.请将两方案的工程数量和成本(用现值法折现到期初)填入表4.3 中(最终计算结果以万元为单位,取整)。
2.根据现值法计算的方案成本,选择较经济的施工方案。

5
某一级公路改建工程B合同段,铣 18cm 旧青混凝路面70500,路基填方段清除表30c厚,数量378000m3,均运至商业弃场,弃方平均运距5.2k弃消纳费 10元/m3 清表回填利用挖方段方(普通土),平均运距73km。填前压实后沉降10cm。
问额

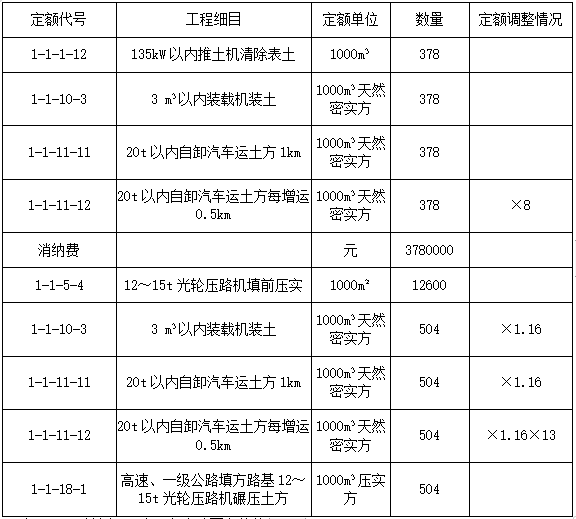

1. 列出清除表土并回填至原地面施工图预算所涉及的定额代号、定额单位、数量及调整等内容,填入表 5.1中( 定额数量保3 位小数)。施工设备:20t 自卸车,15t 光轮压路机,135kw 推机,3”装载机。
表 5.1 清除表土并回填至原地面施工图预算表
2.判断表5.2中铣刨沥青混凝土路面施工图预算所涉及的定额代号、定额单位、数量及调整是否正确,正确的划√,错误的划X,如有错误或漏项,请将正确的定额代号、定额单位、数量及调整等内容填入表 5.2中。
表5.2铣刨沥青混凝士路面施工图预算数据表

问额
1. 列出清除表土并回填至原地面施工图预算所涉及的定额代号、定额单位、数量及调整等内容,填入表 5.1中( 定额数量保3 位小数)。施工设备:20t 自卸车,15t 光轮压路机,135kw 推机,3”装载机。
表 5.1 清除表土并回填至原地面施工图预算表
2.判断表5.2中铣刨沥青混凝土路面施工图预算所涉及的定额代号、定额单位、数量及调整是否正确,正确的划√,错误的划X,如有错误或漏项,请将正确的定额代号、定额单位、数量及调整等内容填入表 5.2中。
表5.2铣刨沥青混凝士路面施工图预算数据表

6
试题六:某独立分离式隧道,洞内纵坡为人字坡,双向开挖。隧道弃渣全部用于路基填筑,平均洞外出渣运距 1.30km.洞身开挖工程数量计算不考虑附属洞室等对断面面积的影响。混凝采用 60m2/h 搅站和,8m³搅运输车运输。搅拌站设于洞口,不考虑拌和站安拆。隧道主要参数见表 6.1。

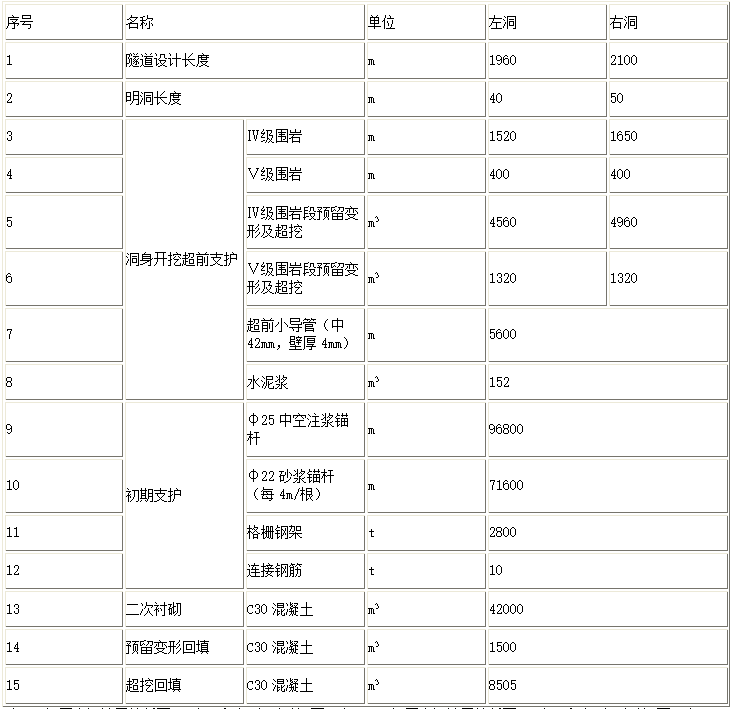

注:IV级围岩设计开挖断面(不含预留变形及超挖)面积为 100级围岩设计开挖断面(不含预留变形及超挖)面积为110m,22 砂铺杆 298kg/m,砂锚杆垫板及螺母 106kg/套。
问题:

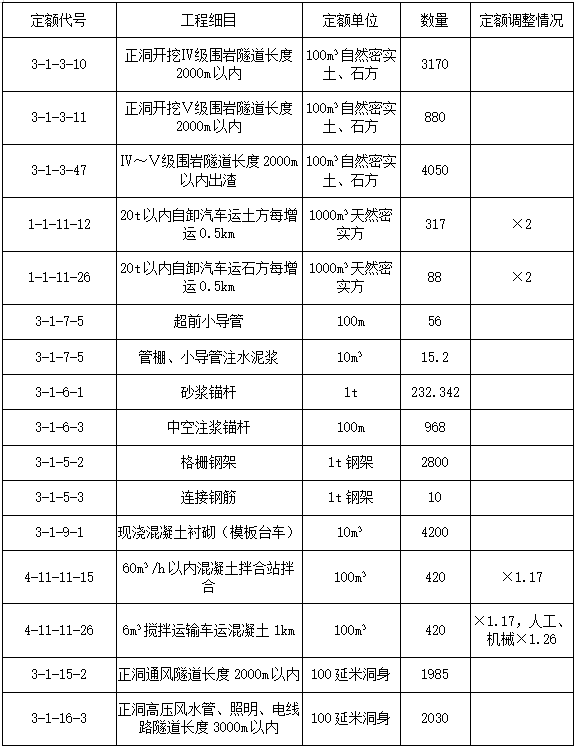

1.请按《公路工程预算定额》(JTG/T 3832-2018)工程量计算规则列式计算隧道长度、IV级用岩的开挖数量.V级围岩的开挖数量、现浇 C30 混凝土衬砌数量、22砂浆锚杆数量。(计算结果保 3位小数)
2.编制施工图预算?

注:IV级围岩设计开挖断面(不含预留变形及超挖)面积为 100级围岩设计开挖断面(不含预留变形及超挖)面积为110m,22 砂铺杆 298kg/m,砂锚杆垫板及螺母 106kg/套。
问题:
1.请按《公路工程预算定额》(JTG/T 3832-2018)工程量计算规则列式计算隧道长度、IV级用岩的开挖数量.V级围岩的开挖数量、现浇 C30 混凝土衬砌数量、22砂浆锚杆数量。(计算结果保 3位小数)
2.编制施工图预算?
