2027年一级建造师《矿业工程管理与实务》模拟试卷二

矿业工程管理与实务 模拟试卷 共 35 题 4311 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

本类题共20题,每题1分,共20分。下列每题的选项中,只有一项最符合题意。

1
下列工程材料中,能调节混凝土凝结时间、硬化性能的外加剂有( )。
  • A.早强剂
  • B.减水剂
  • C.泵送剂
  • D.引气剂
2
有抗渗要求的混凝土结构,不宜使用( )。
  • A.普通水泥
  • B.矿渣水泥
  • C.硅酸盐水泥
  • D.火山灰水泥
3
矿山地质土的坚实系数ƒ在0.5~0.6之间,应采用( )开挖方法及工具。
  • A.用锹、锄头挖掘,少许用镐翻松
  • B.主要用镐,少许用锹、锄头挖掘,部分用撬棍
  • C.整个先用镐、撬棍,后用锹挖掘,部分用楔子及大锤
  • D.锹、锄头挖掘,少许用脚蹬
4
钢筋混凝土剪力墙结构、砌体结构和木结构中墙是承重结构,受( )作用。
  • A.弯矩和剪力
  • B.轴力和弯矩
  • C.弯矩和轴力
  • D.轴力和剪力
5
矿山地质中,岩石按( )可分为三大类别,即:沉积岩、岩浆岩和变质岩。
  • A.时间年代
  • B.地理位置
  • C.成因
  • D.空间发展
6
混凝土组成中若含砂率过小,则( )。
  • A.坍落度变大、石子不容易离析
  • B.坍落度变小、石子不容易离析
  • C.坍落度变大、石子容易离析
  • D.坍落度变小、石子容易离析
7
在低瓦斯矿井煤层采掘工作面中,必须使用煤矿许用的( )炸药进行作业。
  • A.一级
  • B.二级
  • C.三级
  • D.四级
8
对于立井井筒基岩的短段掘砌混合作业,井壁现浇混凝土衬砌时通常采用( )模板。
  • A.拆卸式金属
  • B.伸缩式金属活动
  • C.整体滑升
  • D.预制混凝土拼装
9
下面属于分项工程的是( )。
  • A.尾矿坝工程中的护坡工程
  • B.尾矿坝工程中的导流工程
  • C.露天煤矿道路工程中的基层工程
  • D.井筒施工中的掘进工程
10
根据《煤矿井巷工程质量验收规范》GB50213—2010的规定,矿业工程质量验收中,主控项目的检查点有( )及以上测点符合合格质量规定。
  • A.75%
  • B.80%
  • C.50%
  • D.70%
11
尾矿坝体分段碾压时,顺碾压方向搭接长度不应小于( )。
  • A.0.2~0.3m
  • B.0.3~0.5m
  • C.0.5~1.0m
  • D.0~1.5m
12
立井井筒工程竣工验收时,通常不检查( )。
  • A.井筒中心坐标和断面大小
  • B.井壁质量
  • C.井筒涌水量的大小
  • D.通过井筒的风速大小
13
提升设施的临时改装采用箕斗加罐笼的混合提升方式,主要优点是( )。
  • A.提升能力大
  • B.提升安全性高
  • C.提升管理简单
  • D.便于提升矸石
14
具有独立的设计文件,建成后可以独立发挥生产能力或效益的工程是( )。
  • A.单项工程
  • B.单位工程
  • C.分部工程
  • D.分项工程
15
根据《混凝土结构工程施工质量验收规范》GB50204—2015的规定,( )可用于可焊性较差的钢筋。
  • A.绑扎搭接
  • B.套管灌浆连接
  • C.焊接
  • D.机械连接
16
关于施工现场的文明生活环境要求,说法不合理的是( )。
  • A.施工现场设有足够的急救器材
  • B.办公区设在作业区以联系方便
  • C.现场要求有防噪声的措施
  • D.夜间施工要得到允许
17
通常,不会影响矿井建设工期的井巷工程项目是( )。
  • A.立井井筒
  • B.主要运输大巷。
  • C.井底煤仓
  • D.风井总回风巷
18
以下有利于矿山项目提前竣工的合理方法是( )。
  • A.不设井筒单开巷道
  • B.永久井塔可以安装好再移到井口
  • C.基岩采用箕斗提升
  • D.施工力量均匀安排在各个工作面
19
下列进度控制措施中,属于组织管理措施的是( )。
  • A.优选施工方案
  • B.采用新技术、新工艺
  • C.加强总包与分包单位间的协调工作
  • D.编制资源需求计划
20
矿业工程合同文本中,关于合同文件解释权优先顺序的说法,正确的是( )。
  • A.中标通知书→合同协议书→专用合同条款→图纸
  • B.中标通知书→合同协议书→图纸→专用合同条款
  • C.合同协议书→中标通知书→专用合同条款→图纸
  • D.合同协议书→专用合同条款→中标通知书→图纸

二、多项选择题

本类题共10题,每题2分,共20分。下列每题的选项中,有两个或两个以上符合题意,至少有一个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
影响混凝土强度的主要因素包括( )。
  • A.水泥石的自身强度
  • B.水泥与骨料间的粘结力
  • C.拌合物的搅拌均匀与密实程度
  • D.混凝土结构的大小
  • E.水泥的水化充分程度
22
一般,利用永久井架凿井时需要改造的内容包括( )。
  • A.立架改造
  • B.对大量悬吊位置的加强处理
  • C.增设稳定性连系杆
  • D.增设卸矸台
  • E.新设提升平台
23
下列矿井涌水量测量方法中,属于实测方法的是( )。
  • A.浮标法
  • B.地下水动力学法
  • C.水文地质比拟法
  • D.容积法
  • E.涌水量和水位降深曲线法
24
矿山工程项目施工的进度控制阶段,可分为( )。
  • A.施工准备阶段
  • B.井筒施工阶段
  • C.井下与地面建筑施工阶段
  • D.竣工验收阶段
  • E.矿井生产阶段
25
按质量检验与验收过程,工程项目可分为( )。
  • A.单项工程
  • B.单位工程
  • C.分部工程
  • D.分项工程
  • E.检验批
26
在矿山建设工程项目管理中,矿井建设的工期一般可采用下列( )方法来进
行推算。
  • A.根据矿井建设的关键线路来推算
  • B.根据安装工程的施工工期来推算
  • C.根据与矿建工程密切相连的土建和安装工程工期来推算
  • D.根据主要生产设备订货、到货和安装时间来推算
  • E.根据地面土建工程的施工时间来推算
27
矿业工程的单项工程施工组织设计的编制依据包括有( )。
  • A.合同或协议
  • B.工程总概算
  • C.施工图设计
  • D.地质精查报告
  • E.企业定额
28
矿业工程合同变更的范围包括( )。
  • A.对合同中任何工作工程量的改变
  • B.主体工程的质量变更
  • C.承包人在施工中提出的建议
  • D.增加合同约定的部分工作内容
  • E.改变原定的施工顺序或时间安排
29
矿业工程施工现场调度工作的主要内容有( )。
  • A.督促检查施工准备工作
  • B.督促检查施工计划的执行情况
  • C.检查和督促项目参与各方主体之间的配合关系
  • D.检查和调节地面和地下工作平面及空间管理
  • E.及时发现施工过程中的各种故障,调节生产中关键环节的管理
30
矿业工程施工中、成本管理的基础工作是( )。
  • A.预算管理
  • B.定额管理
  • C.计量工作
  • D.原始记录
  • E.计划明确、赏罚分明

三、案例分析题

本类题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。共120分。

31
某单位负责建设一矿井工程项目。为加快开发矿产资源,建设单位在完成施工图设计和必要的施工准备后,采取邀请招标的形式进行招标。考虑到自身对矿产开发工作并不熟悉,该建设单位通过委托招标单位进行代理招标后,向某矿山施工单位发出了邀请书,并寄发了相关的招标材料。
矿井施工图设计表明,矿井的井筒以基岩为主,因此主、副、风井均采用单层混凝土井壁结构,井下主要巷道为锚喷支护,主要硐室为现浇混凝土支护。建设单位在招标文件中明确要求矿井施工工期为48个月。
受邀施工单位按时回复了投标邀请。投标文件按其自身施工经验编制了施工组织设计,立井井筒井壁和井下主要硐室均采用钢筋混凝土结构,且以此确定了投标文件相关项目的计价标准和项目总价。投标文件还根据井筒有两个含水层以及穿过与含水层有贯穿的断层、井筒涌水达到120m3/h的情况,将工作面注浆以及安装使用120m3/h排水能力的设备等项目内容的费用列入计费内容;同时,投标文件还以井筒有断层涌水为由,要求在项目总价的基础上增加5%的风险费。有关矿井施工工期,投标书中写明有两项,即井筒工期12个月,井下巷道工期38个月。
最终,评标委员会否决了该项投标,建设单位遭到相关部门的批评。
问题
<1>.招标单位的招标工作存在哪些错误的做法?应该怎样做?
<2>.施工单位提交的投标书内容有哪些不妥之处?
<3>.施工单位在确定井筒涌水问题价款时的做法,哪些是合理的?哪些是不合理的?
32
(四)背景资料
某矿井副井井底车场及主要硐室结构如1G420043—1所示,在项目的实施过程中,由于施工单位劳动力不足,只能安排4个队伍来承担该项目的施工,建设单位根据工程施工的统筹安排考虑,结合工程阶段性目标的要求,提出主副井交替装备目标不能改变,施工单位可以根据自身条件对进度计划进行调整。
1G420043-1副井井底车场及主要硐室示意图

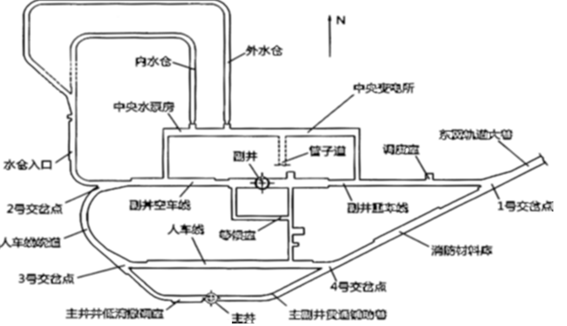

题目图片
问题
(1)根据矿建工程的施工特点,施工单位可调整哪些施工项目?

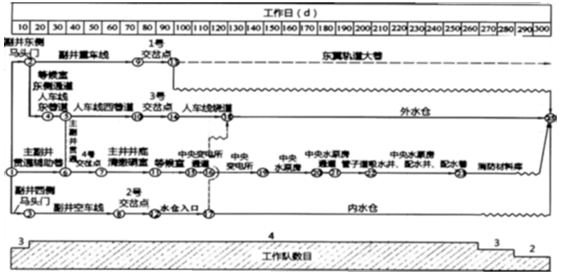

(2)编制该矿井副井井底车场及主要硐室施工调整后的时标网路计划。
33
某矿井主要运输大巷,围岩稳定性中等,设计断面18.5m2,总长度3000m,采用锚杆喷射混凝土支护方式,锚杆间排距800×800mm,锚杆抗拔力80kN,巷道每米锚杆数量9根;喷射混凝土强度C25,厚度100mm计划月进度90m。
施工单位在施工过程中,加强施工质量检查,严格工序质量控制。巷道每施工半个月45m进行一次锚杆抗拔力试验,每次抽检5根,试验抗拔力应达到设计值的90%以上。喷射混凝土强度也是每半个月45m进行一次试验,采用钻取混凝土芯样5块进行抗压试验检测混凝土强度。
该运输大巷施工3个月后,建设单位组织对工程质量进行抽查,发现锚杆抗拔力不足,认为工程质量存在问题,要求进行整改。
问题
<1>.巷道锚杆支护的主控项目包括哪些内容?
<2>.施工单位锚杆抗拔力和喷混凝土强度检测方案是否正确?说明理由。
<3>.针对背景条件,喷射混凝土抗压强度的合格评定条件是什么?
<4>.锚杆抗拔力不足的主要原因是什么?
34
背景
某厂新建一条生产线,工期要求9月10日投产,因遇到“非典”时期,机械设备于7月28日才陆续到位,晚到45d,而且设备制造质量粗糙,造成施工安装单位一边进行设备安装,一边整修不规范设备。
设备在试生产2个月后,密封装置性能较差。检查发现制造的曲轨误差超限,同时导致了施工中出现违反操作规程、强行安装的隋况,使曲轨产生变形,最终密封装置出现20mm偏差而形成漏风。为处理事故,停产5d整修,设备制造厂家支出6.8万元,施工承包商支出3.4万元。经过设备制造单位修补后,协同施工单位一起安装,使密封性能满足要求。
问题:
(1).上述背景材料中的质量事故属哪一类?
(2).对质量事故处理检查和鉴定的结论有哪几种?
(3).背景材料中质量事故的处理分别属于哪种处理方案?
35
某生产矿井采用一对立井开拓,副井进风、主井回风的通风方式。因扩建需要建设新副井,新副井的位置位于原工业广场边缘,距离原副井150m,为节约投资新副井未施工检查孔,而是采用了原副井的地质资料。
新副井井筒直径6.5m,深度750m,表土段深度85m,采用普通法施工。该井筒井壁表土段为双层钢筋混凝土井壁,基岩段为单层普通混凝土井壁。
该新副井由施工单位A承担,合同约定,混凝土由建设单位提供。建设单位与混凝土供应商B签订了混凝土供应合同。
建设单位提供的地质资料显示表土段无流沙层,预计最大涌水量为15m3/h,基岩段550~580m处有一含水层,最大涌水量为130m3/h,采用工作面预注浆方式通过。其余含水层最大涌水量为12m3/h。
基岩段施工中,为保证施工质量,项目部制定了质量保证措施,其中部分内容如下:采用金属液压整体下移模板砌壁,模板高度3600mm,模板直径6500mm;每次浇筑混凝土时随机抽取混凝土样本检查混凝土坍落度,并制作试块进行标准养护,做相应龄期压力试验;混凝土脱模后洒水养护时间不少于3d;混凝土采用底卸式吊桶运输。该措施经项目技术负责人审核修订后付诸实施。井筒施工到360m时,发现280~298m段混凝土抗压强度达不到设计要求。
施工到550m时施工单位采用了伞钻接长钻杆探水,探水深度为15m,发现钻孔涌水量很小,决定继续施工。施工到565m位置爆破时井筒突发涌水,涌水量瞬间达到140m3/h,2小时候回落到120m3/h,依然超过井筒排水能力60m3/h导致淹井事故发生。为此施工单位提出工期和费用索赔。
井筒施工完毕后,井筒漏水量达到7.5m3/h,监理单位要求施工单位进行壁后注浆处理,由此造成施工单位额外增加费用60万元,工期延长10d,施工单位就此向建设单位提出了索赔。
问题:
(1).新副井采用原井筒的地质资料是否合理?说明理由。
(2).施工单位编制的质量保证措施存在哪些问题?应如何修改?
(3).针对280~298m段混凝土抗压强度达不到设计要求的混凝土工程应如何处理?如果该段井筒需要返工,施工单位、监理单位、建设单位以及混凝土供应商应如何应对?
(4).淹井事故中,建设单位应当如何应对施工单位的索赔?说明理由。
(5).施工单位壁后注浆的费用和工期索赔是否合理?为什么?
