2027年一级建造师《矿业工程管理与实务》预测试卷四
矿业工程管理与实务
预测试卷
共 35 题
4288 次浏览
更新于 2026-09-26
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
在项目工程量清单中,属于其他项目清单的暂列金额包括了( )。
- A.项目可能出现该工程变更的暂定工程价款调整部分
- B.暂时不能确定但必然需支付的专业工程款
- C.为配合发包人进行设备采购等事项的暂时垫付费用
- D.发包人可以暂缓支付承包人已完成的工程费用
2
当工序成本没有超支时,引起实际开支与计划不符的原因是( )。
- A.因施工发生困难
- B.施工质量出现偏差
- C.施工进度与计划不符
- D.设备购置不当
3
关于工程进度的编制,做法正确的是( )。
- A.工期就是各工序延续时间的和
- B.工序延续时间是工序定额与人力的乘积
- C.网络计划的第一步是编制工序表
- D.网络优化的内容就是缩短工期
4
矿业工程项目的风险性主要体现在( )。
- A.工期长
- B.条件难
- C.项目效益低
- D.多项条件的不确定
5
下列不属于地面土建工程的是( )。
- A.大型土石方工程
- B.一般工业与民用建筑工程
- C.深基础工程
- D.地面预注浆工程
6
在矿山工程项目中,决定地面生产系统布局和影响施工设施布局的,主要是( )。
- A.施工方案
- B.土建工程
- C.大型施工设备
- D.地下产生系统
7
不属于矿产开发可行性研究的内容是( )。
- A.项目经济分析和评价
- B.矿产资源可靠性研究
- C.项目施工图设计
- D.项目环境影响评价
8
关于脚手架和脚手架作业中,做法不正确的是( )。
- A.脚手架脚底应有石块垫平
- B.脚手架问连接牢靠
- C.脚手架铺设材料表面不易发滑
- D.变更脚手架搭设尺寸应有验算
9
下列行为中,一般不会引起静电危及炸药爆破问题的行为是( )。
- A.发生雷电袭击
- B.仪器进行电网络测试
- C.穿有化纤衣服
- D.戴有机械手表
10
属于非自然地下涌水通道的是( )。
- A.地层断裂带附件的裂隙
- B.岩溶中的裂隙
- C.松散地层的孔隙通道
- D.塌方形成的开裂裂隙
11
不属于矿业工程的工程款支付形式的是( )。
- A.工程垫付款
- B.预付工程款
- C.工程进度款
- D.竣工结算款
12
关于井下爆炸器材的贮存,做法正确的是( )。
- A.爆炸器材库房只能有一个出口
- B.爆炸材料库可采用锚喷、砌碹、金属棚等支护形式
- C.爆炸材料库房必须单独设立材料发放硐室
- D.领取爆炸器材人员进入爆炸材料库房时应熄灭矿灯
13
根据有关规定,工地项目部应当( )组织一次消防工作全面检查。
- A.每星期
- B.每十天
- C.每半月
- D.每月
14
在质量控制循环中,当质量状况失控并实施对策后,接续的工作应是( )。
- A.制定新标准
- B.重新再培训
- C.再进作业环节
- D.评价对策
15
分部分项工程单价由人工费、材料费、机械费、管理费、利润等组成,并考虑( )。
- A.动力费
- B.措施费
- C.风险费
- D.井巷工程辅助费
16
一般的井筒施工中,含主井改装的提升运输形式存在三个阶段,其顺序合理的是( )。
- A.副井吊桶提升(主井改装)期、主副井未贯通期和主井临时罐笼提升期
- B.主副井未贯通期、副井吊桶提升(主井改装)期和主井临时罐笼提升期
- C.主井临时罐笼提升期、主副井未贯通期和副井吊桶提升(主井改装)期
- D.主副井未贯通期、主井临时罐笼提升期和副井吊桶提升(主井改装)期
17
一个成熟的工艺,应包括( )的内容。
- A.作业时间长短
- B.成品保护与使用要求
- C.人员技术等级
- D.机具设备折旧
18
在工程的安全生产管理体系中,( )是安全生产管理的责任主体和核心。
- A.国家安全监察总局
- B.企业上级主管部门
- C.政府行政主管部分
- D.生产经营单位
19
关于胶带输送机的电气控制系统的设置,不正确的是( )。
- A.设置胶带输送机启动预报(声)信号
- B.设置胶带跑偏(光)信号
- C.事故紧急停车装置设在人行道侧
- D.事故紧急停车装置设在胶带侧
20
采用定额计算法确定工序延续时间,计算参数不包括( )n
- A.工序的工程量
- B.工序的辅助时间
- C.参与该工序的人力或机械数量
- D.工序的产量定额
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
关于井下作业防坠、防砸措施,说法正确的是( )。
- A.竖井与各水平连接处应按规定设栅栏、金属网和阻车器
- B.斜井与各水平连接处应按规定设栅栏、金属网和阻车器
- C.天井口、溜进口应设盖板、标志和照明
- D.漏斗口应设置感应灯,保证人员经过时的照明
- E.开凿竖井时应有防止工具、材料坠落的安全措施
22
以下不能用水扑灭火情的情况是( )。
- A.金属钾、钙等物质着火
- B.轻于水的物质着火
- C.金属结构房屋
- D.咖啡馆
- E.浓硫酸仓库着火
23
矿业工程合同文件包括有( )等。
- A.合同协议书
- B.中标通知书
- C.技术标准和要求
- D.专用条款
- E.发包方相关要求的备忘录
24
关于井筒工程的施工顺序,以下考虑正确的是( )。
- A.主井工作量一般比较大,因此主井往往先于副井开工
- B.主井与副井同时开工要求的人力、财力投入比较大
- C.当风井与主、副井距离比较远时,要求其较主、副井先开工
- D.要求主井与副井同时到底的好处是可以比较两队的施工水平
- E.主井在副井建成后再施工可给主井提供可靠的地质资料
25
关于建设项目投资及矿业工程项目投资特点的说法,正确的是( )。
- A.建设项目投资构成要比建筑安装工程费的内容更宽更多
- B.矿业工程建设项目投资的直接费不分井巷工程辅助费
- C.特殊凿井的费用属于技术措施费
- D.井筒地质检查钻探费应列人矿业工程建设其他费用
- E.由施工单位使用和代管的锚喷支护巷道维修费属于直接工程费
26
起重与吊装工作的安全作业要求包括( )。
- A.起吊作业前应检查被吊物与其他对象无连接
- B.起吊应保证一次成功
- C.起吊设备的能力检查就是指其可起吊重量的检查
- D.严禁在高压线下进行吊装作业
- E.作业区应有警戒标志
27
矿井遇到水害时的正确应急措施是( )。
- A.优先安排受困与急救人员的安全
- B.优先考虑防止事态扩大
- C.优先安排急救路线
- D.尽速掌握灾区范围和灾情
- E.根据灾情布设排水或堵水措施
28
矿山工程进度拖延时,正确的事后措施包括有( )。
- A.分析原因和影响工期程度
- B.经过业主同意,删减工程量或工程范围
- C.采用外包方法请专业公司帮助解决
- D.分析网络计划,根据影响工期与否选择是否调整资源投入
- E.集中到验收前一并处理
29
应及时进行水文地质观测和编录的情况有( )等。
- A.新开掘立井井筒施工
- B.主要穿层石门施工
- C.井巷施工遇到陷落柱时
- D.井巷施工遇到裂隙时
- E.井巷穿过含水层时
30
通常,要加快一条巷道的施工进度,可考虑采用的手段有( )。
- A.平行作业或平行施工方法
- B.实现多个工作面的多头作业
- C.一天24h连续作业
- D.取消放炮后的通风工序
- E.采用多台钻机同时作业
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
某施工单位承包一立井工程。根据招标文件的缺陷,施工单位提出井筒开工前应完成井筒检查钻及掘进过程某段井深的工作面预注浆工作。建设单位虽然同意,但是不愿单独列出和承担此部分费用,认为是施工单位为保证自身施工条件所增加的内容。
对注浆施工,建设单位要求先打钻埋设连接套管(长8.0~10.0m),然后再浇筑止浆垫(厚2.5m)。而施工单位所编制的措施是采取埋设注浆管(长4.5m)、浇筑止浆垫3.5m的方法施工。施工中,施工单位采取了自己的方案,在打钻出水后进行注浆时,发现工作面漏浆严重,于是只得对钻孔下止浆塞封水(时间Id)、拆除止浆垫(时间3d),再按建设单位的要求进行第二次打钻注浆工作。第一次打钻注浆所花时间12d,费用20万元;第二次打钻注浆10d,费用21万元。
问题:
<1>.应如何正确处理井筒检查钻和工作面预注浆的费用问题?
<2>.施工单位和建设单位应如何承担本次打钻注浆的费用?
<3>.打钻注浆所用工期为多少?这部分工期应怎样考虑?
对注浆施工,建设单位要求先打钻埋设连接套管(长8.0~10.0m),然后再浇筑止浆垫(厚2.5m)。而施工单位所编制的措施是采取埋设注浆管(长4.5m)、浇筑止浆垫3.5m的方法施工。施工中,施工单位采取了自己的方案,在打钻出水后进行注浆时,发现工作面漏浆严重,于是只得对钻孔下止浆塞封水(时间Id)、拆除止浆垫(时间3d),再按建设单位的要求进行第二次打钻注浆工作。第一次打钻注浆所花时间12d,费用20万元;第二次打钻注浆10d,费用21万元。
问题:
<1>.应如何正确处理井筒检查钻和工作面预注浆的费用问题?
<2>.施工单位和建设单位应如何承担本次打钻注浆的费用?
<3>.打钻注浆所用工期为多少?这部分工期应怎样考虑?
32
某施工单位中标承担了一副井井筒工程,该副井井筒净直径5m,掘进荒径6~7m,井筒深度720m,两侧马头门各施工20m,包含相关设备基础,管子道开口施工5m,该项目合同工期12个月,自签订合同之日起算,井筒平均进尺85m/月。井筒施工工期合同签订之后,项目经理立即组织人员与设备,成立了施工项目部,配备生产副经理、经营副经理和技术副经理(施工),1个机电队,1个运输队,1个掘进队,项目部管理层设置了相关职能部室,有生产技术组、财务组、后勤组、经营组等。为了减轻工人的劳动强度,掘进队采取四六制综合班组作业方式,每班固定上班时间6个小时,由队长为每个班组的作业量进行考核。项目经理接受任务后,首先组织工程技术人员编制施工组织设计,制定技术方案,井筒施工采用临时凿井井架,井筒内布置了两套单钩提升,吊桶均为4m³,主提升机为JKZ-2.8/15.5,副提升机为JK-2.5/11.5,2台HZ-4型中心回转抓岩机,1趟φ400金属风筒,混凝土采用底卸式吊桶运输,80DG1-75×8吊泵排水。然后项目经理按照制定的技术方案估算了一下工期,要求技术人员在编制施工排队时按施工准备期2.5个月,井筒施工工期8个月,马头门施工2个月考虑。
问题:
<1>.项目经理部配置和组织有何不妥?
<2>.项目经理接受任务后在制定技术方案中有何不妥?
<3>.分析该项目部的劳动组织。
问题:
<1>.项目经理部配置和组织有何不妥?
<2>.项目经理接受任务后在制定技术方案中有何不妥?
<3>.分析该项目部的劳动组织。
33
某施工队承担一锚喷支护巷道的施工任务。设计锚杆排距1m,每断面锚杆11根;采用树脂药卷锚固,每根锚杆采用中速和快速凝固各一卷;喷混凝土厚50mm。在对200m锚喷支护巷道中间验收时,有关锚杆部分的记录有以下内容:
(1)树脂药卷检查:材料进场验收单一张,抽查药卷3个,合格;
(2)锚杆检查:
1)进场抽查单一张,抽查锚杆三根,合格;
2)拉拔力检查:有全部合格班组检查记录,中间验收采用平均分布(间隔50m)抽查共计三根,最小值不低于设计的90%;
3)与拉拔力检查相同办法检查锚杆间排距离,共抽查三根,偏差小于100mm;
4)锚杆孔深、锚杆方向、锚杆外露长度的检查数据均符合要求。
问题:
<1>.锚杆和树脂药卷的材料进场检查单是否符合规定?它对锚喷支护验收有何影响?
<2>.哪些锚杆检查方法不符合要求?
<3>.记录说明,在锚杆检查中还遗漏哪些重要内容?它对锚杆支护作用有什么影响?
<4>.哪些检查内容是质量的主要控制点?
(1)树脂药卷检查:材料进场验收单一张,抽查药卷3个,合格;
(2)锚杆检查:
1)进场抽查单一张,抽查锚杆三根,合格;
2)拉拔力检查:有全部合格班组检查记录,中间验收采用平均分布(间隔50m)抽查共计三根,最小值不低于设计的90%;
3)与拉拔力检查相同办法检查锚杆间排距离,共抽查三根,偏差小于100mm;
4)锚杆孔深、锚杆方向、锚杆外露长度的检查数据均符合要求。
问题:
<1>.锚杆和树脂药卷的材料进场检查单是否符合规定?它对锚喷支护验收有何影响?
<2>.哪些锚杆检查方法不符合要求?
<3>.记录说明,在锚杆检查中还遗漏哪些重要内容?它对锚杆支护作用有什么影响?
<4>.哪些检查内容是质量的主要控制点?
34
某厂新建一条生产线,工期要求9月10日投产,因遇到“非典”时期,机械设备于7月28日才陆续到位,晚到45d,而且设备制造质量粗糙,造成施工安装单位一边进行设备安装,一边整修不规范设备。
设备在试生产2个月后,密封装置性能较差。检查发现制造的曲轨误差超限,同时导致了施工中出现违反操作规程、强行安装的隋况,使曲轨产生变形,最终密封装置出现20mm偏差而形成漏风。为处理事故,停产5d整修,设备制造厂家支出6.8万元,施工承包商支出3.4万元。经过设备制造单位修补后,协同施工单位一起安装,使密封性能满足要求。
问题:
<1>.上述背景材料中的质量事故属哪一类?
<2>.对质量事故处理检查和鉴定的结论有哪几种?
<3>.背景材料中质量事故的处理分别属于哪种处理方案?
设备在试生产2个月后,密封装置性能较差。检查发现制造的曲轨误差超限,同时导致了施工中出现违反操作规程、强行安装的隋况,使曲轨产生变形,最终密封装置出现20mm偏差而形成漏风。为处理事故,停产5d整修,设备制造厂家支出6.8万元,施工承包商支出3.4万元。经过设备制造单位修补后,协同施工单位一起安装,使密封性能满足要求。
问题:
<1>.上述背景材料中的质量事故属哪一类?
<2>.对质量事故处理检查和鉴定的结论有哪几种?
<3>.背景材料中质量事故的处理分别属于哪种处理方案?
35

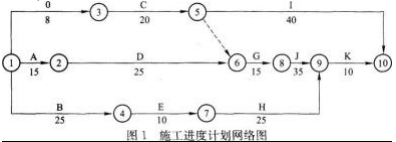

某高炉工程在工程开工前,业主与公司签订了施工合同,并就施工进度安排取得了一致意见(进度计划如图1所示),E和G的施工全过程工作共同用一台塔吊;其中由于业主图纸送达延误致使B工作推迟10d。

问题:
<1>.在原计划网络图的条件下,计算计划工期关键路线,并说出如果先E后G工作使用塔吊,塔吊的合理进场(不闲置)时间。
<2>.用图示说明先G后E工作使用塔吊的工作关系。
<3>.在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对工期变化是否有影响。
<4>.在B工作延误10d,塔吊使用顺序为先E后G的条件下,业主提出为确保工期将J工作压缩5d,是否可行若可行,施工单位提出下列要求:
1)J工作压缩5d增加赶工费25000元;
2)塔吊闲置15d,每天补偿塔吊租赁费600元;
3)由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元。
施工单位上述要求是否合理?

问题:
<1>.在原计划网络图的条件下,计算计划工期关键路线,并说出如果先E后G工作使用塔吊,塔吊的合理进场(不闲置)时间。
<2>.用图示说明先G后E工作使用塔吊的工作关系。
<3>.在B工作延误条件下,采取先E后G工作使用塔吊,用图示说明工作关系,并确定B工作延误对工期变化是否有影响。
<4>.在B工作延误10d,塔吊使用顺序为先E后G的条件下,业主提出为确保工期将J工作压缩5d,是否可行若可行,施工单位提出下列要求:
1)J工作压缩5d增加赶工费25000元;
2)塔吊闲置15d,每天补偿塔吊租赁费600元;
3)由于B工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元。
施工单位上述要求是否合理?
输入阅读码
查看答案与解析需要输入阅读码
