2026年一级造价工程师《建设工程造价案例分析(安装工程)》模拟试卷三
建设工程造价案例分析(安装工程)
模拟试卷
共 6 题
2564 次浏览
更新于 2026-09-28
一、案例分析
根据所给材料回答问题。
1
背景资料:
某企业拟建一个市场急需产品的工业项目。建设期1年,运营期6年。项目建成当年投产时,当地政府决定扶持该产品生产的补贴收入100万元。
其他基本数据如下:
(1).建设投资1000万元。预计全部形成固定资产(包含可抵扣固定资产进项税额100万元),固定资产使用年限10年,按直线法折旧,期末残值率4%,固定资产余值在项目运营期末收回。投产当年又投入资本金200万元作为运营期的流动资金。
(2).正常年份年营业收入为800万元(其中销项税额100万元),经营成本300万元(其中进项税额50万元),增值税附加按应纳增值税的10%计算,所得税率为25%,行业基准收益率10%,基准投资回收期6年。
(3).投产第1年仅达到设计生产能力的80%,预计这一年的营业收入及其所含销项税额、经营成本及其进项税额为正常年份的80%。以后各年均达到设计生产能力。
(4).运营期的第4年,预计需花费30万元(无可抵扣进项税额)更新新型自动控制设备配件,才能维持以后的正常运营需要,该维持运营投资按当期费用计入年度总成本。
问题:

<1>.编制拟建项目投资现金流量表。
<2>.计算项目的静态投资回收期。
<3>.计算项目的财务净现值。
<4>.从财务角度分析拟建项目的可行性。
某企业拟建一个市场急需产品的工业项目。建设期1年,运营期6年。项目建成当年投产时,当地政府决定扶持该产品生产的补贴收入100万元。
其他基本数据如下:
(1).建设投资1000万元。预计全部形成固定资产(包含可抵扣固定资产进项税额100万元),固定资产使用年限10年,按直线法折旧,期末残值率4%,固定资产余值在项目运营期末收回。投产当年又投入资本金200万元作为运营期的流动资金。
(2).正常年份年营业收入为800万元(其中销项税额100万元),经营成本300万元(其中进项税额50万元),增值税附加按应纳增值税的10%计算,所得税率为25%,行业基准收益率10%,基准投资回收期6年。
(3).投产第1年仅达到设计生产能力的80%,预计这一年的营业收入及其所含销项税额、经营成本及其进项税额为正常年份的80%。以后各年均达到设计生产能力。
(4).运营期的第4年,预计需花费30万元(无可抵扣进项税额)更新新型自动控制设备配件,才能维持以后的正常运营需要,该维持运营投资按当期费用计入年度总成本。
问题:
<1>.编制拟建项目投资现金流量表。
<2>.计算项目的静态投资回收期。
<3>.计算项目的财务净现值。
<4>.从财务角度分析拟建项目的可行性。
2
背景资料:

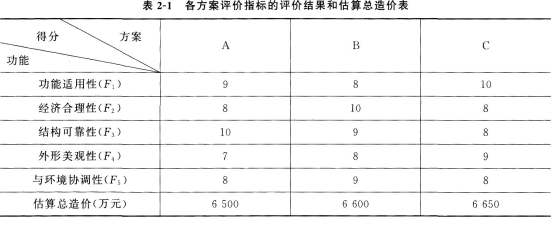

某业主邀请若干专家对某商务楼的设计方案进行评价。经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)五项评价指标;各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F2和F5同等重要,F4和F5同等重要。经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2-1。

问题:

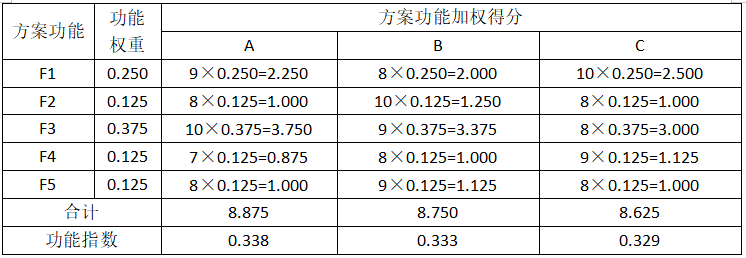

<1>.用0—4评分法计算各功能的权重,将计算结果填入表2-2中。

<2>.用价值指数法选择最佳设计方案,将计算结果填入表2-3和表2-4中。

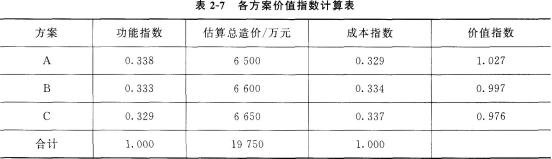

<3>.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。
(表中数据保留三位小数,其余计算结果均保留两位小数)
某业主邀请若干专家对某商务楼的设计方案进行评价。经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)与环境协调性(F5)五项评价指标;各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F2和F5同等重要,F4和F5同等重要。经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表2-1。

问题:
<1>.用0—4评分法计算各功能的权重,将计算结果填入表2-2中。

<2>.用价值指数法选择最佳设计方案,将计算结果填入表2-3和表2-4中。

<3>.若A、B、C三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。
(表中数据保留三位小数,其余计算结果均保留两位小数)
3
背景资料:

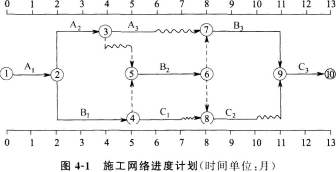

某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。

工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。
在施工过程中发生了如下事件:
事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元;
(3)由于现场停工造成承包商机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人工窝工和机械闲置费用4万元(有签证)。
问题:
<1>.不考虑施工过程中发生各事件的影响,在施工网络进度计划中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?
<2>.分别指出事件1中承包商的索赔是否成立。并说明理由。
<3>.分别指出事件2中承包商的索赔是否成立。并说明理由。
<4>.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?
某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。

工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。
在施工过程中发生了如下事件:
事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元;
(3)由于现场停工造成承包商机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人工窝工和机械闲置费用4万元(有签证)。
问题:
<1>.不考虑施工过程中发生各事件的影响,在施工网络进度计划中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?
<2>.分别指出事件1中承包商的索赔是否成立。并说明理由。
<3>.分别指出事件2中承包商的索赔是否成立。并说明理由。
<4>.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?
4
背景资料:

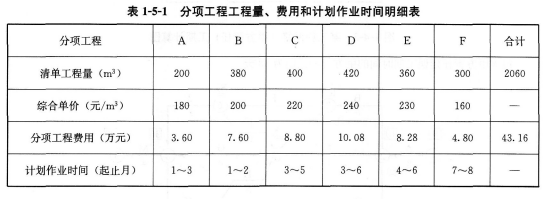

某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间见表1-5-1。该工程安全文明施工费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%;税率为9%;合同工期为8个月。

有关工程价款支付条件如下:
(1).开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4~6月分三次平均扣回;
(2).安全文明施工费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1~5个月分五次平均支付;
(3).业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);
(4).暂列金额计入合同价,按实际发生额与工程进度款同期支付;
(5).工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:
(1).第3个月发生现场签证计日工费用3.0万元;
(2).因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月;
(3).因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变;
(4).因设计变更使分项工程E增加工程量120m3(其价格执行原综合单价),作业时间延长1个月;
(5).其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
问题:
<1>.该工程合同价为多少万元?业主在开工前应支付给承包商的材料预付款、安全文明施工工程款分别为多少万元?
<2>.第3、4个月承包商已完工程款,业主应支付承包商的工程进度款分别为多少万元?
<3>.该工程合同价调整额为多少万元?扣除质量保证金后,业主总计应支付给承包商工程款为多少万元?(列出具体的计算过程,计算结果保留三位小数)
某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间见表1-5-1。该工程安全文明施工费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%;规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%;税率为9%;合同工期为8个月。

有关工程价款支付条件如下:
(1).开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4~6月分三次平均扣回;
(2).安全文明施工费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1~5个月分五次平均支付;
(3).业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费);
(4).暂列金额计入合同价,按实际发生额与工程进度款同期支付;
(5).工程质量保证金为工程款的3%,竣工结算月一次扣留。
工程施工期间,经监理人核实的有关事项如下:
(1).第3个月发生现场签证计日工费用3.0万元;
(2).因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月;
(3).因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变;
(4).因设计变更使分项工程E增加工程量120m3(其价格执行原综合单价),作业时间延长1个月;
(5).其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。
问题:
<1>.该工程合同价为多少万元?业主在开工前应支付给承包商的材料预付款、安全文明施工工程款分别为多少万元?
<2>.第3、4个月承包商已完工程款,业主应支付承包商的工程进度款分别为多少万元?
<3>.该工程合同价调整额为多少万元?扣除质量保证金后,业主总计应支付给承包商工程款为多少万元?(列出具体的计算过程,计算结果保留三位小数)
二、案例题(管道和设备工程)
根据所给材料回答问题。
5

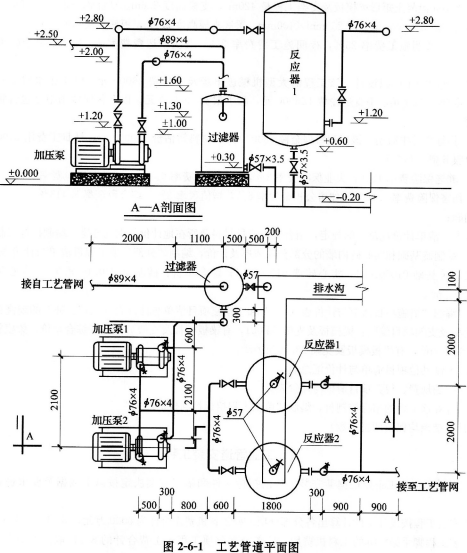

某生产装置中部分工艺管道系统如图2-6-1所示。
管道系统各分部分项工程量清单项目的统一编码见表2-6-1。

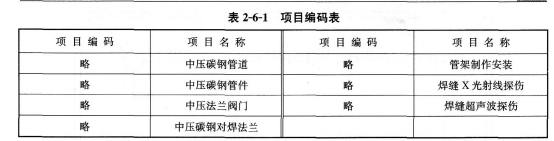

说明:
(1).本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计。
(2).管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。
(3).所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。
(4).管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。
(5).管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80×150mm,焊口按36个计。
(6).管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。

问题:

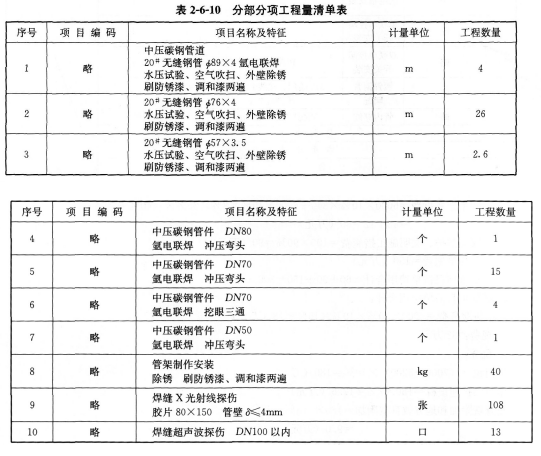

<1>.根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管道支架制安、焊缝x光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程(计算结果均保留一位小数)。
<2>.编列出该管道系统(阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入表2-6-10“分部分项工程量清单”。
管道系统各分部分项工程量清单项目的统一编码见表2-6-1。

说明:
(1).本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计。
(2).管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊。
(3).所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25,采用对焊法兰连接。
(4).管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%。
(5).管道系统安装就位后,对φ76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80×150mm,焊口按36个计。
(6).管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防锈漆、调和漆各两遍。

问题:
<1>.根据《建设工程工程量清单计价规范》的规定,计算管道φ89×4、管道φ76×4、管道φ57×3.5、管道支架制安、焊缝x光射线探伤、焊缝超声波探伤六项工程量,并写出计算过程(计算结果均保留一位小数)。
<2>.编列出该管道系统(阀门、法兰安装除外)的分部分项工程量清单项目,将结果填入表2-6-10“分部分项工程量清单”。
三、案例题(电气和自动化控制工程)
根据所给材料回答问题。
6

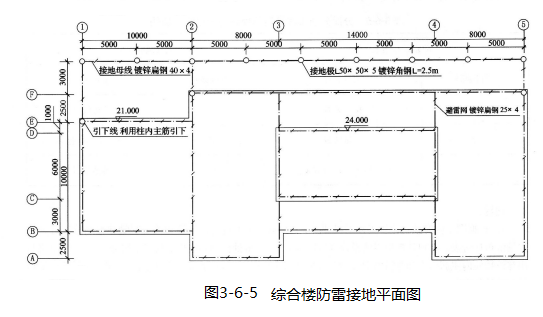

某综合楼防雷接地系统如图3-6-5所示。

说明:
①图示标高以室外地坪为±0.000计算。不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接消耗量。
②避雷网均采用25×4镀锌扁钢,C-D/③-④部分标高为24m,其余部分标高均为21m;施工损耗率为3.9%。
③引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋;每一引下线距地坪1.8m处设一断接卡子(共3套)。
④户外接地母线均采用40×4镀锌扁钢,埋深0.7m;施工损耗率为3.9%。
⑤接地极采用L50×50×5镀锌角钢制作(共9根),L=2.5m。
⑥接地电阻要求小于10Ω。
⑦图中标高单位以m计,其余均为mm。

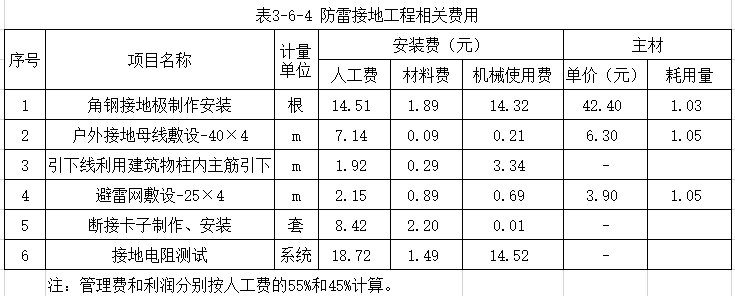

(1)、表3-6-4中数据为计算该防雷接地工程的相关费用。

该工程的人工工日单价综合为100元/工日。
(2)、分部分项工程量清单的统一编码见3-6-5。

问题:
<1>.根据图示内容和《建设工程工程量清单计价规范》的规定,列式计算户外接地母线敷设工程量(以断接卡子1.8m处作为接地母线与引下线分界点)、引下线利用建筑物柱内主筋引下工程量、避雷网敷设工程量。

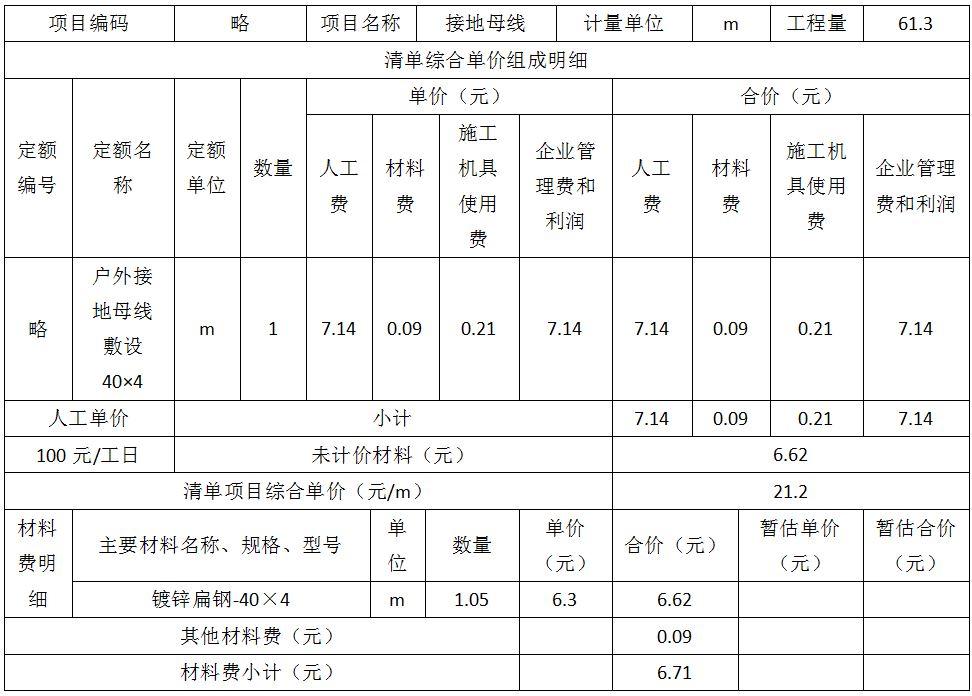

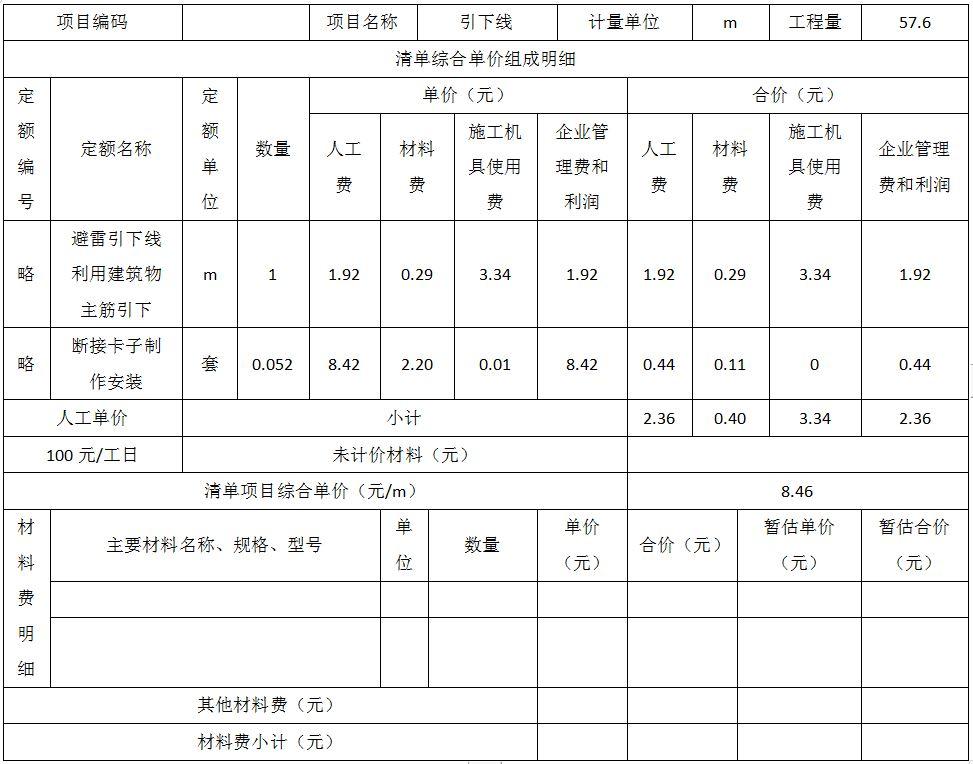

<2>.编制接地母线、引下线项目的综合单价分析表,并分别填入表3-4-13、3-6-14。
<3>.编制防雷接地分部分项工程和单价措施项目与计价表,并填写表3-6-15。
(计算结果“数量”栏保留3位小数,其余均保留两位小数)

说明:
①图示标高以室外地坪为±0.000计算。不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接消耗量。
②避雷网均采用25×4镀锌扁钢,C-D/③-④部分标高为24m,其余部分标高均为21m;施工损耗率为3.9%。
③引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋;每一引下线距地坪1.8m处设一断接卡子(共3套)。
④户外接地母线均采用40×4镀锌扁钢,埋深0.7m;施工损耗率为3.9%。
⑤接地极采用L50×50×5镀锌角钢制作(共9根),L=2.5m。
⑥接地电阻要求小于10Ω。
⑦图中标高单位以m计,其余均为mm。
(1)、表3-6-4中数据为计算该防雷接地工程的相关费用。

该工程的人工工日单价综合为100元/工日。
(2)、分部分项工程量清单的统一编码见3-6-5。

问题:
<1>.根据图示内容和《建设工程工程量清单计价规范》的规定,列式计算户外接地母线敷设工程量(以断接卡子1.8m处作为接地母线与引下线分界点)、引下线利用建筑物柱内主筋引下工程量、避雷网敷设工程量。
<2>.编制接地母线、引下线项目的综合单价分析表,并分别填入表3-4-13、3-6-14。
<3>.编制防雷接地分部分项工程和单价措施项目与计价表,并填写表3-6-15。
(计算结果“数量”栏保留3位小数,其余均保留两位小数)
