2026年一级造价工程师《建设工程造价案例分析(安装工程)》模拟试卷二

建设工程造价案例分析(安装工程) 模拟试卷 共 6 题 2583 次浏览 更新于 2026-09-28
下载试卷(PDF)

一、案例分析

根据所给材料回答问题。

1
背景资料:
(1).某地2019年拟建一年产30万吨有色金属产品的项目。根据调查,该地区2017年建设的年产20万吨相同产品的已建项目的工艺设备投资总额为6000万元。生产能力指数为0.6,2017年至2019年工程造价平均每年递增10%。
(2).项目建设期1年,运营期10年,假设项目建设投资总额为9000万(不含可抵扣的进项税),预计全部形成固定资产。
(3).项目建设投资来源为自有资金和贷款,贷款总额为3000万元,贷款年利率6%(按年计息),自有资金和贷款在建设期内均衡投入。还款方式为运营期前3年,等额还本,利息照付。
(4).项目固定资产使用年限12年,残值率4%,直线法折旧。
(5).流动资金280万元由项目自有资金在运营期第1年投入(流动资金不用于项目建设期贷款的偿还)。
(6).运营期间正常年份的营业收入为850万元(其中销项税额为68万),经营成本为280万元(其中进项税额为19万);税金附加按应纳增值税的9%计算,所得税税率为25%。
(7).运营期第1年达到设计产能的80%,该年的营业收入、经营成本均为正常年份的80%,以后各年均达到设计产能。
(8).在建设期贷款偿还完成之前,不计提盈余公积金,不分配投资者股利。
(9).假设建设投资中无可抵扣的固定资产进项税额。
问题:
<1>.列式计算拟建项目工艺设备投资。
<2>.列式计算项目运营期第1年应偿还的贷款本金和利息。
<3>.列式计算项目运营期第1年如果需要正常偿还贷款,净利润需要达到多少?
<4>.从项目资本金角度,列式计算运营期第1年的净现金流量。
(计算结果保留两位小数)
2
背景资料:
某市为迎接一大型体育赛事拟建一国内一流体育场馆,在招投标过程中,发生了如下事件:
事件1:体育局作为建设单位通过公开招标确定一家招标代理公司。由于招标工作时间紧迫,双方在中标通知书发出后第2天就签订了委托合同。之后双方对代理费用进行了协商,最后签订了一份酬金比中标价降低10万元的补充协议。
事件2:该项目施工招标采用资格预审,3月1日开始发售资格预审文件,要求3月5日提交资格预审申请文件。有16家施工单位报名投标,经招标代理公司资格预审均符合要求。
事件3:开标之后,由于投标单位数量较多,业主代表为了更好控制投资,决定将招标控制价由8000万元降为7500万元;同时为了保障工程质量,规定最低报价不得低于6500万元。

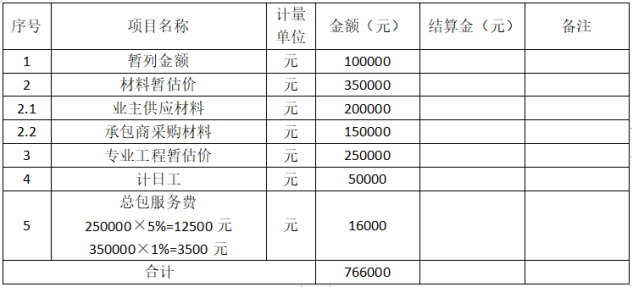

事件4:投标人A投标文件中其他项目清单内容如下:
题目图片
事件5:评标过程中,B单位为了让评标委员会注意到本项目中用到的自创专利的优越性,申请提交一份该自创专利优越性的说明文件,并保证不会影响投标文件的实质性内容。结果评标委员拒绝了这一申请。
事件6:评标时发现,C施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;E施工单位投标文件提供的检验标准和方法不符合招标文件的要求;F施工单位投标文件中某分项工程的报价有个别漏项。
事件7:7月1日评标结束,评标委员会向业主提交评标报告并确定施工单位D作为中标候选人,业主于7月2日向施工单位D发出中标通知书,7月18日施工单位D向建设单位提交1000万元的履约保证金,7月20签订施工合同,合同价7000万元。
问题:
(1).指出事件1~事件3中的不妥之处,并说明理由。
(2).指出事件4中投标人A其他项目清单中的不妥之处,说明理由。
(3).事件5中评标委员会的做法是否正确?说明理由。
(4).判别事件6中C、D、E、F施工单位的投标是否为有效标?说明理由。
(5).指出事件7中的不妥之后,说明理由。
3
背景资料:
发包人与承包人按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了工程施工合同。合同约定:采用工程量清单计价方式计价,由4栋宿舍楼组成。
按设计文件项目所需的设备由发包人采购,管理费和利润为人材机费用之和的18%,规费和增值税综合费率为人材机费用与管理费和利润之和的16.5%,人工工资标准为80元/工日,窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润,工期240天,每提前或拖后一天奖励(或罚款)5000元(含税费)。

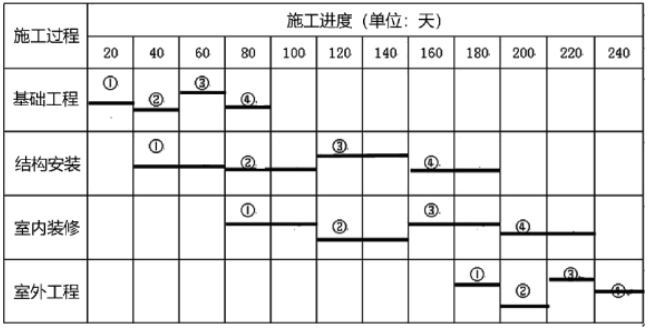

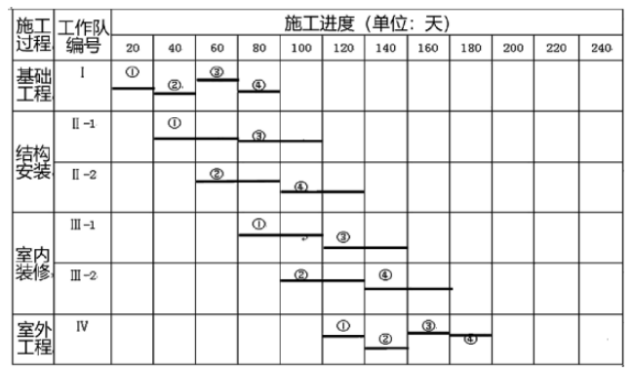

开工前,承包人编制施工进度计划时采取横道图流水施工方法,将每栋宿舍楼作为一个施工段,施工过程划分为基础工程、结构安装工程、室内装饰工程和室外工程4个施工过程,每个施工过程投入1个专业工作队,拟采取异步距异节奏流水施工。监理工程师批准了该计划,施工进度计划如图4-1所示。

题目图片
施工过程中发生了如下事件:
事件1:开工后第10天,在进行基础工程施工时,遇到持续2天的特大暴风雨,造成工地堆放的承包人部分模板损失费用2万元,特大暴风雨结束后,承包人安排该作业队中20人修复损坏的模板及支撑花费1.5万元,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。施工机械A、B持续窝工闲置3个台班(台班费用分别为:1200元/台班、900元/台班)。
事件2:工程进行到第30天时,监理单位检查施工段2的基础工程时,发现有部分预埋件位置与图纸偏差过大,经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材费用1260元,结构安装工程按计划时间完成。
事件3:工程进行到第35天时,结构安装的设备与管线安装工作中,因发包人采购设备的配套附件不全,承包人自行决定采购补全,发生采购费用3500元,并造成作业队整体停工3天,每天人员窝工30个工日,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费1600元/台班)设备与管线安装工作持续时间增加3天。
事件4:为抢工期,经监理工程师同意,承包人将室内装修和室外工程搭接作业5天,因搭接作业相互干扰降效使费用增加20000元。
其余各项工作的持续时间和费用没有发生变化。
上述事件发生后,承包人均在合同规定的时间内向发包人提出索赔,并提交了相关索赔资料。(计算相关增值税时,除了奖罚款外本题背景中费用均为不含税费用)
问题:
<1>.分别说明各事件工期,费用索赔能否成立?简述其理由。
<2>.各事件工期索赔分别为多少天?总索赔工期为多少天?实际工期为多少天?
<3>.承包人可以得到的各事件索赔价款为多少元?总费用索赔价款为多少元?工期奖励(或罚款)为多少元?
<4>.在原施工计划编制时,若承包人采取增加作业队伍,按等步距组织施工,请画出流水施工横道图。按此施工时,计划工期为多少天?可以提前多少天完成项目?可以得到多少工期提前奖励?
(费用计算结果以元为单位,保留两位小数)
4
背景材料:

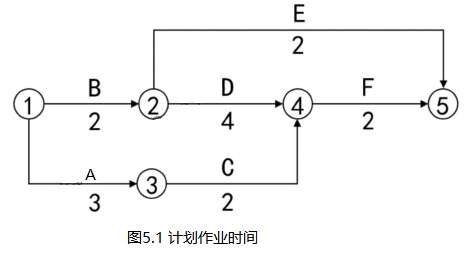

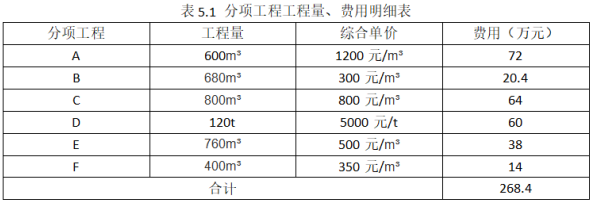

某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括6项分项工程,其分项工程工程量、综合单价、费用,见表5.1,计划作业时间见图5.1,各项工作均按最早开始时间安排;总价措施项目费用30万元,其中安全文明施工费20万元,暂列金额18万元,计日工费用8万元;管理费、利润与风险费以人工费、材料费、机械费之和为计算基数,费率为15%;规费、税金以人工费、材料费、机械费、管理费、利润、风险之和为计算基数,费率为18%;窝工只计取规费税金;合同工期为8个月。
题目图片题目图片
有关工程价款支付条件如下:
(1).开工前业主向承包商支付签约合同价款(扣暂列金额和计日工费用)的20%作为材料预付款,在开工后的第4~7月分4次平均扣回;
(2).安全文明施工费工程款于开工前支付75%,剩余的25%和其他总价措施工程价款第1~5月分五次平均支付;
(3).分项工程实际工程量超过计划工程量的±15%以上时,调整综合单价,调价系数为0.95和1.05;
(4).业主按承包商每次完成工程款的80%支付;
(5).工程质量保证金按工程价款结算总额的3%,竣工结算时一次扣留。
工程施工期间,经监理人核实的有关事项如下:
(1).第5个月发生现场签证计日工费用6万元;
(2).工作B由于工程师错误指令,窝工300工日,窝工补偿标准60元/工日,工期延误1个月。
(3).分项工程C开工前因设计变更增加工程量200m3,分项工程C每月工作效率不变,单价措施项目费用按分项工程费用的20%计算。
(4).工作E实际工期3个月。
(5).其余工作作业时间不变。
(6).工程完工一个月后进行竣工结算。
问题:

<1>.该工程合同价为多少万元?业主在开工前应支付给承包商的材料预付款、安全文明施工费工程款分别为多少万元?
<2>.列式计算第3个月末分项工程的进度偏差(用投资表示)。
<3>.列式计算第5个月业主应支付承包商的工程进度款为多少万元?
<4>.该工程实际总造价为多少万元?质量保证金为多少?竣工结算款为多少?(不考虑工期提前与拖延造成的影响)
(以万元为计算单位,计算结果保留三位小数)

二、案例题(管道和设备工程)

根据所给材料回答问题。

5

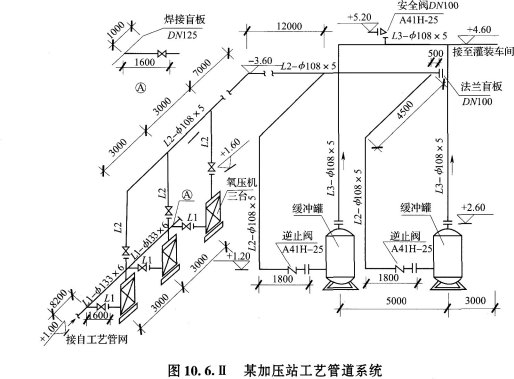

某加压站工艺管道系统如图10.6.Ⅱ。
题目图片
说明:
(1).本图为氧气加压站的部分工艺管道。该管道系统工作压力为3.2MPa。图中标注尺寸标高以“m”计,其他均以“mm”计。
(2).管道:采用碳钢无缝钢管,系统连接均为电弧焊;管件:弯头采用成品冲压弯头,三通现场挖眼连接。
(3).阀门、法兰:所有法兰均为碳钢对焊法兰;阀门型号除图中说明外,均为J41H—25,采用对焊法兰连接。
(4).管道支架为普通支架,其中:φ133×6管支架共5处,每处26kg;φ108×5管支架共20处,每处25kg。
(5).管道安装完毕作水压试验,然后对L3-φ108×5管道焊口均作X光射线无损探伤,胶片规格为80×150,其焊口数量为6个。
(6).管道安装就位后,所有管道外壁均刷油漆。缓冲罐引出管线13-φ108×5采用岩棉管壳(厚度为60mm)作绝热层,外缠铝箔保护层。
相关费用计算条件如下:

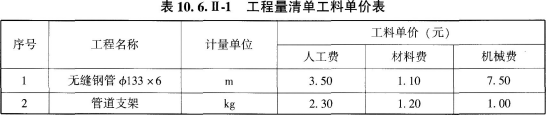

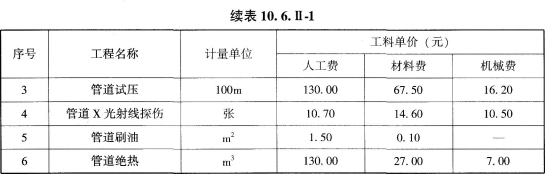

(1)部分分部分项工程量清单项目的工料单价见表10.6.Ⅱ-1。
题目图片
题目图片
(2)无缝钢管φ133×6的每10m工程量耗用9.41m管材,其单价为100元/m;管道刷油每10m2耗用3kg油漆,其单价为10元/kg。
(3)管理费、利润分别按人工费的60%和40%计。人工单价按100元/工日计。
问题:

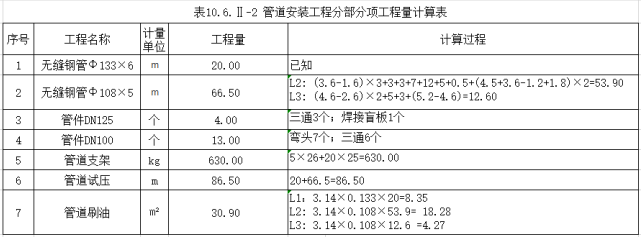

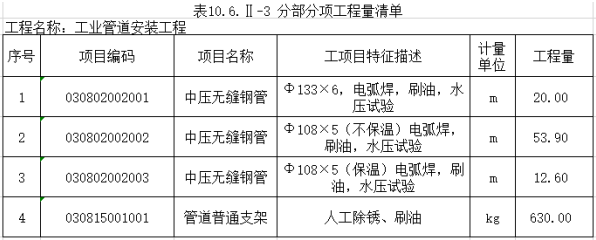

<1>.依据工程量清单计算规则计算分部分项工程量,并将工程量和计算过程填入表10.6.Ⅱ-2的相应栏目内。
题目图片
<2>.依据《通用安装工程工程量计算规范》GB50856--2013编列出管道(编码:030802002)及管道支架(编码:030815001)的分部分项工程量清单,并填入表10.6.Ⅱ-3中。
题目图片

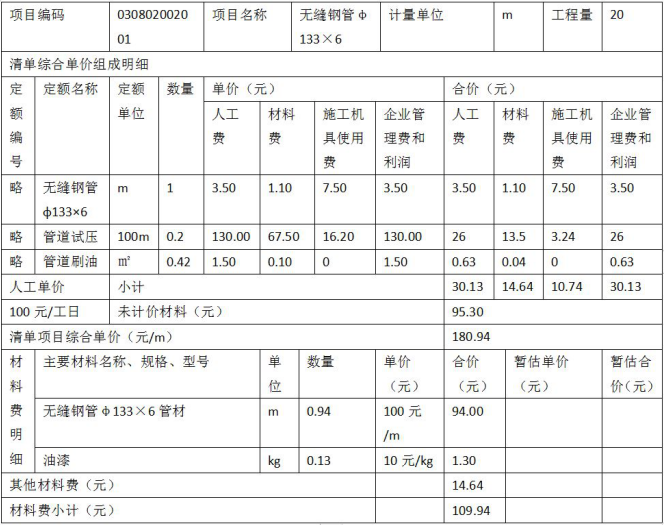

<3>.根据表10.6.Ⅱ-3中的内容,计算无缝钢管φ133×6项的分部分项工程量清单综合单价(综合单价包含管道安装、刷油、试压),并填入表10.6.Ⅱ-4中。
题目图片
(计算结果均保留两位小数)

三、案例题(电气和自动化控制工程)

根据所给材料回答问题。

6
某水泵站部分电气安装工程如图6-Ⅲ-1所示,该水泵站为砖、混凝土结构。

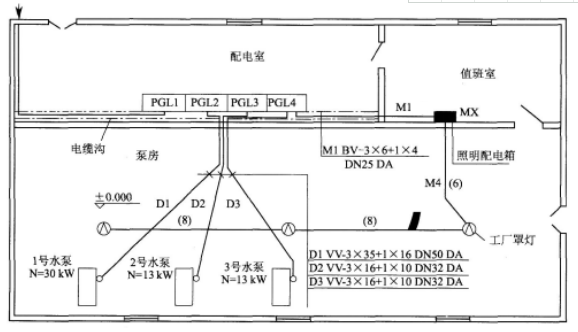

题目图片
6-Ⅲ-1水泵站部分电气平面图
说明:
(1).配电室内设4台PGL型低压开关柜,其尺寸( ):宽×高×厚:900×1000×600,安装在10号基础槽钢上,槽钢重量10kg/m。
(2).三条水泵动力电缆D1、D2、D3分别由PGL2、3、4低压开关柜引出,沿电缆沟内支架敷设,出电缆沟再改穿埋地钢管(钢管埋地深度-0.2m)配至1号、2号、3号水泵电动机。其中:D1、D2、D3回路,沟内电缆水平长度分别为2m、3m、4m;配管长度分别为15m、12m、18m,连接水泵电机处电缆留长度按1.0m计。M1由PGL4引出至配电箱,敷设方式与动力电缆一致,沟内导线长度6m,M1配管水平长度为5m。
(3).嵌装式照明配电箱MX,其尺寸( ):宽×高×厚:500×400×220(箱底标高+1.40m)。
(4).水泵房内设吸顶式工厂罩灯,由配电箱MX集中控制,以3根BV2.5mm2导线穿φ15塑料管沿墙、顶板暗配。顶板敷管标高为+3.00m。
(5).配管水平长度见图示括号内数字,单位:m。
问题:
<1>.编列工程量清单。依据《通用安装工程工程量计算规范》和《建设工程工程量清单计价规范》,按给定的统一项目编码(表6-Ⅲ-2),将清单项目编码、计量单位填入分部分项工程量计价表中。(注:不考虑电缆敷设弛度、波形弯度和终端电缆头的附加长度。计算结果保留小数点后两位)
表6-Ⅲ-2分部分项工程项目统一编码

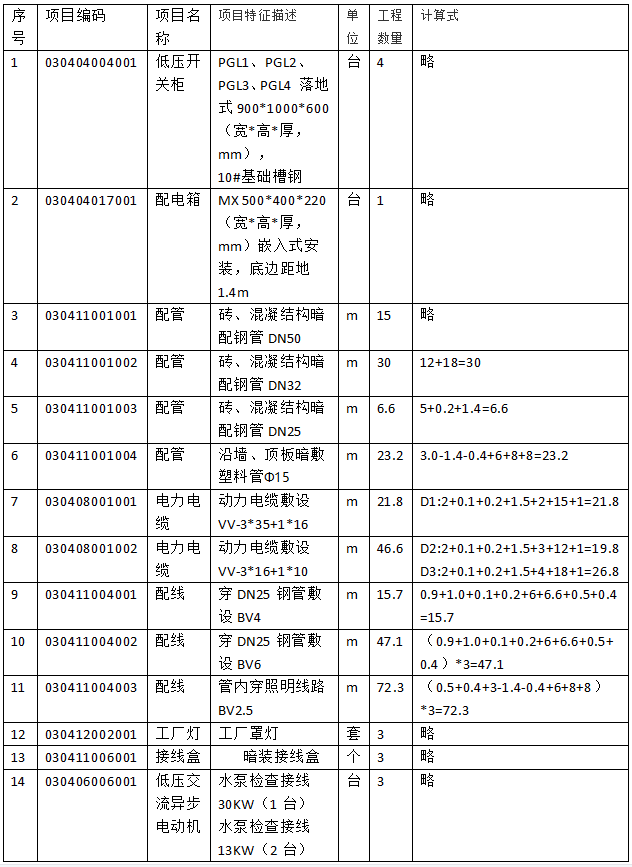

题目图片
<2>.该工程的人工工日单价综合为100元/工日,管理费和利润分别为人工费的45%和15%。根据表6-Ⅲ-3相关定额、主材单价及损耗率和计价规范编制“低压开关柜”的综合单价分析表。注:计算结果保留两位小数。
题目图片
<3>.依据《建设工程工程量清单计价规范》编制“单位工程费汇总表”。假设该工程按工程量清单计价,除低压开关柜的分项工程费用外,其他分部分项工程量清单合价3480.66万元,措施项目清单合价243.00万元,其中人工费占12%;其他项目清单合价16万元,其中总包服务费2.5万元,规费按人工费的10%计取,增值税税率为9%,并将有关数据和相关内容填入单位工程招标控制价汇总表中。注:计算结果保留两位小数。
