一、案例分析
根据所给材料回答问题。
1
项目计算期为10年,其中建设期2年,生产运营期8年。第3年投产,第4年开始达到设计生产能力。
(1).项目建设投资10000万元。其中1000万元形成无形资产;300万元形成其他资产;其余投资形成固定资产。无可抵扣的固定资产进项税。
(2).建设期第1年贷款2000万元,第2年贷款3000万元,建设期利息273.6万元;建设期只计息不还款,运营期等额还本、利息照付;建设期贷款利率为6%,流动资金100万全部贷款,利率为5%。
(3).固定资产在运营期内按直线法折旧,残值(残值率为10%)在项目计算期末一次性收回。
(4).无形资产在运营期内,均匀摊入成本;其他资产在运营期的前3年内,均匀摊入成本。
(5).项目运营期第一年产量为设计产量的80%,且营业收入亦为达产年份的80%,以后各年均达到设计产量。正常年份的经营成本3500万元(不含可抵扣的进项税额),正常年份的经营成本中的70%为其可变成本支出,其它均形成固定成本。
(计算结果保留两位小数)
<1>、计算运营期各年折旧费。
<2>、计算运营期各年的摊销费。
<3>、分别列式计算运营期第1年和第2年应还本金和利息,并计算运营期第2年的总成本费用。
<4>、计算运营期第1年的固定成本、可变成本、总成本费用。
(1).项目建设投资10000万元。其中1000万元形成无形资产;300万元形成其他资产;其余投资形成固定资产。无可抵扣的固定资产进项税。
(2).建设期第1年贷款2000万元,第2年贷款3000万元,建设期利息273.6万元;建设期只计息不还款,运营期等额还本、利息照付;建设期贷款利率为6%,流动资金100万全部贷款,利率为5%。
(3).固定资产在运营期内按直线法折旧,残值(残值率为10%)在项目计算期末一次性收回。
(4).无形资产在运营期内,均匀摊入成本;其他资产在运营期的前3年内,均匀摊入成本。
(5).项目运营期第一年产量为设计产量的80%,且营业收入亦为达产年份的80%,以后各年均达到设计产量。正常年份的经营成本3500万元(不含可抵扣的进项税额),正常年份的经营成本中的70%为其可变成本支出,其它均形成固定成本。
(计算结果保留两位小数)
<1>、计算运营期各年折旧费。
<2>、计算运营期各年的摊销费。
<3>、分别列式计算运营期第1年和第2年应还本金和利息,并计算运营期第2年的总成本费用。
<4>、计算运营期第1年的固定成本、可变成本、总成本费用。
2
某工程有两个备选施工方案,采用方案一时,固定成本为160万元,与工期有关的费用为35万元/月;采用方案二时,固定成本为200万元,与工期有关的费用为25万元/月。两方案除方案一机械台班消耗以后的直接工程费相关数据见表1。
两个施工方案直接工程费的相关数据表1

为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3,该机械的正常利用系数为0.8,机械幅度差系数为25%。
<1>、计算按照方案一完成每m3工程量所需的机械台班消耗指标。
<2>、方案一和方案二每1000m3工程量的直接工程费分别为多少万元?
两个施工方案直接工程费的相关数据表1

为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测定的相关资料如下:完成该工程所需机械的一次循环的正常延续时间为12分钟,一次循环生产的产量为0.3m3,该机械的正常利用系数为0.8,机械幅度差系数为25%。
<1>、计算按照方案一完成每m3工程量所需的机械台班消耗指标。
<2>、方案一和方案二每1000m3工程量的直接工程费分别为多少万元?
3

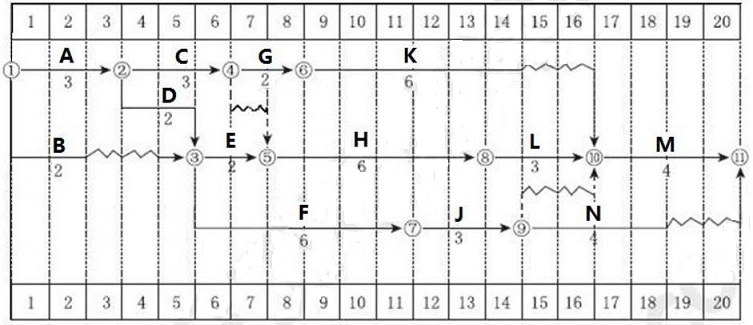

某总建筑面积27000m3的办公楼工程,项目业主通过工程量清单招标确定某承包商为中标人,工期为20个月。承包商按时提交了施工方案和施工网络计划,如图1和表1所示,经工程师代表审查批准后,作为施工阶段投资控制的依据。

图1 工程施工网络计划

实际施工过程中发生了如下事件:
(1)工作B进行1个月后,因建设单位原因修改设计导致停工2个月,工日窝工600工日。
(2)在第8个月末检查进度时发现,A、B、C、D、E工作均全部完成,F工作、G共和H工作实际完成的资金用量为8万元、4万元和11万元。
(3)K工作出现施工质量问题,工程师下令返工处理,共计用时1个月,返工费用3万元。
(4)施工至第19个月时发生百年一遇大冰雹及暴雨,导致全场停工、清理恢复施工共用时1个月,施工方设备损失费用8万元、机械闲置30个台班,清理和修复工程费用24.5万元(含规税)。
项目所在地人工工资标准为150.00元/工日,窝工补偿标准均为50.00元/工日。施工机械运转台班费800元/台班,闲置台班费550元/台班,项目规费税金综合费率15.8%。人员窝工和机械闲置时可以补偿部分现场管理费,费率按照人机之和的4%计取。

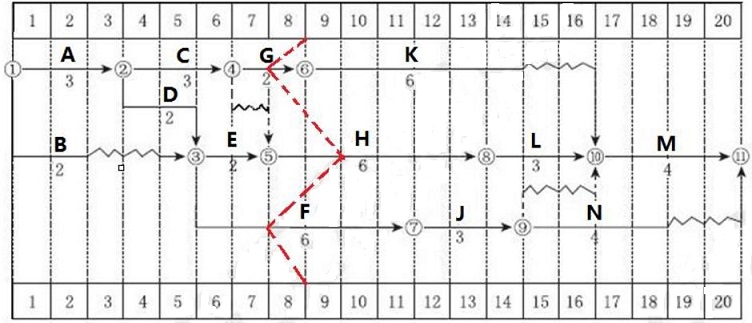

<1>、在图1上绘制8月末的实际进度前锋线,分析F、H、G三项工作的进度偏差及对总工期的影响。
<2>、计算8月末的进度偏差是多少?
<3>、若施工方针对事件1、3、4,按规定时间提出了索赔,请问工期和费用索赔是否成立?说明原因。
<4>、计算施工方能得到的工期和费用索赔总额。

图1 工程施工网络计划

实际施工过程中发生了如下事件:
(1)工作B进行1个月后,因建设单位原因修改设计导致停工2个月,工日窝工600工日。
(2)在第8个月末检查进度时发现,A、B、C、D、E工作均全部完成,F工作、G共和H工作实际完成的资金用量为8万元、4万元和11万元。
(3)K工作出现施工质量问题,工程师下令返工处理,共计用时1个月,返工费用3万元。
(4)施工至第19个月时发生百年一遇大冰雹及暴雨,导致全场停工、清理恢复施工共用时1个月,施工方设备损失费用8万元、机械闲置30个台班,清理和修复工程费用24.5万元(含规税)。
项目所在地人工工资标准为150.00元/工日,窝工补偿标准均为50.00元/工日。施工机械运转台班费800元/台班,闲置台班费550元/台班,项目规费税金综合费率15.8%。人员窝工和机械闲置时可以补偿部分现场管理费,费率按照人机之和的4%计取。
<1>、在图1上绘制8月末的实际进度前锋线,分析F、H、G三项工作的进度偏差及对总工期的影响。
<2>、计算8月末的进度偏差是多少?
<3>、若施工方针对事件1、3、4,按规定时间提出了索赔,请问工期和费用索赔是否成立?说明原因。
<4>、计算施工方能得到的工期和费用索赔总额。
4
某建筑公司(乙方)于某年3月10日与某建设单位(甲方)签订一工程施工合同。合同中有关工程价款及其交付的条款摘要如下:
(1).合同总价为600万元;其中:工程主要材料和结构件总值占合同总价的60%;
(2).预付备料款为合同总价的25%,于开工前10天拨付给乙方;
(3).工程进度款由乙方逐月(每月末)申报,经审核后于下月10日前支付;
(4).工程竣工并交付竣工结算报告后30日内,支付工程总价款的97%,在最后一个月工程量价款中预留3%作为工程质量保证金,保修期满后全部结清。合同中有关工程工期的规定为:4月1日开工,9月20日竣工。工程款逾期支付,按每日3‰的利率计息。逾期竣工,按每日1000元罚款(奖罚不计入质保金计算基数)。根据经甲方代表批准的施工进度,各月计划完成产值(合同价)如下表所示:单位(万元)

在工程施工至8月16日,因施工设备出现故障停工两天,造成窝工50工日(每工日窝工补偿12.50元),8月份实际完成产值比原计划少3万元;工程施工至9月6日,因甲方提供的某种室外饰面板材质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工60工日(每工日工资19.50元),机械闲置3个台班(每闲置台班按400元补偿),预算外材料费损失5万元,其他费用损失1万元,重新粘贴预算价10万元。因拆除、重新粘贴使工期延长6天,最终工程于9月29日竣工。
有小数点的计算结果保留三位小数,以万元为单位。
<1>、计算工程预付款及起扣点?
<2>、工程施工前请按原施工进度计划,为甲方制定各月拨款计划。列式计算并将拨款计划表填写完整。
拨款计划表单位:万元

<3>、乙方分别于8月20日和9月20日提出延长工期和费用补偿要求。请问该两项索赔能否成立?应批准的延长工期为几天?费用补偿为多少万元?
<4>、计算8月份的过程结算价款,9月份过程结算款与结算尾款同期支付,计算工程结算款为多少?
(1).合同总价为600万元;其中:工程主要材料和结构件总值占合同总价的60%;
(2).预付备料款为合同总价的25%,于开工前10天拨付给乙方;
(3).工程进度款由乙方逐月(每月末)申报,经审核后于下月10日前支付;
(4).工程竣工并交付竣工结算报告后30日内,支付工程总价款的97%,在最后一个月工程量价款中预留3%作为工程质量保证金,保修期满后全部结清。合同中有关工程工期的规定为:4月1日开工,9月20日竣工。工程款逾期支付,按每日3‰的利率计息。逾期竣工,按每日1000元罚款(奖罚不计入质保金计算基数)。根据经甲方代表批准的施工进度,各月计划完成产值(合同价)如下表所示:单位(万元)

在工程施工至8月16日,因施工设备出现故障停工两天,造成窝工50工日(每工日窝工补偿12.50元),8月份实际完成产值比原计划少3万元;工程施工至9月6日,因甲方提供的某种室外饰面板材质量不合格,粘贴后效果差,甲方决定更换板材,造成拆除用工60工日(每工日工资19.50元),机械闲置3个台班(每闲置台班按400元补偿),预算外材料费损失5万元,其他费用损失1万元,重新粘贴预算价10万元。因拆除、重新粘贴使工期延长6天,最终工程于9月29日竣工。
有小数点的计算结果保留三位小数,以万元为单位。
<1>、计算工程预付款及起扣点?
<2>、工程施工前请按原施工进度计划,为甲方制定各月拨款计划。列式计算并将拨款计划表填写完整。
拨款计划表单位:万元

<3>、乙方分别于8月20日和9月20日提出延长工期和费用补偿要求。请问该两项索赔能否成立?应批准的延长工期为几天?费用补偿为多少万元?
<4>、计算8月份的过程结算价款,9月份过程结算款与结算尾款同期支付,计算工程结算款为多少?
二、案例题(管道和设备工程)
根据所给材料回答问题。
5
工程有关背景资料如下

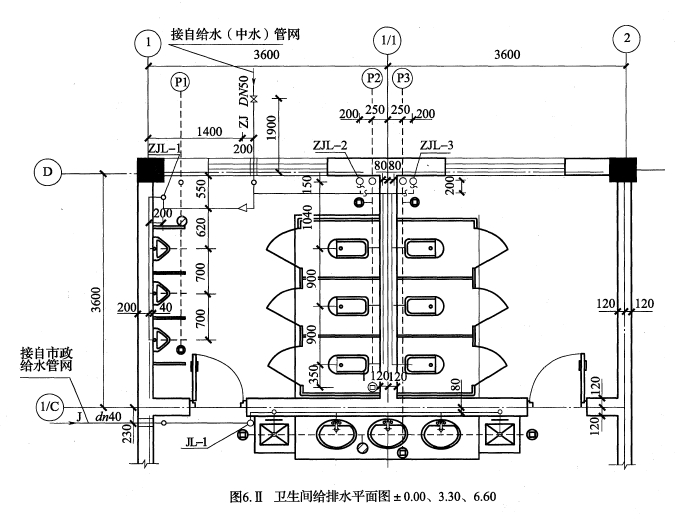

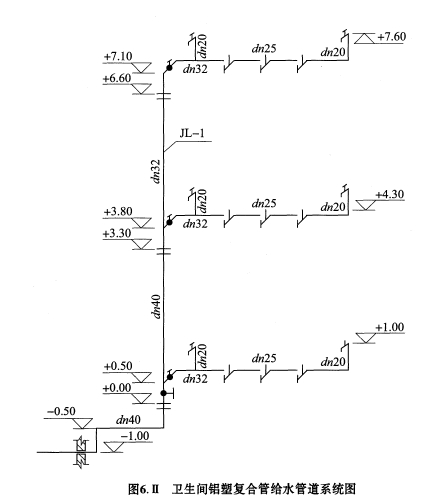

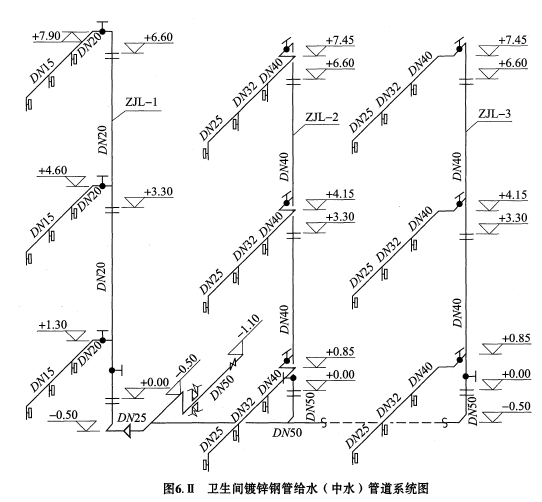

(1).某工厂办公楼卫生间给排水施工图如图6.Ⅱ所示。
(2).假设给水管道的部分清单工程量如下
铝塑复合管dn40 25m,dn32 8.8m,镀锌钢管DN32 20m,DN25 13m,其他技术要求和条件与图6.Ⅱ所示一致。
(3).给排水工程相关分部分项工程量清单项目的统一编码见表:

(4).室内给水镀锌钢管DN32安装定额(TY02-31-2015)的相关数据资料见下表:

注:该工程的管理费和利润分别按人工费的67%和33%计。



说明:
(1).办公楼共三层,层高为3.3m。图中尺寸标注标高以“m”计,其他均以“mm”计。
(2).卫生间盥洗间给水管道采用铝塑复合管及管件;大小便冲洗给水(中水)管道采用镀锌钢管及管件,螺纹连接(其中管道安装定额中已综合了管道水压试验)。给水干管为埋地,立管为明设,支管为暗设。管道出入户穿外墙处设碳钢刚性防水套管。
(3).阀门采用截止阀门JIIT-10。各类管道均采用成品管卡固定。
(4).成套卫生器具安装按标准图集99S304要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装;大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为混凝土落地式安装。
(5).管道系统安装就位后,给水管道进行强度和严密性水压试验及水冲洗。
(计算结果保留2位小数)
<1>、按照图6-Ⅱ所示内容,分别列式计算卫生间给水(中水)系统中的管道和阀门安装项目分部分项清单工程量;管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止。
<2>、根据背景资料2、3设定的数据和图6.Ⅱ中所示要求,按《通用安装工程工程量计算规范》GB50856—2013的规定,分别依次编列出卫生间给水镀锌钢管DN32、DN25、铝塑复合管dn40、dn32和铝塑复合管给水系统中所有阀门,以及成套卫生器具(不含污水池)安装项目的分部分项工程量清单,并填入答题卡表6.Ⅱ.1“分部分项工程和单价措施项目清单与计价表”中。

<3>、按照背景资料2、3、4中的相关数据和图6.Ⅱ中所示要求,根据《通用安装工程工程量计算规范》GB50856—2013和《建设工程工程量清单计价规范》GB50500—2013的规定,编制图6.Ⅱ中室内给水管DN32镀锌钢管安装项目分部分项工程量清单的综合单价,并填入答题卡表6.Ⅱ.2“综合单价分析表”中。

<4>、有—150t金属设备框架制作安装工程的发承包施工合同中约定:所用钢材由承包方采购供应,钢材单价变化超过5%时,其超过的部分按实调整。该工程招标时,发包方招标控制价按当地造价管理部门发布的市场基准价(信息指导价)为4520元/t编制,承包方中标价为4500元/t。要求:(1)计算填列表6.Ⅱ.3“施工期间钢材价格动态情况”中各施工时段第四、五、六栏的内容;(2)列出第3时段钢材材料费当期结算值的计算式

(1).某工厂办公楼卫生间给排水施工图如图6.Ⅱ所示。
(2).假设给水管道的部分清单工程量如下
铝塑复合管dn40 25m,dn32 8.8m,镀锌钢管DN32 20m,DN25 13m,其他技术要求和条件与图6.Ⅱ所示一致。
(3).给排水工程相关分部分项工程量清单项目的统一编码见表:

(4).室内给水镀锌钢管DN32安装定额(TY02-31-2015)的相关数据资料见下表:

注:该工程的管理费和利润分别按人工费的67%和33%计。



说明:
(1).办公楼共三层,层高为3.3m。图中尺寸标注标高以“m”计,其他均以“mm”计。
(2).卫生间盥洗间给水管道采用铝塑复合管及管件;大小便冲洗给水(中水)管道采用镀锌钢管及管件,螺纹连接(其中管道安装定额中已综合了管道水压试验)。给水干管为埋地,立管为明设,支管为暗设。管道出入户穿外墙处设碳钢刚性防水套管。
(3).阀门采用截止阀门JIIT-10。各类管道均采用成品管卡固定。
(4).成套卫生器具安装按标准图集99S304要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装;大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为混凝土落地式安装。
(5).管道系统安装就位后,给水管道进行强度和严密性水压试验及水冲洗。
(计算结果保留2位小数)
<1>、按照图6-Ⅱ所示内容,分别列式计算卫生间给水(中水)系统中的管道和阀门安装项目分部分项清单工程量;管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止。
<2>、根据背景资料2、3设定的数据和图6.Ⅱ中所示要求,按《通用安装工程工程量计算规范》GB50856—2013的规定,分别依次编列出卫生间给水镀锌钢管DN32、DN25、铝塑复合管dn40、dn32和铝塑复合管给水系统中所有阀门,以及成套卫生器具(不含污水池)安装项目的分部分项工程量清单,并填入答题卡表6.Ⅱ.1“分部分项工程和单价措施项目清单与计价表”中。

<3>、按照背景资料2、3、4中的相关数据和图6.Ⅱ中所示要求,根据《通用安装工程工程量计算规范》GB50856—2013和《建设工程工程量清单计价规范》GB50500—2013的规定,编制图6.Ⅱ中室内给水管DN32镀锌钢管安装项目分部分项工程量清单的综合单价,并填入答题卡表6.Ⅱ.2“综合单价分析表”中。

<4>、有—150t金属设备框架制作安装工程的发承包施工合同中约定:所用钢材由承包方采购供应,钢材单价变化超过5%时,其超过的部分按实调整。该工程招标时,发包方招标控制价按当地造价管理部门发布的市场基准价(信息指导价)为4520元/t编制,承包方中标价为4500元/t。要求:(1)计算填列表6.Ⅱ.3“施工期间钢材价格动态情况”中各施工时段第四、五、六栏的内容;(2)列出第3时段钢材材料费当期结算值的计算式

三、案例题(电气和自动化控制工程)
根据所给材料回答问题。
6

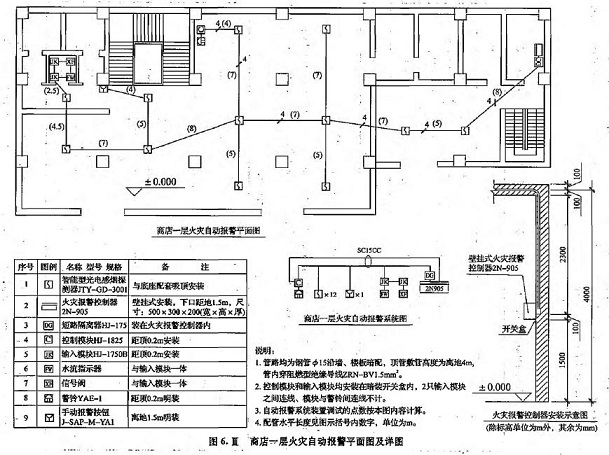

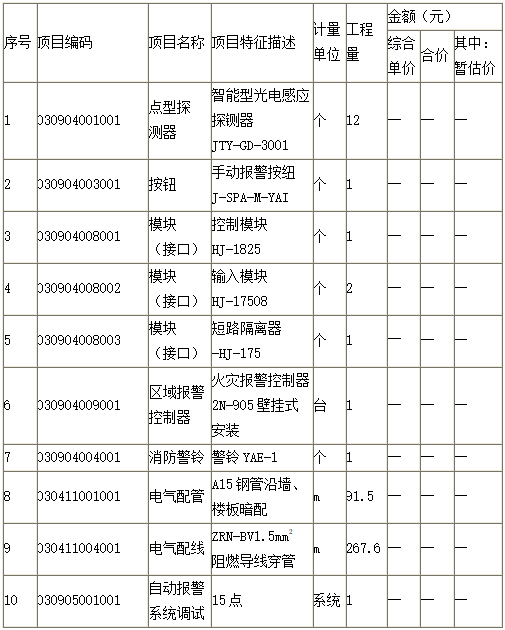

某商店一层火灾自动报警系统工程如图6.Ⅲ所示。工程量清单统一项目编码见下表:

火灾自动报警系统工程的相关定额见下表:

人工单价为72元/工日,管理费和利润分别按人工费的65%和35%计算。

说明:
(1).管路均为钢管Φ15沿墙、楼板暗配,顶管敷设高度为离地4m,管内穿阻燃型绝缘导线ZRN-BV1.5mm2。
(2).控制模块和输入模块均安装在暗装开关盒内,2只输入模块之间的连线、模块与警铃间的连线不计。
(3).自动报警系统装置调试的点数按本图内容计算。
(4).配管水平长度见括号内数字,单位为m。
<1>、按照图6.Ⅲ、《通用安装工程工程量计算规范》(GB50856-2013)和《建设工程工程量清单计价规范》(GB50500-2013)的规定,列式计算配管配线的工程量,并选用以下给定的统一项目编码,在答题纸上表6.Ⅲ.1中,编制“分部分项工程和单价措施项目清单计价表”(不含价部分)。

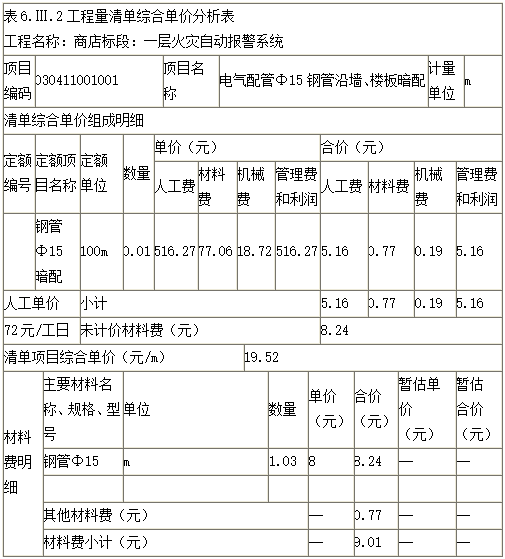

<2>、根据图6.Ⅲ设计要求和上述相关定额,在答题纸上表6.Ⅲ.2中,编制Φ15钢管的“工程量清单综合单价分析表”。


火灾自动报警系统工程的相关定额见下表:

人工单价为72元/工日,管理费和利润分别按人工费的65%和35%计算。

说明:
(1).管路均为钢管Φ15沿墙、楼板暗配,顶管敷设高度为离地4m,管内穿阻燃型绝缘导线ZRN-BV1.5mm2。
(2).控制模块和输入模块均安装在暗装开关盒内,2只输入模块之间的连线、模块与警铃间的连线不计。
(3).自动报警系统装置调试的点数按本图内容计算。
(4).配管水平长度见括号内数字,单位为m。
<1>、按照图6.Ⅲ、《通用安装工程工程量计算规范》(GB50856-2013)和《建设工程工程量清单计价规范》(GB50500-2013)的规定,列式计算配管配线的工程量,并选用以下给定的统一项目编码,在答题纸上表6.Ⅲ.1中,编制“分部分项工程和单价措施项目清单计价表”(不含价部分)。

<2>、根据图6.Ⅲ设计要求和上述相关定额,在答题纸上表6.Ⅲ.2中,编制Φ15钢管的“工程量清单综合单价分析表”。
