2027年监理工程师《建设工程监理案例分析-水利工程》冲刺试卷二
建设工程监理案例分析-水利工程
冲刺试卷
共 6 题
2545 次浏览
更新于 2026-09-28
一、案例分析题
本题共6题,每题20分,共120分。
1

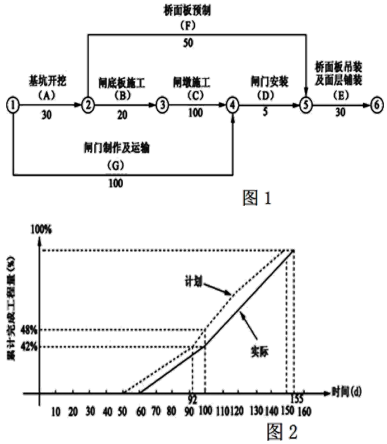

某新建水闸工程的部分工程经监理单位批准的施工进度计划如图1(单位:d)。合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。

施工中发生如下事件:
事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。
事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理,B工作实际工作时间为26d。
事件3:在C工作中,施工单位采取赶工措施,进度曲线如图2。
事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:
<1>.计算计划总工期,指出关键线路。
<2>.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。
<3>.根据事件3,指出C工作的实际工作持续时间。
<4>.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。

施工中发生如下事件:
事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。
事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理,B工作实际工作时间为26d。
事件3:在C工作中,施工单位采取赶工措施,进度曲线如图2。
事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:
<1>.计算计划总工期,指出关键线路。
<2>.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。
<3>.根据事件3,指出C工作的实际工作持续时间。
<4>.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。
2
某水利工程,建设单位采用公开招标方式选择工程监理单位,实施过程中发生如下事件:
事件1:建设单位提议:评标委员会由5人组成,包括建设单位代表1人、招标监管机构工作人员1人和评标专家库随机抽取的技术、经济专家3人。
事件2:评标时,评标委员会评审发现:A投标人为联合体投标,没有提交联合体共同投标协议;B投标人将造价控制监理工作转让给具有工程造价咨询资质的专业单位;C投标人的投标报价高于招标文件设定的最高投标限价。评标委员会决定否决上述各投标人的投标。
事件3:监理合同订立过程中,建设单位提出应由监理单位负责下列四项工作:①主持设计交底会议;②签发《工程开工令》;③签发《工程款支付证书》;④组织工程竣工验收。
事件4:监理员巡视时发现,部分设备安装存在质量问题,即签发了《监理通知单》,要求施工单位整改。
问题:
<1>、针对事件1,建设单位的提议有什么不妥?说明理由。
<2>、针对事件2,分别指出评标委员会决定否决A、B、C投标人的投标是否正确,并说明理由。
<3>、针对事件3,依据《建设工程监理合同(示范文本)》,建设单位提出的四项工作分别由谁负责?
<4>、针对事件4,指出不妥之处,并写出正确做法。
事件1:建设单位提议:评标委员会由5人组成,包括建设单位代表1人、招标监管机构工作人员1人和评标专家库随机抽取的技术、经济专家3人。
事件2:评标时,评标委员会评审发现:A投标人为联合体投标,没有提交联合体共同投标协议;B投标人将造价控制监理工作转让给具有工程造价咨询资质的专业单位;C投标人的投标报价高于招标文件设定的最高投标限价。评标委员会决定否决上述各投标人的投标。
事件3:监理合同订立过程中,建设单位提出应由监理单位负责下列四项工作:①主持设计交底会议;②签发《工程开工令》;③签发《工程款支付证书》;④组织工程竣工验收。
事件4:监理员巡视时发现,部分设备安装存在质量问题,即签发了《监理通知单》,要求施工单位整改。
问题:
<1>、针对事件1,建设单位的提议有什么不妥?说明理由。
<2>、针对事件2,分别指出评标委员会决定否决A、B、C投标人的投标是否正确,并说明理由。
<3>、针对事件3,依据《建设工程监理合同(示范文本)》,建设单位提出的四项工作分别由谁负责?
<4>、针对事件4,指出不妥之处,并写出正确做法。
3
某泵站工程,施工总承包单位依据施工合同约定,与甲安装单位签订了安装分包合同。基础工程完成后,由于项目用途发生变化,建设单位要求设计单位编制设计变更文件,并授权项目监理机构就设计变更引起的有关问题与总承包单位进行协商。项目监理机构在收到经相关部门重新审查批准的设计变更文件后,经研究对其今后工作安排如下:
(1)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作;
(2)要求总承包单位调整施工组织设计,并报建设单位同意后实施;
(3)由总监理工程师代表主持修订监理规划;
(4)由负责合同管理的专业监理工程师全权处理合同争议;
在协商变更单价过程中,项目监理机构未能与总承包单位达成一致意见,总监理工程师决定以双方提出的变更单价的均值作为最终的结算单价。
项目监理机构认为甲安装分包单位不能胜任变更后的安装工程,要求更换安装分包单位。总承包单位认为项目监理机构无权提出该要求,但仍表示愿意接受,随即提出由乙安装单位分包。
甲安装单位依据原定的安装分包合同已采购的材料,因设计变更需要退货,向项目监理机构提出了申请,要求补偿因材料退货造成的费用损失。
问题:
<1>、逐项指出项目监理机构对其今后工作的安排是否妥当,不妥之处。写出正确做法。
<2>、指出在协商变更单价过程中项目监理机构做法的不妥之处,并写出正确做法。
<3>、总承包单位认为项目监理机构无权提出更换甲安装分包单位的意见是否正确?为什么?写出项目监理机构对乙安装单位分包资格的审批程序。
<4>、指出甲安装单位要求补偿材料退货造成费用损失申请程序的不妥之处,写出正确做法。该费用损失应由谁承担?
(1)由总监理工程师负责与总承包单位进行质量、费用和工期等问题的协商工作;
(2)要求总承包单位调整施工组织设计,并报建设单位同意后实施;
(3)由总监理工程师代表主持修订监理规划;
(4)由负责合同管理的专业监理工程师全权处理合同争议;
在协商变更单价过程中,项目监理机构未能与总承包单位达成一致意见,总监理工程师决定以双方提出的变更单价的均值作为最终的结算单价。
项目监理机构认为甲安装分包单位不能胜任变更后的安装工程,要求更换安装分包单位。总承包单位认为项目监理机构无权提出该要求,但仍表示愿意接受,随即提出由乙安装单位分包。
甲安装单位依据原定的安装分包合同已采购的材料,因设计变更需要退货,向项目监理机构提出了申请,要求补偿因材料退货造成的费用损失。
问题:
<1>、逐项指出项目监理机构对其今后工作的安排是否妥当,不妥之处。写出正确做法。
<2>、指出在协商变更单价过程中项目监理机构做法的不妥之处,并写出正确做法。
<3>、总承包单位认为项目监理机构无权提出更换甲安装分包单位的意见是否正确?为什么?写出项目监理机构对乙安装单位分包资格的审批程序。
<4>、指出甲安装单位要求补偿材料退货造成费用损失申请程序的不妥之处,写出正确做法。该费用损失应由谁承担?
4
某水利工程,实施工程中发生如下事件:
事件1:一批工程材料进场后,施工单位审查了材料供应商提供的质量证明文件,并按规定进行了检验,确认材料合格后,施工单位项目技术负责人在《工程材料、构配件、设备报审表》中签署意见后,连同质量证明文件一起报送项目监理机构审查。
事件2:工程开工后不久,施工项目经理与施工单位解除劳动合同后离职,致使施工现场的实际管理工作由项目副经理负责。
事件3:项目监理机构审查施工单位报送的分包单位资格报审材料时发现,其《分包单位资格报审表》附件仅附有分包单位的营业执照、安全生产许可证和类似工程业绩,随即要求施工单位补充报送分包单位的其他相关资格证明材料。
事件4:施工单位编制了高大模板工程的专项施工方案,并组织专家论证、审核后报送项目监理机构审批。总监理工程师审核签字后即交由施工单位实施。施工过程中,专业监理工程师巡视发现,施工单位未按专项施工方案组织施工,且存在安全事故隐患,便立刻报告了总监理工程师。总监理工程师随即与施工单位进行沟通,施工单位解释:为保证施工工期,调整了原专项施工方案中确定的施工顺序,保证不存在安全问题。总监理工程师现场察看后认可施工单位的解释,故未要求施工单位采取整改措施。结果,由上述隐患导致发生了安全事故。
问题:
<1>、指出事件1中施工单位的不妥之处,写出正确做法。
<2>、针对事件2,项目监理机构和建设单位应如何处置?
<3>、事件3中,施工单位还应补充报送分包单位的哪些资格证明材料?
<4>、指出事件4中的不妥之处,写出正确做法。
事件1:一批工程材料进场后,施工单位审查了材料供应商提供的质量证明文件,并按规定进行了检验,确认材料合格后,施工单位项目技术负责人在《工程材料、构配件、设备报审表》中签署意见后,连同质量证明文件一起报送项目监理机构审查。
事件2:工程开工后不久,施工项目经理与施工单位解除劳动合同后离职,致使施工现场的实际管理工作由项目副经理负责。
事件3:项目监理机构审查施工单位报送的分包单位资格报审材料时发现,其《分包单位资格报审表》附件仅附有分包单位的营业执照、安全生产许可证和类似工程业绩,随即要求施工单位补充报送分包单位的其他相关资格证明材料。
事件4:施工单位编制了高大模板工程的专项施工方案,并组织专家论证、审核后报送项目监理机构审批。总监理工程师审核签字后即交由施工单位实施。施工过程中,专业监理工程师巡视发现,施工单位未按专项施工方案组织施工,且存在安全事故隐患,便立刻报告了总监理工程师。总监理工程师随即与施工单位进行沟通,施工单位解释:为保证施工工期,调整了原专项施工方案中确定的施工顺序,保证不存在安全问题。总监理工程师现场察看后认可施工单位的解释,故未要求施工单位采取整改措施。结果,由上述隐患导致发生了安全事故。
问题:
<1>、指出事件1中施工单位的不妥之处,写出正确做法。
<2>、针对事件2,项目监理机构和建设单位应如何处置?
<3>、事件3中,施工单位还应补充报送分包单位的哪些资格证明材料?
<4>、指出事件4中的不妥之处,写出正确做法。
5
某大坝工程,建设单位与施工总包单位按《水利工程施工合同(示范文本)》签订了施工合同。工程实施过程中发生如下事件:
事件1:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
事件2:施工总包单位按施工合同约定,将围堰工程分包给甲分包单位。在围堰工程施工中,项目监理机构发现工程部分区域的围堰工程由乙分包单位施工。经查实,施工总包单位为按时完工,擅自将部分围堰工程分包给乙分包单位。
事件3:灌注桩工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6小时通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了《工程暂停令》。
事件4:工程保修期内,建设单位直接委托甲分包单位对大坝进行了重新改造,在没有设计图纸的情况下,应建设单位要求,甲分包单位直接对大坝进行了重新改造,造成大坝有多处裂缝,且有严重渗水。
问题:
<1>、事件1中,建设单位的做法是否妥当?项目监理机构是否应批准施工总包单位的索赔申请?分别说明理由。
<2>、写出项目监理机构对事件2的处理程序。
<3>、事件3中,施工总包单位和总监理工程师的做法是否妥当,分别说明理由。
<4>、对于事件4中发生的质量问题,建设单位、监理单位、施工总包单位和甲分包单位是否应承担责任?分别说明理由。
事件1:主体结构施工时,建设单位收到用于工程的商品混凝土不合格的举报,立刻指令施工总包单位暂停施工。经检测鉴定单位对商品混凝土的抽样检验及混凝土实体质量抽芯检测,质量符合要求。为此,施工总包单位向项目监理机构提交了暂停施工后人员窝工及机械闲置的费用索赔申请。
事件2:施工总包单位按施工合同约定,将围堰工程分包给甲分包单位。在围堰工程施工中,项目监理机构发现工程部分区域的围堰工程由乙分包单位施工。经查实,施工总包单位为按时完工,擅自将部分围堰工程分包给乙分包单位。
事件3:灌注桩工程隐蔽前,施工总包单位进行了自检,并在约定的时限内按程序书面通知项目监理机构验收。项目监理机构在验收前6小时通知施工总包单位因故不能到场验收,施工总包单位自行组织了验收,并将验收记录送交项目监理机构,随后进行工程隐蔽,进入下道工序施工。总监理工程师以“未经项目监理机构验收”为由下达了《工程暂停令》。
事件4:工程保修期内,建设单位直接委托甲分包单位对大坝进行了重新改造,在没有设计图纸的情况下,应建设单位要求,甲分包单位直接对大坝进行了重新改造,造成大坝有多处裂缝,且有严重渗水。
问题:
<1>、事件1中,建设单位的做法是否妥当?项目监理机构是否应批准施工总包单位的索赔申请?分别说明理由。
<2>、写出项目监理机构对事件2的处理程序。
<3>、事件3中,施工总包单位和总监理工程师的做法是否妥当,分别说明理由。
<4>、对于事件4中发生的质量问题,建设单位、监理单位、施工总包单位和甲分包单位是否应承担责任?分别说明理由。
6
采用工程量清单计价的基础工程,土方开挖清单工程量为24000m³,综合单价为45元/m³,措施费、规费和税金合计20万元。招标文件中有关结算条款如下:
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用20%比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件:
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000m³,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
问题:
<1>、事件1中,建设单位的要求是否合理?说明理由。
<2>、事件2中,新增基础土方开挖工程的工程费用是多少?写出分析计算过程。相应的措施费、规费和税金合计是多少?
<3>、逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?
<4>、基础土方开挖完成后,应纳入结算的费用项目有哪些?结算的费用是多少?(涉及金额的,以万元为单位,保留3位小数)。
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用20%比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件:
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000m³,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
问题:
<1>、事件1中,建设单位的要求是否合理?说明理由。
<2>、事件2中,新增基础土方开挖工程的工程费用是多少?写出分析计算过程。相应的措施费、规费和税金合计是多少?
<3>、逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?
<4>、基础土方开挖完成后,应纳入结算的费用项目有哪些?结算的费用是多少?(涉及金额的,以万元为单位,保留3位小数)。
