2021年监理工程师《建设工程监理案例分析-水利工程》试题(网友回忆版)

建设工程监理案例分析-水利工程 历年真题 共 2 题 2794 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、案例分析题

本题共6题,每题20分,共120分。

1
施工合同规定,共工作(路肩.....)调价按实际完成工程量超出已标价工程量清单的15%的超出部分调整系数为0.95,低于已标价工程量清单15%的总体价格调整系数为1.05。
事件1:到9月计量日施工单位已完成砼浇筑1860m³,监理认定已合格的砼工程量为1430m³,由于承包人原因超挖而超灌砼460m³。
事件2:工作A实际完成工程量为17600m³,已标价的工程量清单工程量为14200m³,单价为60元/m³。
事件3:施工单位采购螺杆,直接费为77.80元/根,间接费率9%,利润5%,税金9%。
事件4:某项目施工单位未填报单价和总价,施工完成后报监理单位申请工程计量及支付工程款
【问题】
 1.事件1中监理单位应计量多少?说明理由。
 2.事件2中,工作A应支付工程款多少?(保留2位小数)
 3.事件3中,单根螺杆的间接费、利润、税金、单价?
 4.事件4中,监理机构怎么处理?说明理由
2

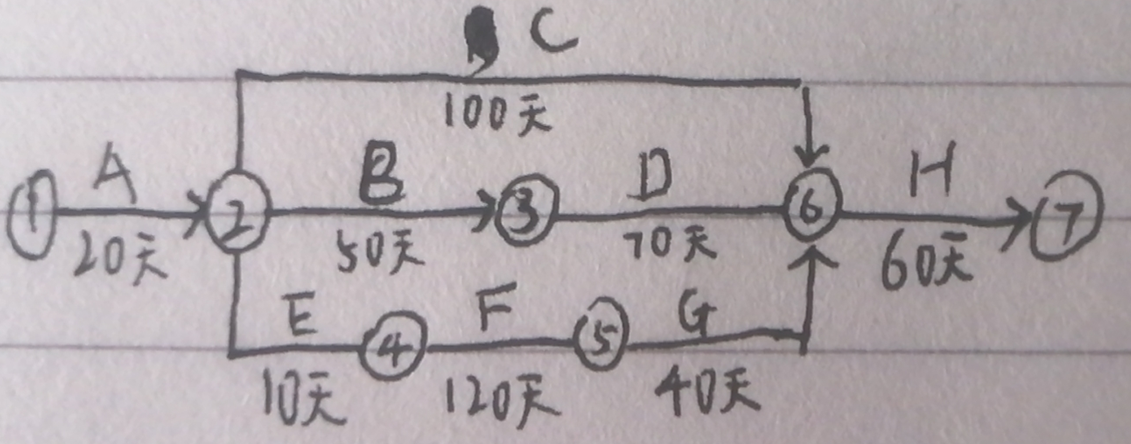

某工程双代号网络计划图如下:
题目图片
第30天检查,A工作尚需5天完成,力保证工期决定采取赶工措施,调整后的网络计划图如下:
题目图片
工作A、B、E不调整,采取费用最低法,各工作可调整情况如下图:
题目图片
【问题】
 1.计算该工程计算工期,指出关键线路,计算工作B、C总时差?
 2.按第30天检查情况,计算A工作延误时间,指出对总工期的影响?
 3.计算调整后的工作时间,并计算赶工费用。
