2027年一级建造师《水利水电工程管理与实务》冲刺试卷一

水利水电工程管理与实务 冲刺试卷 共 35 题 5746 次浏览 更新于 2026-09-28
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
某水电站工程,发电装机容量150MW,则其次要建筑物的级别为( )级。
  • A.2
  • B.3
  • C.4
  • D.5
2
下列地形图数字比例尺中,属于中比例尺的是( )。
  • A.1:500
  • B.1:5000
  • C.1:50000
  • D.1:500000
3
某顺直引水渠段流量不变,渠道横断面尺寸沿程不变,则该渠段内的水流为( )。
  • A.均匀流
  • B.渐变流
  • C.非均匀流
  • D.急变流
4
下列不属于混凝土围堰特点的是( )。
  • A.挡水水头高
  • B.底宽大
  • C.抗冲能力大
  • D.堰顶可溢流
5
帷幕灌浆施工过程中,控制浆液浓度变化的原则是( )。
  • A.先浓后稀
  • B.先稀后浓
  • C.先稀后浓再稀
  • D.先浓后稀再浓
6
土石方工程爆破方法中,下列不属于按爆破对象分类的是( )。
  • A.明挖爆破
  • B.地下洞室爆破
  • C.水下爆破
  • D.光面爆破
7
土石围堰水下部分石渣、堆石体的填筑,一般采用( )施工。
  • A.分层填筑
  • B.整体浇灌
  • C.进占法
  • D.填压法
8
负温施工时,防渗体土料含水量不大于塑性的( )。
  • A.80%
  • B.85%
  • C.90%
  • D.95%
9
具有生产效率高等优点的碾压机械开行方式是( )。
  • A.进退错距法
  • B.圈转套压法
  • C.进退平距法
  • D.圈转碾压法
10
下列不属于反击式水轮机的是( )。
  • A.混流式水轮机
  • B.轴流式水轮机
  • C.贯流式水轮机
  • D.斜击式水轮机
11
根据《水利工程设计变更管理暂行办法》,不需要报原初步设计审批部门审批的设计变更是( )。
  • A.主要建筑物形式变化
  • B.水库库容变化
  • C.堤防工程局部基础处理方案变化
  • D.主要料场场地变化
12
根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]102号),工程发生重大质量事故的,考核等次一律为( )级。
  • A.A
  • B.B
  • C.C
  • D.D
13
质量缺陷备案表由( )负责组织填写。
  • A.施工单位
  • B.监理单位
  • C.设计单位
  • D.项目法人
14
根据《水利工程施工安全管理导则》SL721—2015,项目法人组织制定的安全生产管理制度其基本内容中不包括( )。
  • A.工作内容
  • B.责任人(部门)的职责与权限
  • C.基本工作程序及标准
  • D.安全生产监督
15
水力发电工程质量事故调查权限确定的原则,下列叙述正确的是( )。
  • A.重大事故和特大事故由质监总站负责组织专家组进行调查
  • B.一般事故由建设单位组织监理单位、设计单位及质监站共同进行调查
  • C.较大事故由项目法人、建设单位及施工单位组织进行调查
  • D.重大事故和特大事故由水行政主管部门及质监总站组织专家组调查
16
根据《水利工程建设项目验收管理规定》(水利部令第30号),关于水利工程验收的说法,正确的是( )。
  • A.竣工验收主持单位不可以收回已印发的验收鉴定书
  • B.除图纸外,验收资料的规格宜为国际标准A3
  • C.分部工程验收应由监理单位主持
  • D.项目法人组织单位工程验收时,质量监督机构应列席会议
17
降低混凝土入仓温度的措施不包括( )。
  • A.合理安排浇筑时间
  • B.采用薄层浇筑
  • C.对骨料进行预冷
  • D.采用加冰或加冰水拌合
18
项目法人应当根据大中型水利水电工程建设的要求和移民安置规划,在每年汛期结束后( )日内,向与其签订移民安置协议的地方人民政府提出下年度移民安置计划建议。
  • A.60
  • B.50
  • C.40
  • D.30
19
流域范围内的区域规划应当服从( )。
  • A.专业规划
  • B.流域规划
  • C.综合规划
  • D.战略规划
20
根据《水工程建设规划同意书制度管理办法(试行)》的规定,下列部门中不受理申请和审查签署水工程建设规划同意书的是( )。
  • A.水利部
  • B.流域管理机构
  • C.省水利厅
  • D.市水利局

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
下列水工建筑物中,属于输水建筑物的有( )。
  • A.渠道
  • B.导流堤
  • C.引水隧洞
  • D.引水涵管
  • E.海塘
22
改善龙口水力条件的措施有( )。
  • A.定向爆破截流
  • B.双戗截流
  • C.三戗截流
  • D.宽戗截流
  • E.平抛垫底
23
水闸下游连接段包括( )。
  • A.铺盖
  • B.消力池
  • C.护坦
  • D.岸墙
  • E.海漫
24
关于水利建设项目管理专项制度的说法,正确的有( )。
  • A.实施项目法人负责制
  • B.监理单位按照监理规范对建设项目实施中的质量、进度等进行管理
  • C.工程监理实行总监理工程师负责制
  • D.代建单位对建设项目施工准备至竣工验收的建设实施过程进行管理
  • E.支付代建单位的奖励资金一般不超过代建管理费的10%
25
施工单位较重合同问题包括( )。
  • A.签订的劳务合同不规范
  • B.未按分包合同约定及时、足额支付合同价款
  • C.工程分包未履行报批手续
  • D.未按要求严格审核工程分包单位的资质和业绩
  • E.对工程分包合同履行情况检查不力
26
下列属于投标人串通投标的有( )。
  • A.投标人之间约定中标人
  • B.使用伪造、变造的许可证件
  • C.招标人授意投标人撤换、修改投标文件
  • D.不同投标人的投标文件相互混装
  • E.投标人之间约定部分投标人放弃投标或者中标
27
安全生产监督检查实行( )。
  • A.随机抽取检查对象
  • B.随机安排时间
  • C.随机选派执法检查人员
  • D.抽查情况及时向社会公开
  • E.查处结果及时向社会公开
28

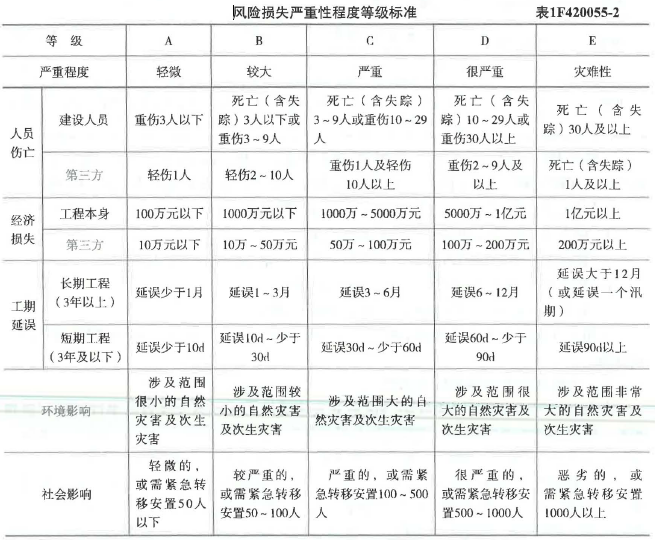

根据《大中型水电工程建设风险管理规范》GB/T50927—2013的规定,在风险损失严重性程度等级标准中,下列可认定为较大严重程度的有( )。
  • A.工程造成500万元损失
  • B.长期工程工期延误2个月
  • C.建设人员死亡10人
  • D.造成非常大的自然灾害
  • E.紧急转移70人
29
根据《水利建设工程文明工地创建管理办法》,获得“文明工地”可作为( )评审的重要参考依据。
  • A.中国水利工程优质奖
  • B.工程质量评定
  • C.安全生产标准化评审
  • D.工程质量监督
  • E.建设市场主体信用评价
30
水力发电工程中,下列需要监理单位进行安全检查签证的有( )。
  • A.大型起重机械投入使用前
  • B.施工单位安全生产费的使用情况
  • C.危险性较大分部分项工程专项施工方案的实施
  • D.土建交付安装工序交接前
  • E.脚手架投入使用前

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
某水利枢纽工程位于甲、乙两省交界处,由大坝、泄洪闸、引水洞、发电站等建筑物组成。该枢纽工程于2012年10月开工建设,计划2015年6月建设完成,项目在施工过程中发生如下事件:
事件1:为加强企业管理,树立良好的企业形象,2013年5月承包人直接向水利部文明委申报文明工地,此时该项目已完成全部建安工程量的15%。
事件2:上级有关主管部门为加强质量管理,在工地现场成立了由省水利工程质量监督中心站以及工程项目法人、设计单位和监理单位等有关人员组成的工程质量监督项目站。
事件3:发电站工地基坑开挖时,由于局部塌方,造成1名工人死亡。
【问题】
(1).根据《水利建设工程文明工地创建管理暂行办法》的有关规定,指出事件1中申报文明建设工地程序和条件的不妥之处,并简要说明理由。
(2).指出根据事件2中工地现场工程质量监督项目站组成形式的不妥之处,并简要说明理由。
(3).根据水利水电工程有关建设管理的规定,简述工程现场项目法人、设计单位、承包人、监理单位、工程质量监督机构之间在建设管理上的相互关系。
(4).说明水利生产安全事故共分为哪几级?同时指出事件3的事故等级。
(5).根据水利工程建设安全生产的有关规定,对于判定出的重大事故隐患,要做到哪“五落实”?水利生产经营单位安全生产的五到位具体指什么?
32
背景资料:
川河分洪闸为大(2)型工程,项目划分为一个单位工程。单位工程完工后,项目法人组织监理单位、施工单位成立了工程外观质量评定组。评定组由4人组成,其中高级工程师2名,工程师1名,助理工程师1名。竣工验收主持单位发现评定组织工作存在不妥之处并予以纠正。
评定组对工程外观质量进行了评定,部分评定结果见水工建筑物外观质量评定表(表1)。单位工程质量评定的其他有关资料如下:
(1)工程划分为1个单位工程,9个分部工程;
(2)分部工程质量全部合格,优良率为77.8%;
(3)主要分部工程为闸室段分部工程、地基防渗和排水分部工程,其中,闸室段分部工程质量为优良;
(4)施工中未发生质量事故;
(5)单位工程施工质量检验与评定资料齐全;
(6)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

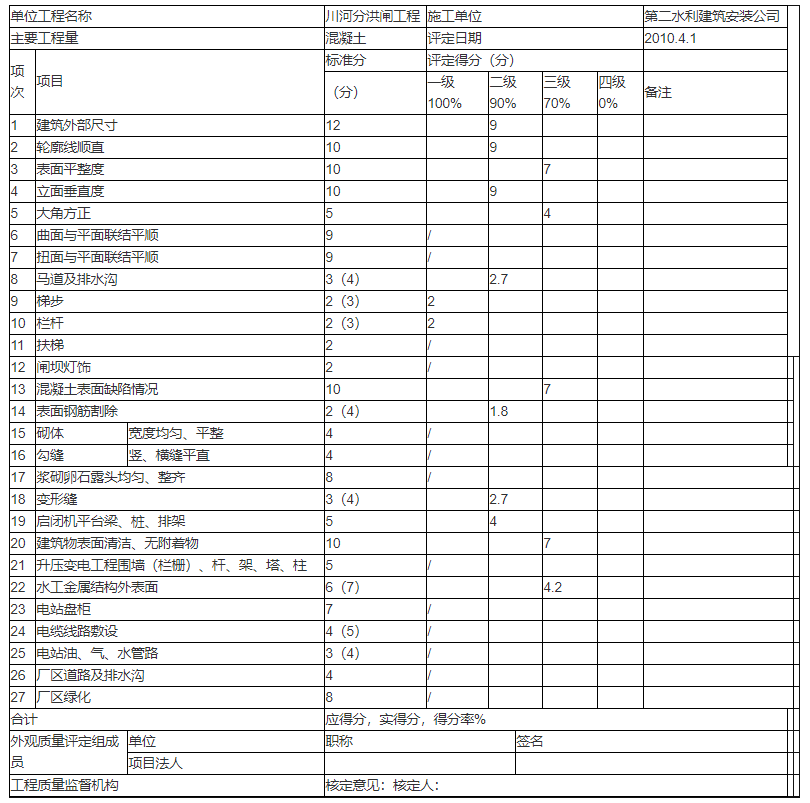

表1水工建筑物外观质量评定表
题目图片
1)、根据《水利水电工程施工质量检验与评定规程》(SL176—2007)有关规定,指出工程外观质量评定组织工作的不妥之处,并提出正确做法。
2)、在背景资料的水工建筑物外观质量评定表中,标准分括号中的数据(如“(4)”)和空格中的“/”各表示什么含义?
3)、根据《水利水电工程施工质量检验与评定规程》(SL176—2007)有关规定,指出水工建筑物外观质量评定表中各项次“评定得分”的错误之处,并写出正确得分。(有小数点的,保留小数点后1位,下同)
4)、根据背景资料中的水工建筑物外观质量评定表,指出参加评分的项次;计算表中“合计”栏内的有关数据。
5)、根据背景资料评定本单位工程的质量等级,并说明理由。
6)、根据《水利水电建设工程验收规定》指出单位工程验收工作组的组成,列席验收会议的单位,对验收工作组成员及人数的要求都是哪些?
33
背景资料:
某水利枢纽工程包括节制闸和船闸工程,工程所在地区每年5-9月份为汛期。项目于2014年9月开工,计划2017年1月底完工。项目划分为节制闸和船闸两个单位工程。根据设计要求,节制闸闸墩、船闸侧墙和底板采用C25、F100、W4混凝土。本枢纽工程施工过程中发生如下事件:
事件1:上游围堰背水侧发生管涌,施工单位在管涌出口处采用反滤层压盖进行处理。反滤盖层材料包括:块石、大石子、小石子、粗砂等,如下图所示。

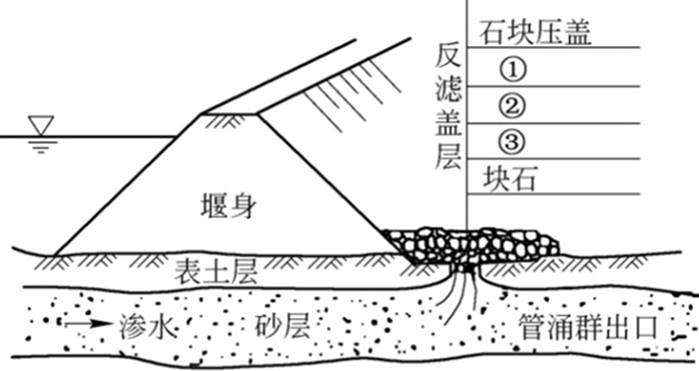

题目图片
事件2:依据《水利部关于贯彻落实〈中共中央国务院关于推进安全生产领域改革发展的意见〉实施办法》,按照管行业必须管安全等原则,进一步落实水行政主管部门安全生产和职业健康监督管理职责。各级水行政主管部门,对下级所属的重点水利工程采取“双随机一公开”等方式进行抽査检査。
事件3:项目如期完工,计划于2017年汛前进行竣工验收。施工单位在竣工图编制中,对由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后作为竣工图。
1)、背景资料中C25、F100、W4分别表示混凝土的哪些指标?其中数值25、100、4的含义分别是什么?
2)、别指出上图中①、②、③所代表的材料名称。指出反滤层的作用和设置反滤层的要求。
3)、依据《水利部关于贯彻落实〈中共中央国务院关于推进安全生产领域改革发展的意见〉实施办法》,除管行业必须管安全外还应包括哪些原则?指出“双随机一公开”的内容。
4)、依据《水利水电建设工程验收规程》(SL223-2008)和《水利工程建设项目档案管理规定》(水办[2005]480号)的规定,指出并改正事件3中的不妥之处,说明一般性图纸变更更改的方法及加盖的图章。
34
某综合利用水利枢纽工程位于我国西北某省,枯水期流量很少;坝型为土石坝,黏土心墙防渗;坝址处河道较窄,岸坡平缓。
工程中的某分部工程包括坝基开挖、坝基防渗及坝体填筑,该分部工程验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个。主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,故本分部工程优良。”
问题:
(1)根据该项目的工程条件,指出合理的施工导流方式及其泄水建筑物类型。
(2)大坝拟采用碾压式填筑,其压实机械主要有哪几种类型?
(3)大坝施工前碾压实验主要确定哪些压实参数?施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?
(4)根据水利水电工程有关质量评定规程,质量评定时项目划分为哪几级?
(5)根据水利水电工程有关质量评定规程,上述验收结论应如何修改?
35
背景资料
某水库枢纽工程,总库容为5.84×108m3,装机功率为150MW。施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:
(1)合同总金额壹亿伍仟万元整;开工日期为2017年9月20日,总工期26个月。
(2)开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=A×(C-F1S)/(F2-F1)×S计算。其中F1为10%,F2为90%。
(3)从第1个月起,按进度款3%的比例扣留保留金。
该枢纽工程在施工过程中发生如下事件:
事件1:在某批(1个验收批)钢筋进场后,施工、监理单位共同检查了其出厂质量证明书和外观质量,并测量了钢筋的直径,合格后随机抽取了一根钢筋在其端部先截去了300mm后再截取了一个抗拉试件和一个冷弯试件进行检验。
事件2:岸坡石方开挖采用钻孔爆破法施工,隧洞爆破线路的镍铬桥丝电雷管的电阻极差不超过1Ω;起爆电源开关钥匙有每天负责爆破作业的班组长轮流保管。爆破作业班长亲自控线接电安装照明设施,照明灯置于距爆破作业10m处。
事件3:基坑开挖深度达到7m,施工单位编制了专项施工方案,经审核合格,项目经理签字确认后实施。施工单位开挖时遵循分层分段等原则。
事件4:至2019年12月,施工累计完成工程量1.32亿元。4月份的月进度付款申请单见下表。
题目图片

1)、依据背景资料指出本水库枢纽工程等别、工程规模、主要与次要建筑物级别,指出本项目主要、次要建筑物建造师执业规模及建造师级别要求。
2)、请指出事件1中的不妥之处并改正。说明拉力检验项目包括哪些指标?
3)、指出事件2中爆破作业方法的不妥之处,并说明正确做法。
4)、指出事件3中不妥之处,说明该专项工程的施工程序要求及深基坑开挖应遵循的原则。
5)、指出事件4表中Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ分别代表的金额。
