下列关于微倾水准仪使用的说法,错误的是( )。
- A.使用步骤依次为:粗平一精平调焦和照准一读数
- B.读数时产生视差的原因是目标影像与十字丝板分划板不重合
- C.使用的水准仪是正像时,读数应由注记小的一端向大的一端读出
- D.使用的水准仪是倒像时,读数应由注记小的一端向大的一端读出
2
根据《水利水电工程等级划分及洪水标准》SL252-2017,某土石坝施工中,汛前达到拦洪度汛高程(超过围堰顶高程),相应库容为5000万m³,坝体施工期临时度汛的洪水标准为( )年。
- A.20~10
- B.50~20
- C.100~50
- D.≥100
3
下列材料用量对比关系中,不属于混凝土配合比的是( )。
- A.砂率
- B.水胶比
- C.浆骨比
- D.水砂比
4
拱坝泄流采用坝顶泄流或孔口泄流方式消耗水流能量的消能方式为( )。
- A.底流消能
- B.挑流消能
- C.水垫消能
- D.空中对冲消能
5
在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象称为( )。
- A.管涌
- B.流土
- C.接触冲刷
- D.接触损失
6
截流年份内截流时段一般选择在( )。
- A.枯水期开始,流量有明显下降的时候
- B.流量最小的时候
- C.汛期刚结束的时候
- D.汛前
7
形状如图所示的高压喷射灌浆凝结体,其喷射形式属于( )。


- A.旋喷
- B.摆喷
- C.定喷
- D.提喷
8
根据《水工碾压混凝土施工规范》(DL/T5112—2000),碾压混凝土压实质量的评价指标是( )。
- A.最大干密度
- B.压实重度
- C.相对压实度
- D.相对密度
9
下列不属于通仓浇筑的特点是( )。
- A.坝体整体性好,有利于改善坝踵应力状态
- B.免除了接缝灌浆
- C.仓面面积增大,有利于提高机械化水平
- D.浇块尺寸小,温控要求高
10
下列高处作业级别中,应事先制定专项安全措施的有( )。
- A.一级
- B.二级
- C.三级
- D.四级
11
根据《水利部水利工程设计变更管理暂行办法》,设计变更是指自水利工程初步设计批准之日起至工程竣工验收交付使用之日止,对已批准的( )所进行的修改活动。
- A.项目建议书
- B.可行性研究
- C.初步设计
- D.施工图
12
对水利项目稽查发现的问题,落实整改工作由( )组织
- A.项目法人
- B.出现问题的单位
- C.项目主管部门
- D.省级水行政主管部门
13
根据《水利水电工程标准施工招标文件》,合同中有如下内容:①中标通知书;②专用合同条款;③通用合同条款;④技术条款;⑤图纸;⑥已标价的工程量清单;⑦协议书。如前后不一致时,其解释顺序正确的足( )。
- A.⑦①②③⑥④⑤
- B.⑦①③②⑥④⑤
- C.⑦①②③④⑤⑥
- D.⑦①③②④⑤⑥
14
根据《水利水电工程标准施工招标文件》的规定,( )是划清发包人和承包人双方在合同中各自的责任、权利和义务。
- A.投标函
- B.专用合同条款和通用合同条款
- C.合同技术条款
- D.协议书
15
根据水利工程施工项目招标投标有关规定,下列关于投标文件的澄清和补正的说法,错误的是( )。
- A.澄清和补正不得改变投标文件的实质性内容
- B.澄清和补正属于投标文件的组成部分
- C.投标人在开标前可主动提出澄清说明和补正
- D.澄清、说明和补正可以修正算术性错误
16
根据《水利水电工程标准施工招标文件》的规定,关于确定中标人要求的说法,正确的是( )。
- A.招标人应当确定排名第一的中标候选人为中标人
- B.拒绝延长投标有效期的投标人无权收回投标保证金
- C.中标人确定后,招标人应当仅向中标人发出中标通知书,且不必通知未中标人
- D.排名第一的中标候选人放弃中标,招标人必须重新招标
17
水利工程竣工验收主持单位( )。
- A.在工程开工报告批准文件中明确
- B.在工程初步设计的批准文件中明确
- C.在工程项目建议书批准文件中明确
- D.合同工程完工后明确
18
根据《水利建筑工程预算定额》,现浇混凝土定额中不包括( )。
- A.清仓
- B.平仓振捣
- C.铺水泥砂浆
- D.模板制作
19
根据《水利工程施工监理规范》(SL288-2014),实施阶段监理工作的开工条件的控制不包括( )。
- A.签发开工通知
- B.分项工程开工
- C.单元工程开工
- D.混凝土浇筑开仓
20
全国取水许可制度和水资源有偿使用制度的组织实施由( )负责。
- A.国务院水行政主管部门
- B.流域管理机构
- C.省水行政主管部门
- D.市水行政主管部门
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
降低料场土料含水率的措施有( )。
- A.改善料场的排水条件
- B.翻晒
- C.轮换掌子面开挖
- D.机械烘干
- E.堆“土牛”
22
土石坝填筑工程中,关于土石坝填筑作业的说法,正确的有( )。
- A.铺料宜垂直于坝轴线进行,超径块料应打碎
- B.按设计厚度铺料整平是保证压实质量的关键
- C.黏性土含水量较低,主要应在料场加水
- D.石渣料压实前应充分加水
- E.对于汽车上坝或光面压实机具压实的土层,应刨毛处理,以利层间结合
23
堤防工程中,关于堤防工程施工技术的说法,正确的有( )。
- A.作业面应水平分层,不得顺坡铺填
- B.机械施工时,分段作业面长度不应小于100m
- C.分段作业面上、下层不得在同一位置分段
- D.碾压机具行走方向不得平行于堤轴线
- E.土料铺填与压实工序应连续进行
24
检测混凝土面板堆石坝垫层料压实干密度,可采用( )。
- A.环刀法
- B.灌水法
- C.灌砂法
- D.蜡封法
- E.核子密度仪法
25
水利工程基本建设项目审计按建设管理过程分为( )。
- A.开工审计
- B.工程预算审计
- C.财务决算审计
- D.建设期间审计
- E.竣工决算审计
26
根据水利部水利安全生产信息报告和处置规则(水安监[2016]220号),事故信息报告包括( )等问题。
- A.事故文字报告
- B.事故电话快报
- C.事故口头报告
- D.事故月报
- E.事故调查处理情况报告
27
以下关于混凝土工程中计量与支付的说法,正确的是( )。
- A.现浇混凝土的模板费用,需要根据模板使用次数另行支付
- B.混凝土工程中使用的钢筋,以吨为单位进行计量
- C.不可预见地质原因超挖超填费用,已包含在相应项目的单价中,不另行支付
- D.混凝土配合比试验,已包含在混凝土每立方米单价中,不另行支付
- E.混凝土坝体中的接触灌浆,以设计图纸进行计量
28
根据《水利水电工程施工质量检验与评定规程》SL176-2007,关于工程项目划分的基本原则,以下说法正确的是( )。
- A.水利水电工程项目分为单位工程、分项工程、单元工程三级
- B.应结合工程结构特点、施工部署及施工合同要求进行
- C.外观质量得分率,指分部工程外观质量实际得分占应得分数的百分数
- D.划分结果应有利于保证施工质量以及施工质量管理
- E.水利水电工程项目分为单位工程、分部工程、单元工程三级
29
以下属于重要隐蔽单元工程的是( )。
- A.主要建筑物的地基开挖
- B.地下洞室开挖
- C.地基防渗
- D.加固处理和排水工程
- E.电站厂房
30
根据《核子水分-密度仪现场测试规程》(SL275-2014),在使用核子水分-密度仪时,做法正确的是( )。
- A.操作人员应取得上岗证书
- B.更换仪器内放射源时,应由专业人员现场拆卸放射源,非专业人员不得靠近
- C.仪器工作时,应由仪器放置地点的3m范围设置明显放射性标志和警戒线
- D.仪器非工作期间,应将仪器手柄置于安全位置
- E.应每隔12个月对仪器进行放射源泄露检查
三、实务操作和案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
(一)背景资料:
某水利枢纽工程由黏土心墙坝、防洪闸、电站厂房、溢洪道等建筑物组成。工程地基开挖分部工程施工时,施工单位根据技术方案确定A、D、I三项工作使用同一台机械施工,该机械为租赁使用,机械拆装费5000元/次,使用费500元/d,机械闲置费用200元/d。(不考虑机械拆装所需时间。)
事件一:施工技术员按照施工顺序的不同编制了两个施工方案。

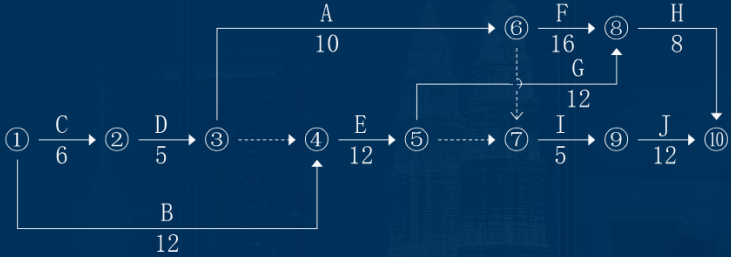

方案一:按照A→D→I的顺序组织施工,网络图如图(1)所示。

图(1)按照A→D→I的顺序组织施工
方案二:按照D→A→I的顺序组织施工,网络图如图(2)所示。

图(2)按照D→A→I的顺序组织施工
项目经理选择了最优方案并予以实施。
事件二:假如监理单位批准按照D→A→I顺序施工,B工作施工过程中遭遇发包人提供的勘探资料中没有提及的软弱地层。承包人采取适当措施进行处理,由此导致B工作延误5天,花费费用8万元。
事件三:该分部工程质量评定验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个。主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,金属结构及启闭机制造质量合格,机电产品质量合格。故本分部工程质量为优良。”
问题:
<1>.比较事件一中的两个方案,按照费用最少原则,项目经理应选择哪个方案作为最优方案,请说明理由。
<2>.事件二中承包人能否提出索赔,如果能,则可以索赔的工期和费用分别是多少,并说明理由。
<3>.施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?
<4>.根据《水利水电工程施工质量检验与评定规程》,事件三中质量评定结论应如何修改?
某水利枢纽工程由黏土心墙坝、防洪闸、电站厂房、溢洪道等建筑物组成。工程地基开挖分部工程施工时,施工单位根据技术方案确定A、D、I三项工作使用同一台机械施工,该机械为租赁使用,机械拆装费5000元/次,使用费500元/d,机械闲置费用200元/d。(不考虑机械拆装所需时间。)
事件一:施工技术员按照施工顺序的不同编制了两个施工方案。
方案一:按照A→D→I的顺序组织施工,网络图如图(1)所示。

图(1)按照A→D→I的顺序组织施工
方案二:按照D→A→I的顺序组织施工,网络图如图(2)所示。

图(2)按照D→A→I的顺序组织施工
项目经理选择了最优方案并予以实施。
事件二:假如监理单位批准按照D→A→I顺序施工,B工作施工过程中遭遇发包人提供的勘探资料中没有提及的软弱地层。承包人采取适当措施进行处理,由此导致B工作延误5天,花费费用8万元。
事件三:该分部工程质量评定验收结论为“本分部工程划分为60个单元工程,其中合格24个,优良36个。主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良,且未发生过质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良,金属结构及启闭机制造质量合格,机电产品质量合格。故本分部工程质量为优良。”
问题:
<1>.比较事件一中的两个方案,按照费用最少原则,项目经理应选择哪个方案作为最优方案,请说明理由。
<2>.事件二中承包人能否提出索赔,如果能,则可以索赔的工期和费用分别是多少,并说明理由。
<3>.施工中坝体与混凝土泄洪闸连接部位的填筑,应采取哪些措施保证填筑质量?
<4>.根据《水利水电工程施工质量检验与评定规程》,事件三中质量评定结论应如何修改?
32
(二)背景资料:
某水库枢纽工程总库容7500万m³,工程内容包括大坝、溢洪道、输水洞等,大坝为黏土心墙土石坝,最大坝高为35m。
施工过程中发生如下事件:
事件一:施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。为明确质量责任,单元工程的划分标准是:以50m坝长、30cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。
事件二:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件三:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。
问题:
<1>.说明该水库枢纽工程的等别规模及大坝的级别。
<2>.事件一中存在的不妥之处并说明理由。
<3>.事件二中施工单位应确定的主要压实参数包括哪些?
<4>.指出事件三中安全帽出厂的证明材料包括哪些?安全三宝检查试验周期有什么要求?
某水库枢纽工程总库容7500万m³,工程内容包括大坝、溢洪道、输水洞等,大坝为黏土心墙土石坝,最大坝高为35m。
施工过程中发生如下事件:
事件一:施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。为明确质量责任,单元工程的划分标准是:以50m坝长、30cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。
事件二:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件三:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。
问题:
<1>.说明该水库枢纽工程的等别规模及大坝的级别。
<2>.事件一中存在的不妥之处并说明理由。
<3>.事件二中施工单位应确定的主要压实参数包括哪些?
<4>.指出事件三中安全帽出厂的证明材料包括哪些?安全三宝检查试验周期有什么要求?
33
(三)背景资料:
某混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包人积极采取了降低混凝土的入仓温度等措施。
事件一:在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足。承包人及时组织人员全部进行了返工处理,造成直接经济损失35万元。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。
事件二:该分部工程施工过程中,由于养护不到位等原因,造成个别单元工程出现细微裂缝和表面裂缝,在发现问题后,经过相关部门认定此情况为质量缺陷,承包人采取了相应的措施进行处理。质量缺陷处理后施工单位填写质量缺陷备案表并报监理单位备案。
事件三:在水库下闸蓄水前,由验收主持单位组织成立的验收委员会组织实施了蓄水安全鉴定。下闸蓄水后,进行了蓄水验收。
问题:
<1>.背景资料中承包人可采取哪些措施降低混凝土的入仓温度?
<2>.事件一中质量事故为哪一级,说明理由。
<3>.事件一中单元工程能否评为优良,说明理由。
<4>.混凝土浇筑后施工单位可采取哪些方式进行养护?找出事件二中的不妥之处并改正。
<5>.指出事件三中的蓄水验收的不妥之处,说明正确做法。
某混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包人积极采取了降低混凝土的入仓温度等措施。
事件一:在某分部工程施工过程中,发现某一单元工程混凝土强度严重不足。承包人及时组织人员全部进行了返工处理,造成直接经济损失35万元。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。
事件二:该分部工程施工过程中,由于养护不到位等原因,造成个别单元工程出现细微裂缝和表面裂缝,在发现问题后,经过相关部门认定此情况为质量缺陷,承包人采取了相应的措施进行处理。质量缺陷处理后施工单位填写质量缺陷备案表并报监理单位备案。
事件三:在水库下闸蓄水前,由验收主持单位组织成立的验收委员会组织实施了蓄水安全鉴定。下闸蓄水后,进行了蓄水验收。
问题:
<1>.背景资料中承包人可采取哪些措施降低混凝土的入仓温度?
<2>.事件一中质量事故为哪一级,说明理由。
<3>.事件一中单元工程能否评为优良,说明理由。
<4>.混凝土浇筑后施工单位可采取哪些方式进行养护?找出事件二中的不妥之处并改正。
<5>.指出事件三中的蓄水验收的不妥之处,说明正确做法。
34
(四)背景资料:
某水利枢纽工程包括防洪闸、泵站、输水涵洞等。工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招投标及合同管理过程中发生如下事件:
事件一:招标文件规定,评标方法采用综合评估法,投标报价应不高于最高限价7000万元,并不低于最低限价5000万元。
招标文件合同部分关于总价子目的计量和支付方面内容如下:
①除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整;
②承包人应按照工程量清单要求对总价子目进行分解;
③总价子目的工程量是承包人用于结算的最终工程量;
④承包人实际完成的工程量仅作为工程目标管理和控制进度支付的依据;
⑤承包人应按照批准的各总价子目支付周期对已完成的总价子目进行计量。
某投标人A在阅读上述内容时,存在疑问并发现不妥之处,通过一系列途径要求招标人修改完善招标文件,未获解决。为维护自身权益,依法提出诉讼。
事件二:投标前,投标人B召开了投标策略讨论会,拟采取不平衡报价,分析其利弊。会上部分观点如下:
观点一:本工程基础工程结算时间早,其单价可以高报;
观点二:本工程支付条件苛刻,投标报价可高报;
观点三:边坡开挖工程量预计会增加,其单价适当高报;
观点四:启闭机房和桥头堡装饰装修工程图纸不明确,估计修改后工程量要减少,可低报;
观点五:机电安装工程工期宽松,相应投标报价可低报。
事件三:投标人C投标文件中关于施工组织设计文件的内容包括施工总布置和施工总进度。并列明了项目管理机构中的项目负责人、技术负责人和财务负责人都是本单位人员。
事件四:混凝土工程施工方案中,混凝土施工工艺流程见下图。

问题:
<1>.根据事件一,指出并改正投标报价有关规定中不妥之处。
<2>.事件一中,在提出诉讼之前,投标人可通过哪些途径维护自身权益?
<3>.事件二中,哪些观点符合不平衡报价适用条件?分析不平衡报价策略的利弊。
<4>.事件三中施工组织设计文件还应包括哪些内容?项目管理机构中还有哪些人员必须是本单位人员。
<5>.根据事件四,指出“混凝土施工工艺流程图”中A、B、C、D、E分别代表的工序名称。
某水利枢纽工程包括防洪闸、泵站、输水涵洞等。工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招投标及合同管理过程中发生如下事件:
事件一:招标文件规定,评标方法采用综合评估法,投标报价应不高于最高限价7000万元,并不低于最低限价5000万元。
招标文件合同部分关于总价子目的计量和支付方面内容如下:
①除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整;
②承包人应按照工程量清单要求对总价子目进行分解;
③总价子目的工程量是承包人用于结算的最终工程量;
④承包人实际完成的工程量仅作为工程目标管理和控制进度支付的依据;
⑤承包人应按照批准的各总价子目支付周期对已完成的总价子目进行计量。
某投标人A在阅读上述内容时,存在疑问并发现不妥之处,通过一系列途径要求招标人修改完善招标文件,未获解决。为维护自身权益,依法提出诉讼。
事件二:投标前,投标人B召开了投标策略讨论会,拟采取不平衡报价,分析其利弊。会上部分观点如下:
观点一:本工程基础工程结算时间早,其单价可以高报;
观点二:本工程支付条件苛刻,投标报价可高报;
观点三:边坡开挖工程量预计会增加,其单价适当高报;
观点四:启闭机房和桥头堡装饰装修工程图纸不明确,估计修改后工程量要减少,可低报;
观点五:机电安装工程工期宽松,相应投标报价可低报。
事件三:投标人C投标文件中关于施工组织设计文件的内容包括施工总布置和施工总进度。并列明了项目管理机构中的项目负责人、技术负责人和财务负责人都是本单位人员。
事件四:混凝土工程施工方案中,混凝土施工工艺流程见下图。

问题:
<1>.根据事件一,指出并改正投标报价有关规定中不妥之处。
<2>.事件一中,在提出诉讼之前,投标人可通过哪些途径维护自身权益?
<3>.事件二中,哪些观点符合不平衡报价适用条件?分析不平衡报价策略的利弊。
<4>.事件三中施工组织设计文件还应包括哪些内容?项目管理机构中还有哪些人员必须是本单位人员。
<5>.根据事件四,指出“混凝土施工工艺流程图”中A、B、C、D、E分别代表的工序名称。
35
(五)背景资料:
某水库工程大坝经鉴定为三类坝,需对其进行除险加固处理,加固内容主要包括:均质土坝坝体灌浆,护坡修整,溢洪道拆除重建等。
工程建设过程中发生下列事件:
事件一:根据建筑物施工部位混凝土所需水泥品种,施工单位拟采用市水泥厂32.5级普通硅酸盐水泥,采购时,施工单位对水泥厂要求出厂前必须对水泥品质进行检验,发货时应附有相关资料。运至工地后,施工单位将相关出厂检验资料报送至监理处,即放入仓库备用。

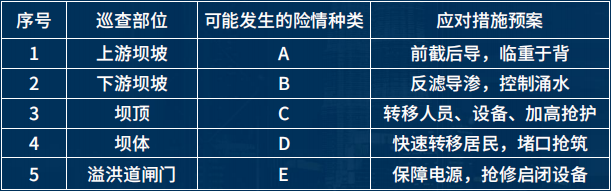

事件二:2020年汛前,该合同工程基本完工,由于当年汛期水库防汛形势险峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查并制定了土坝和溢洪道工程险情巡查及应对措施预案,部分内容如表所示。

事件三:施工至2020年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。
事件四:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。
问题:
<1>.指出水库大坝定期安全鉴定的时限要求及程序。
<2>.说明事件一中水泥发货时应附有哪些资料?指出承包人做法的不妥之处,并改正。
<3>.根据本工程具体情况,指出事件二中A、B、C、D、E分别代表的险情种类。
<4>.根据《水利水电建设工程验收规程》(SL223—2008),除事件四所述内容外,合同工程完工验收还应具备哪些条件?
<5>.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?
某水库工程大坝经鉴定为三类坝,需对其进行除险加固处理,加固内容主要包括:均质土坝坝体灌浆,护坡修整,溢洪道拆除重建等。
工程建设过程中发生下列事件:
事件一:根据建筑物施工部位混凝土所需水泥品种,施工单位拟采用市水泥厂32.5级普通硅酸盐水泥,采购时,施工单位对水泥厂要求出厂前必须对水泥品质进行检验,发货时应附有相关资料。运至工地后,施工单位将相关出厂检验资料报送至监理处,即放入仓库备用。
事件二:2020年汛前,该合同工程基本完工,由于当年汛期水库防汛形势险峻,为确保水库安全度汛,根据度汛方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查并制定了土坝和溢洪道工程险情巡查及应对措施预案,部分内容如表所示。

事件三:施工至2020年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。
事件四:合同工程完工验收后,施工单位及时向项目法人递交了工程质量保修书,保修书中明确了合同工程完工验收情况等有关内容。
问题:
<1>.指出水库大坝定期安全鉴定的时限要求及程序。
<2>.说明事件一中水泥发货时应附有哪些资料?指出承包人做法的不妥之处,并改正。
<3>.根据本工程具体情况,指出事件二中A、B、C、D、E分别代表的险情种类。
<4>.根据《水利水电建设工程验收规程》(SL223—2008),除事件四所述内容外,合同工程完工验收还应具备哪些条件?
<5>.除合同工程完工验收情况外,工程质量保修书还应包括哪些方面的内容?
