2027年二级建造师《矿业工程管理与实务》考前点题卷二
矿业工程管理与实务
考前点题
共 34 题
1867 次浏览
更新于 2026-09-26
一、单项选择题
本类题共20题,每题1分,共20分。
1
按炸药使用条件,工业炸药分为( )大类。
- A.三
- B.四
- C.五
- D.六
2
质量保障体系运作的基本方式PDCA循环,可以描述为( )。
- A.检查—计划—实施—处理
- B.计划—实施—检查—处理
- C.计划—检查—实施—反馈
- D.计划—实施—处理—反馈
3
井塔施工工期要求紧迫,企业技术、管理素质、施工装备好,井塔上部又无悬挑梁时,应积极选用( )。
- A.大模板施工
- B.滑模施工方法
- C.爬模施工
- D.预建整体平移施工技术
4
水泥胶砂硬化试体承受拉伸破坏时的最大应力是水泥的( )。
- A.抗拉强度
- B.抗折强度
- C.抗压强度
- D.弯拉强度
5
使用煤矿许用电子雷管时,一次起爆总延时不得超过( )ms。
- A.50
- B.100
- C.130
- D.150
6
煤矿井巷工程最小验收单位是( )。
- A.检验批
- B.分项工程
- C.分部工程
- D.单位工程
7
钢筋的疲劳强度是指在某一规定应力幅度内,经受一定次数( )后发生疲劳破坏的最大应力值。
- A.冲击荷载
- B.循环荷载
- C.长期荷载
- D.恒定荷载
8
国务院( )部门对全国固体废物污染环境防治工作实施统一监督管理。
- A.生态环境主管
- B.发展改革
- C.自然资源
- D.住房城乡建设
9
立井井筒穿过预测涌水量( )m3/h含水岩层或破碎带,应当采用地面或工作面预注浆法进行堵水或者加固。
- A.5
- B.6
- C.10
- D.30
10
某煤矿一立井井筒深度1200m,深部井壁混凝土强度设计强度等级为C80,其每组标准试件强度代表值不应小于( )MPa。
- A.80
- B.84
- C.88
- D.90
11
露天深孔爆破,如不能确认有无宵炮,应经( )后检查人员才能进入爆区检查。
- A.5min
- B.10min
- C.15min
- D.30min
12
靠近掘进工作面( )m长度内的支架,在放炮前必须加固。放炮崩倒、崩坏的支架,必须先行修复,修复后方可进入工作面作业。
- A.5
- B.10
- C.12
- D.15
13
露天深孔台阶爆破时有效堵塞长度值应大于( )值。
- A.底盘抵抗线
- B.最小抵抗线
- C.炮孔排距
- D.炮孔间距
14
立井井筒施工工序质量验收选检查点时应( )。
- A.每个循环设1个
- B.每20m设1个
- C.每月不少于3个
- D.每30m设1个
15
关于岩石强度特性的说法,错误的是( )。
- A.抗压强度是岩石最基本的力学指标
- B.抗拉强度是评价岩石稳定性的指标之一
- C.抗剪强度是评价岩石稳定性的指标之一
- D.抗压强度是评价岩石稳定性的指标之一
16
露天深孔爆破的单位耗药量一般为( )。
- A.0.4~0.7kg/m3
- B.0.3~0.5kg/m3
- C.0.25~0.3kg/m3
- D.0.2~0.25kg/m3
17
关于褶皱构造的说法,错误的是( )。
- A.在褶曲翼部遇到的基本上都是单斜构造
- B.褶皱核部的岩体比较破碎
- C.背斜的核部更易存留地下水
- D.井巷工程从褶皱翼部通过一般比较有利
18
泥岩、软质灰岩、破碎砂岩是属于( )。
- A.强稳定岩层
- B.中等稳定岩层
- C.弱稳定岩层
- D.不稳定岩层
19
比较掘进和支护的先后,沉井法是属于( )性质的方法。
- A.掘进与支护平行施工
- B.超前支护
- C.掘进与支护交错进行
- D.滞后支护
20
井筒采用短段掘砌法施工时,混凝土浇筑模板应在混凝土强度达到( )MPa时拆模。
- A.0.07~0.1
- B.0.5~1.0
- C.0.7~1.0
- D.1.5~2.0
二、多项选择题
本类题共10题,每题2分,共20分。
21
在施工过程中,影响工程质量的因素除人为因素外,还有( )。
- A.气候
- B.材料
- C.施工机械
- D.施工方法
- E.施工环境
22
斜眼掏槽方式包括( )。
- A.单向掏槽
- B.筒形掏槽
- C.楔形掏槽
- D.锥形掏槽
- E.扇形掏槽
23
锚索体构成有( )。
- A.高强度钢筋
- B.预应力钢筋
- C.钢筋线
- D.螺纹钢筋
- E.抗震钢筋
24
基础按照构造方式可分为( )。
- A.条形基础
- B.独立基础
- C.筏形基础
- D.刚性基础
- E.箱形基础
25
巷道施工一次成巷的主要特点有( )。
- A.可一次完成,不留收尾工程
- B.施工作业安全,质量好
- C.施工干扰多,速度慢
- D.掘进和支护能最大限度同时施工
- E.工作面不需要临时支护
26
复合地基适合处理( )。
- A.松散砂土
- B.地下水位以上
- C.杂填土
- D.深度5m-15m的湿陷性黄土
- E.人工填土地基
27
爆破工作要取得良好的效果,必须采取的措施包括有( )。
- A.采用合理的掏槽方式
- B.选择合理的爆破参数
- C.根据光面爆破的要求进行炮眼布置
- D.使用瞬发电雷管
- E.选用高效能起爆器
28
矿井建设和生产过程中的水文地质工作主要任务有( )。
- A.井筒施工、巷道掘进、回采工作面的水文地质观测工作
- B.进一步查明影响矿井充水的因素,对矿井突水、涌水量的预测
- C.提供矿井防水、探水及疏水方案和措施的有关水文地质资料
- D.顶底板稳定性观察工作
- E.制定矿井施工的防治水方案及措施
29
巷道施工的基本主序包括( )。
- A.工作面定向
- B.炮眼布置
- C.临时支护
- D.装药联线
- E.清底
30
井巷施工中采用压入式通风时的正确做法有( )。
- A.压人式通风是局部通风机把新鲜空气用风筒压人工作面,污浊空气沿巷道流出
- B.在通风过程中炮烟逐渐随风流排出,当巷道出口处的炮烟浓度下降到允许浓度时,排烟过程结束
- C.局部通风机距掘进巷道口不得小于15m
- D.风筒出风口距工作面的距离一般以不大于10m为宜
- E.压入式通风方式可采用胶质或塑料等柔性风筒。
三、案例分析题
本类题共4题,每题20分,共80分。
31
某施工单位承担了某矿业工程厂房的建筑安装工程项目,甲乙双方签订的关于工程价款的合同内容包括:
(1)厂房建筑安装工程造价660万元,材料及设备费占施工产值的比重为60%。
(2)工程预付款为该厂房建筑安装工程总造价的20%,工程实施后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每月结算工程价款中按材料和设备占施丁产值的比重扣抵工程预付款,竣工前全部扣清。
(3)工程进度款逐月计算。
(4)工程保修金为工程造价的3%,竣工结算月一次扣留。
各月完成的工作量见表12-1:

问题:
1.通常工程竣工结算的前提是什么?
2.承包单位能否将工程预付款临时挪作他用?为什么?
3.该工程2—5月每月拨付工程款为多少?累计工程款为多少?
4.6月份办理工程竣工结算,该工程结算造价为多少?甲方应付丁程结算款为多少?
5.在该工程的缺陷责任期内发生管道漏水,甲方多次催促乙方修理,乙方一再拖延,最后甲方另请施工单位修理,修理费1.5万元,该项费用如何处理?
(1)厂房建筑安装工程造价660万元,材料及设备费占施工产值的比重为60%。
(2)工程预付款为该厂房建筑安装工程总造价的20%,工程实施后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每月结算工程价款中按材料和设备占施丁产值的比重扣抵工程预付款,竣工前全部扣清。
(3)工程进度款逐月计算。
(4)工程保修金为工程造价的3%,竣工结算月一次扣留。
各月完成的工作量见表12-1:

问题:
1.通常工程竣工结算的前提是什么?
2.承包单位能否将工程预付款临时挪作他用?为什么?
3.该工程2—5月每月拨付工程款为多少?累计工程款为多少?
4.6月份办理工程竣工结算,该工程结算造价为多少?甲方应付丁程结算款为多少?
5.在该工程的缺陷责任期内发生管道漏水,甲方多次催促乙方修理,乙方一再拖延,最后甲方另请施工单位修理,修理费1.5万元,该项费用如何处理?
32

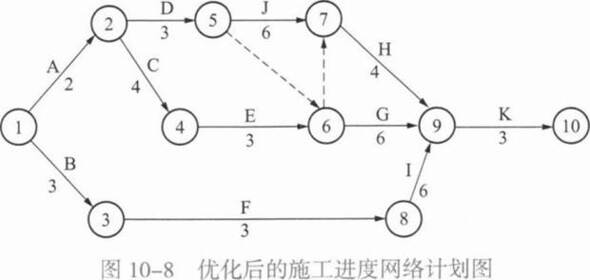

某矿井井底车场主要巷道的施工进度网络计划如图10—2所示,图中箭线下方数据为工作时间,单位为月。施工中,工作E由于业主修改设计,使其耽误工期2个月,为维持原工期不变,经业主同意,施工单位增开了一辅助巷道,安排在D工作后面,G、H工作前面,工作名称1,时间1个月,可使工作G的施工时间缩短到3个月。

问题:
1.该井底车场主要巷道的计划工期是多少?施工中应重点控制哪些工作?
2.该工程需要安排多少支施工队伍?通过网络优化后的施工队伍数目是多少?
3.工作E出现拖延后,根据施工单位的安排,该工程实际工期是多少?

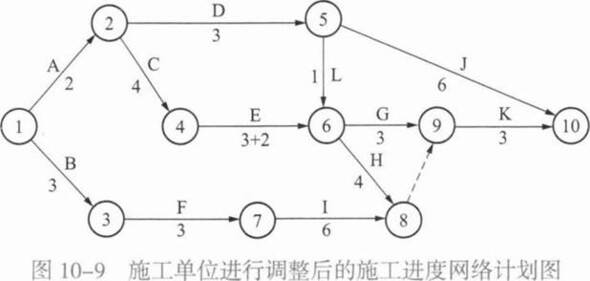

4.绘制施工单位调整后的网络计划。

问题:
1.该井底车场主要巷道的计划工期是多少?施工中应重点控制哪些工作?
2.该工程需要安排多少支施工队伍?通过网络优化后的施工队伍数目是多少?
3.工作E出现拖延后,根据施工单位的安排,该工程实际工期是多少?
4.绘制施工单位调整后的网络计划。
33
某冶炼厂为扩大生产修建一座新厂房。在施工过程中遇到多雨天气,因屋面防水未及时做完,导致回填土及灰土浸水而无法使用。土的清理及重新施工导致施工方损失1.5万元。竣工交付阶段经监理工程师检查发现有6根排架柱基础下沉,监理工程师立即对该事故展开调查,根据调查结果分析,认为主要原因是施工过程中地基处理不按规范操作而导致,于是要求施工单位自定加固方案对地基进行处理。加固后施工单位自检合格,工程进行了竣工验收。处理地基时施工方支出20万元。
问题:
1.质量事故处理检查和鉴定的结论有哪几种?
2.背景资料中质量事故的处理分别属于哪种处理方案?
3.监理工程师在对排架柱基础事故处理时有何不妥?
问题:
1.质量事故处理检查和鉴定的结论有哪几种?
2.背景资料中质量事故的处理分别属于哪种处理方案?
3.监理工程师在对排架柱基础事故处理时有何不妥?
34
某施工单位施工一煤矿的运输大巷工程,巷道长1800m,断面为宽3.6m、高3.8m的半圆拱形。地质资料显示,巷道顶板为砂质泥岩与泥岩互层,6m以上是砂岩,属含水层;两帮和底板主要是软弱泥岩,巷道820m处有一断层。巷道全部采用锚喷支护,设计锚杆抗拔力为150kN,喷射混凝土强度等级为C20,喷厚为150mm。施工图纸会审时,施工单位仅向设计单位提出了锚杆支护参数的意见,并认为岩性条件差,根据施工经验难以实现设计的抗拔力值,要求改为120kN。设计单位最终确认了巷道围岩属软岩,锚杆布置确定为每断面13根,长2.0m,但是锚杆抗拔力仍维持原设计的150kN。
施工单位按照施工组织设计进行了两掘一喷的巷道施工作业,掘进循环进尺为2.2m。某月施工进尺122m,中间验收时,监理工程师查看了施工单位循环验收记录,其中抽查的巷道检查记录情况是:基岩掘进、锚杆支护、喷射混凝土支护施工各15份,基本按巷道的均等长度分布选择。有关的记录内容如下:
基岩掘进后的检查:在4个连续检查点中均有2个对称的岩帮测点的半侧面最小尺寸偏差为-35~+38mm,巷道掘进宽度小于设计尺寸,其余测点偏差均为+120~+180mm,且对应点的巷道宽(高)度不小于设计值。
锚杆施工后的检查:在6个连续检查点中均有3个测点的半侧面最大尺寸偏差超过+150mm,其余测点均在+10~+120mm之间。
喷射混凝土施工后的检查:所有检查点均合格。
问题:
1.施工单位应如何解决设计单位关于维持锚杆抗拔力设计值的问题?说明具体做法。
2.在图纸会审会议上,施工单位还应向业主或设计单位提出哪些需要解决的问题?
3.分析基岩掘进、锚杆支护及喷射混凝土支护三项施工作业中关于巷道净断面的循环质量检查记录的合格情况,并说明理由。
施工单位按照施工组织设计进行了两掘一喷的巷道施工作业,掘进循环进尺为2.2m。某月施工进尺122m,中间验收时,监理工程师查看了施工单位循环验收记录,其中抽查的巷道检查记录情况是:基岩掘进、锚杆支护、喷射混凝土支护施工各15份,基本按巷道的均等长度分布选择。有关的记录内容如下:
基岩掘进后的检查:在4个连续检查点中均有2个对称的岩帮测点的半侧面最小尺寸偏差为-35~+38mm,巷道掘进宽度小于设计尺寸,其余测点偏差均为+120~+180mm,且对应点的巷道宽(高)度不小于设计值。
锚杆施工后的检查:在6个连续检查点中均有3个测点的半侧面最大尺寸偏差超过+150mm,其余测点均在+10~+120mm之间。
喷射混凝土施工后的检查:所有检查点均合格。
问题:
1.施工单位应如何解决设计单位关于维持锚杆抗拔力设计值的问题?说明具体做法。
2.在图纸会审会议上,施工单位还应向业主或设计单位提出哪些需要解决的问题?
3.分析基岩掘进、锚杆支护及喷射混凝土支护三项施工作业中关于巷道净断面的循环质量检查记录的合格情况,并说明理由。
输入阅读码
查看答案与解析需要输入阅读码
