2019年二级建造师《矿业工程管理与实务》试题(网友回忆版)

矿业工程管理与实务 历年真题 共 34 题 3180 次浏览 更新于 2026-09-28
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
关于矿井施工测量工作要求的说法,正确的是(  )
  • A.施工测量控制网应由局部到整体进行布设
  • B.矿井联系测量控制网可以根据需要独立布设
  • C.地面和井下控制测量应采用同一坐标系统
  • D.几何定向是矿井联系测量的唯—途径
2
关于膨胀土性质的说法,正确的是(  )。
  • A.天然条件下含水量较高,强度较低
  • B.受水浸湿后自由膨胀量较大
  • C.影响变形的主要因素是碳酸钙的含量
  • D.变形通常与温度无关
3
冷加工可以提高钢材的(  )。
  • A.屈服强度
  • B.塑性
  • C.韧性
  • D.弹性模量
4
关于围岩稳定性分类的说法,错误的是(  )。
  • A.岩体结构是围岩稳定性分类的主要依据之一
  • B.围岩稳定性评价可用开挖后毛碉维持稳定时间来描述
  • C.岩体纵波速度大的围岩稳定性较好
  • D.地质构造对围岩稳定性的影响取决于岩体的结构形式
5
炸药配比要求接近零氧平衡的目的是(  )。
  • A.减少耗氧量
  • B.确保操作安全
  • C.降低有毒气体产生量
  • D.简化加工工艺
6
关于爬模法施工钢筋混凝土井塔的特点,正确的是(  )
  • A.大型吊装机械的工作量大
  • B.模板爬升需与井塔楼层的其他工序顺序作业
  • C.模板系统爬升无需采用液压千斤顶
  • D.井塔可分层施工且结构整体性好
7
工业厂房吊装作业时,若起重机械需要经常转移作业场地,不宜选用(  )。
  • A.电动式履带起重机
  • B.液压式履带起重机
  • C.汽车式起重机
  • D.轮胎式起重机
8
某立井井筒净直径7.2m,深度560m,该井筒的施工机械化设备配套方案合理的是(  )。
  • A.1个5m³吊桶提升,2台HZ-4抓岩机,配套模板段高3.6m
  • B.2个5m³吊桶提升,2台HZ-10抓岩机,配套模板段高5.0m
  • C.3个5m³吊桶提升,2台HZ-6抓岩机,配套模板段高4.0m
  • D.2个5m³吊桶提升,1台H2-4和1台HZ-6抓岩机,配套模板段高3.6m
9
立井井筒施工中,深部工作面有较大涌水时,处理方法应采用(  )
  • A.井点降水
  • B.回灌
  • C.注浆堵水
  • D.导槽引水
10
关于硐室施工方法的说法,错误的是(  )。
  • A.硐室施工方法分为全断面施工法、分层施工法和导硐施工法
  • B.交叉点反向施工时应采用下行分层施工法
  • C.硐室高度较大不便施工时,应将整个硐室形成台阶状分层施工
  • D.岩层稳定性好.高度不超过5m时,可采用全断面施工法
11
下列工程项目,属于单位工程的是(  )。
  • A.选煤厂
  • B.暗斜井井筒
  • C.露天矿
  • D.井筒防治水
12
实现矿业工程有效进度控制的关键是(  )
  • A.技术管理
  • B.行政管理
  • C.设备管理
  • D.组织协调
13
符合土钉墙施工质量要求的是(  )
  • A.土钉成孔孔深允许偏差±70mm
  • B.一次喷射混凝土厚度不宜小于40mm
  • C.喷射混凝土达到设计强度100%后方可施工下层土钉
  • D.土钉成孔孔距允许偏差+200mm
14
井巷单位工程观感质量和质量保证资料的核查,应由(  )组织。
  • A.建设单位或监理单位
  • B.设计单位或勘察单位
  • C.施工班组或施工单位
  • D.质量监督部门或工程质量监督机构
15
工程施工过程中,可能引起合同价款调增的情况是(  )。
  • A.施工企业机械设备故障造成停工损失
  • B.实际工程量超过合同约定的工程量
  • C.不可抗力造成的窝工
  • D.施工期间主体工程材料价格下调
16
关于工程项目投标报价技巧的说法,赶工补偿正确的是(  )。
  • A.愿意承揽的项目,报价宜高
  • B.地区偏僻的项目,报价宜低
  • C.施工技术复杂的项目,报价宜高
  • D.自身有特长且竞争对手少的项目,报价宜低
17
巷道掘进爆破作业造成5人死亡、5人重伤、经济损失900万元的安全事故,该事故的调查组织部门应为(  )。
  • A.设区的市级人民政府
  • B.市级人民政府
  • C.县级人民政府
  • D.事故发生单位
18
国家规定实行保护性开采特定矿种的开采许可证,应由(  )颁发。
  • A.国务院地质矿产主管部门
  • B.国务院授权的有关主管部门
  • C.省级人民政府
  • D.设区的市级人民政府
19
下列专项工作要求中,不属于井下探放水“三专”要求的是(  )。
  • A.由专业技术人员编制探放水设计
  • B.采用专用钻机进行探放水
  • C.采用专业排水设备进行排水
  • D.由专职探放水队伍进行施工
20
煤与瓦斯突出矿井,半煤岩巷道掘进时的爆破安全施工可选用(  )。
  • A.二级煤矿许用炸药,全断面一次起爆
  • B.二级煤矿许用炸药,全断面分次起爆
  • C.三级煤矿许用含水炸药,全断面分次起爆
  • D.三级媒矿许用含水炸药,全断面—次起爆

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
矿井建设与生产过程中,矿井水文地质工作的基本任务有(  )。
  • A.落实矿井水文地质勘探,为矿井设计提供依据
  • B.查明矿井充水因素,预测矿井涌水量
  • C.提供矿井防治水措施的水文地质资料
  • D.实施井巷及采掘工作面水文地质观测
  • E.研究矿井水的综合利用
22
工程实践中,常见的投标策略有(  )。
  • A.提出改进技术方案
  • B.提出改进设计方案
  • C.利用企业拥有的实力
  • D.适当延长施工工期
  • E.采用合理的低报价
23
井巷掘进爆破参数主要包括(  )。
  • A.炮孔直径
  • B.炮孔数目
  • C.炮孔深度
  • D.布孔方式
  • E.单位炸药消耗量
24
考虑地下条件的防腐问题,施工喷锚支护结构的土层锚杆时,不应采用的原材料(  )。
  • A.高铝水泥
  • B.HRB335级以上钢筋
  • C.预应力钢绞线
  • D.pH值小于4.0的酸性水
  • E.钢纤维砂浆
25
立井表土段施工可采用的降低水位方法有(  )。
  • A.工作面降低水位法
  • B.井外疏干孔降低水位法
  • C.地面预注浆法
  • D.工作面预注浆法
  • E.井壁截水泄水法
26
关于巷道支护施工的说法,正确的有(  )。
  • A.巷道围岩破碎、地压较大时,应采取复合支护方式
  • B.倾斜巷道金属支架架设时应有迎山角
  • C.金属支架采用前探梁作为临时支护,支架顶梁放置在前探梁下,并用背板背实
  • D.临时支护必须紧跟工作面,严禁“空顶”作业
  • E.采用风动凿岩机钻孔安装临时护顶锚杆
27
为加快矿业工程施工进度,可采取的技术措施有(  )
  • A.明确进度控制的责任和具体分工
  • B.优化施工方案
  • C.采用先进的施工技术改进施工工艺,缩短工艺的技术间歇时间
  • D.科学规划,实现资源优化配置
  • E.选择更先进.自动化程度更高的施工设备
28
下列建筑安装工程费中,可列入措施项目费的有(  )
  • A.凿井绞车安装所需的人工费
  • B.生活用临时设施费
  • C.工程定位复测费
  • D.已完工程及设备保护费
  • E.为职工缴纳的工伤保险费
29
生产安全事故现场处置方案内容包括(  )。
  • A.事故风险分析
  • B.应急演练方案
  • C.应急工作职责与分工
  • D.应急处置程序与措施
  • E.事故危害程度与分析
30
下列矿业工程项目,属于中、小型矿建工程的有(  )
  • A.单项工程合同额为2000万元的风井井筒施工项目
  • B.年产60万t、绝对瓦斯涌出量约为35m³/min的井下巷道工程
  • C.单项工程合同额为980万元的选煤厂电气设备安装工程
  • D.年产45万t、相对瓦斯涌出量约为15m³/t的井下巷道工程
  • E.年产30万t、单项工程合同额为1800万元的选煤厂原料仓土建工程

三、案例分析题

每题20分,共4题,共80分。根据所给材料回答问题。

31
某施工单位中标承建—矿山技术改造项目,项目内容包括边界回风立井和井下2000m回风大巷。井筒净直径7.5m,井深560m,井检孔资料显示井筒在300m以下有2个含水层,每个含水层预计涌水量约9m³/h。施工单位编制的井筒施工机械化配套方案如下:提升采用1台JKZ-2.8/15.5凿井提升机配1个5m³吊桶;凿岩采用1台FJD-6型伞钻配YGZ-70型凿岩机,炮眼深度4m;出矸采用1台HZ-10型中心回转抓岩机;砌壁采用YJM型整体金属模板,高度4m;井筒排水。
在吊盘上布置1台MD46-80×6型卧泵;压风管路和供水管路采用双滚筒凿井绞车联合悬吊,排水卧泵动力电缆和放炮电缆采用一台单滚筒凿井绞车联合悬吊。
井筒开工前,施工单位考虑到该井筒含水层涌水量较小,并未安装排水泵及管路。施工过程中,发生了下列事件:
事件1:井筒施工进入基岩段掘进放炮后,出矸发现矸石内有未爆的雷管和炸药,工作面有部分完好的炮眼封泥和连线,施工单位及时查找原因并进行了处理,确保了并筒的正常施工。
事件2:井筒施工至260m时,工作面发生30m³/h突水。经建设单位同意,施工单位采取排水、注浆措施通过该含水层。施工单位从邻近项目部调来水泵并安装,用时3d,增加费用20万元;井筒排水用时8d,增加费用50方元,注浆堵水用时15d,增加费用300万元。施工单位及时向建设单位提出费用和工期索赔。
事件3:井筒施工通过300m以下含水层时,井壁淋水达到8m³/h,在金属模板脱模后,混凝土表面局部出现蜂窝麻面。
【问题】
 1.纠正施工单位编制的井筒施工机械化配套方案中的不合理之处。
 2.从现场爆破装药连线操作工艺上分析产生事件1的主要原因。
 3.事件2中,施工单位可向建设单位提出的费用和工期索赔各为多少?
 4.事件3中,施工单位可采取哪些预防措施?
32

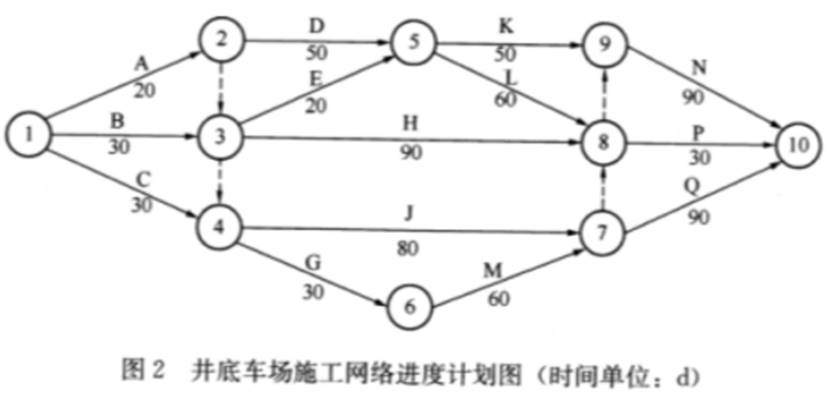

某施工单位承担一金属矿山井底车场施工任务。合同约定:井底车场施工的运输、供电、通风等辅助工作由建设单位负责,工程材料由施工单位负责。施工单位根据该矿并井底车场巷道的关系,编制了井底车场的施工网络进度计划,如图2所示。
题目图片
工程施工中发生了以下事件:
事件1:在主井联络巷D施工中,施工单位采用全断面一次爆破,由于工作面围岩硬度突然变大,与建设单位提供的地质资料偏差较大,造成掘进作业困难,施工单位调整了爆破设讦方案,导致D工作延误5d,增加了费用支出5万元。
事件2:建设单位提供的地质资料显示,泵房及变电所工程E的工作面围岩稳定性较差,在实际施工中,施工单位为加快施工工期,未及时采取相应的支护措施,导致部分围岩冒落,E工作延误25d,增加了施工成本15万元。
事件3:大型设备换装酮室J施工时,由于通风系统故障导致通风能力不足,使得施工进度拖延,因解决通风问题延误工期10d,多支出费用10万元。又因施工单位工程材料准备不足,导致J工作延误5d。
【问题】
 1.计算图2所示井底车场施工网络进度计划的总工期,并指出关键线路。
 2.确定事件1~3发生后的总工期及关键线路,说明各事件对总工期的影响。
 3.针对所发生的事件,分别说明施工单位可获得的工期和费用补偿,并说明理由。
 4.为保证合同工期,施工单位可采取哪些组织管理措施?
33
某矿山选煤厂主厂房、机电设备安装及配套设施施工项目公开招标。招标文件的部分内容如下:①项目评标办法采用经评审的最低投标价法;②施工单位应对招标文件中工程量清单进行复核,有异议的,应在招标文件发出15d内提出,否则招标人拒绝回复;③招标人不组织项目现场踏勘。
经评标委员会推荐,建设单位确定第一中标候选人施工单位A中标,并与之签订了施工合同,合同价为1958万元,合同工期14个月。工程实施过程中发生如下事件:
事件1:由建设单位负责采购的一批工程材料提前运抵现场,经进场检查后入库存放。材料使用前,施工单位A再次对材料进行检验,发现部分材料质量存在缺陷。为此,施工单位A要求建设单位重新购置该部分材料并支付材料检验费。
事件2:按照合同约定,施工单位A组织对筛分设备安装工程进行分包,通过招标,施工单位A和建设单位共同确定施工单位B中标,施工单位A向施工单位B发出中标通知书并与之签订了分包合同。
事件3:工程进行到第6个月时,施工单位A项目经理因个人原因与单位解除劳动合同,施工单位A任命原项目副经理担任项目经理,负责施工现场的管理。
【问题】
 1.逐项说明招标文件中的内容是否妥当?并说明理由。
 2.事件1中,施工单位的要求是否合理?说明理由
 3.事件2中,工程分包过程中的哪些做法不妥?说明正确做法。
 4.事件3中,施工单位任命的项目经理应具备哪些条件?说明变更项目经理的具体程序。
34
某高瓦斯矿井井下轨道大巷,围岩普氏系数(f)≤6,采用直墙半圆拱形断面,断面净宽3800mm,净高3400mm。永久支护为锚喷支护,金属锚杆规格Φ22×2200mm,采用树脂药卷锚固,锚杆间排距700×700mm;喷射混凝土厚度100mm,强度等级C20。

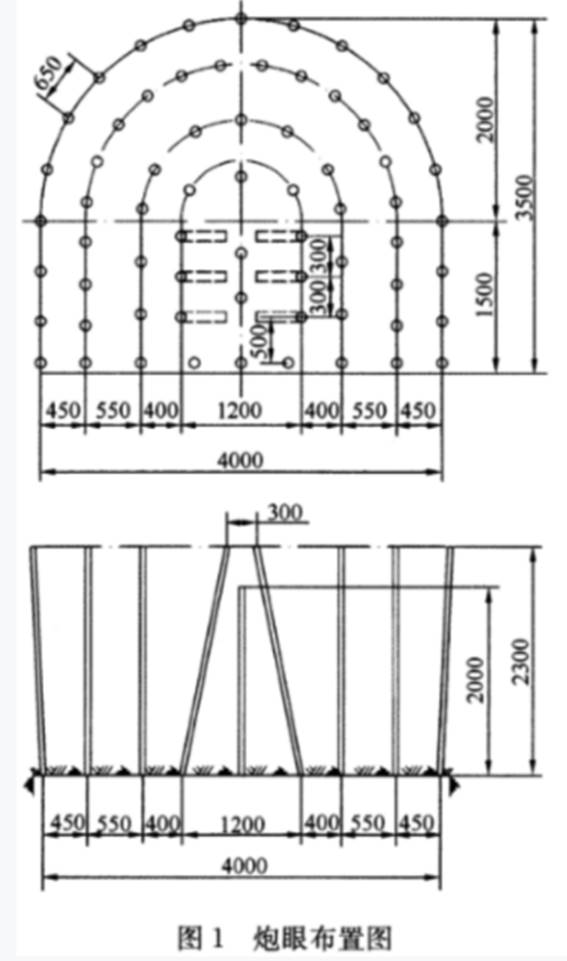

该轨道大巷采用钻眼爆破法施工,工作面爆破采用垂直楔形掏槽,掏槽眼在拱基线以下沿巷道中心线两侧对称布置,中间两个为深2000mm空眼,炮眼布置如图1所示。
爆破使用三级煤矿许用炸药和总延期时间不超过130ms的煤矿许用毫秒延期电雷管,采用反向装药结构,一次装药,分次起爆,爆破后发现断面欠挖严重。
该巷道施工喷射混凝土支护的主要工序有:①拱部喷射;②冲洗岩帮并设置喷厚标志;③养护;④墙部喷射;⑤清理基础等。施工单位进行了合理安排,确保了支护工作的正常进行。
该轨道大巷当月施工90m,由专业监理工程师组织进行了验收。
题目图片
【问题】
 1.指出该巷道钻眼爆破施工作业中的不妥之处,说明合理的做法。
 2.给出背景资料中喷射混凝土支护主要工序的合理安排顺序。
 3.该工程当月验收的组织是否妥当?说明理由。
