2026年一级造价工程师《建设工程造价案例分析(土木建筑工程)》模拟试卷五

建设工程造价案例分析(土木建筑工程) 模拟试卷 共 5 题 7027 次浏览 更新于 2026-09-28
下载试卷(PDF)

一、案例分析题

根据所给材料回答问题。

1

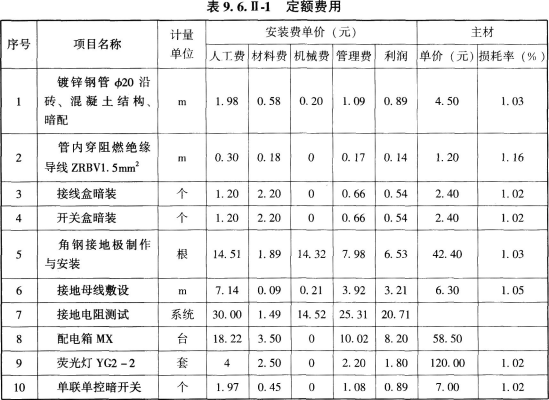

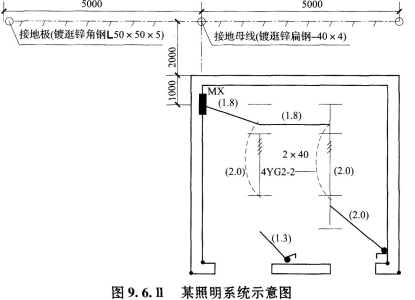

某照明系统如图9.6.Ⅱ,工程相关定额费用和清单编码如表9.6.Ⅱ-1.表9.6.Ⅱ-2。接地母线定额用量增加系数为3.9%,母线主材损耗率5%,接地极角钢的损耗率3%。

题目图片

说明:
1)照明配电箱MX为嵌入式安装,箱体尺寸:600mm×400mm×200mm(宽×高×厚),安装高度为下口离地面1.6m。
2)管线均为镀锌钢管φ20沿砖.顶板内暗配,顶管内标高为4m;管内穿阻燃绝缘导线为ZR-BV1.5mm2。
3)接地母线采用-40×4镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为1m。键入配电箱内长度为0.5m。室内外地平无高差。
4)单联单控暗开关安装高度为下口离地1.4m。
5)接地电阻要求小于4Ω。
6)配管水平长度见图括号内数字,单位为m。

题目图片

题目图片

问题:

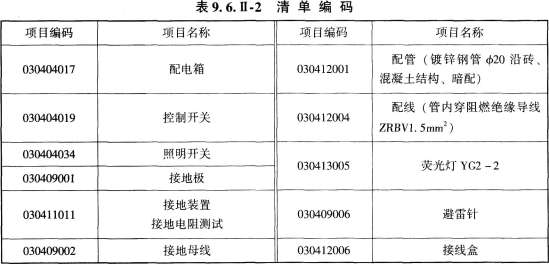

1.依据《建筑工程工程量清单计价规范》GB50500--2013,计算接地母线.配管.配线工程量,并填写表9.6.Ⅱ-3。
2.计算接地母线的工程量清单综合单价,填写表9.6.Ⅱ-4。管理费.利润按人工费的55%和45%计算。
2
某大型工程项目由政府投资建设,一期工程业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:评标方法采用综合评标法。投标有效期为60天。
业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。招标公告载明的内容有:
(1)招标项目名称.内容.范围.规模.资金来源;
(2)递交资格预审文件或投标文件的截止时间.方式;
(3)招标人及其招标代理机构的名称.地址.联系人及联系方式;
(4)其他依法应当载明的内容。
项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。开标后发现以下事实:
(1)A投标人的投标报价为8000万元,为最低投标价,但不低于成本价。经评审后推荐其为中标候选人;
(2)B投标人在开标后又提交了一份补充说明,提出可以降价5%;
(3)C投标人投标文件的投标函只盖有企业及企业法定代表人的印章,没有加盖项目负责人的印章;
(4)D投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投际协议书;
(5)E投标人的投标报价最高,故E投标人在开标后第二天撤回了其投标文件。
经过标书评审,A投标人被确定为中标候选人。招标人发出中标通知书后,和A投标人进行合同谈判,希望A投标人能再压缩工期,降低费用。经谈判后双方达成一致意见:不压缩工期,降价3%。
问题: 1.一期工程中,业主对招标代理公司提出的要求是否正确,并说明理由。按照《招标公告和公示信息发布管理办法》的规定,该工程的招标公告内容是否完善?如不完善,请补充完整。
2.A.B,C,D投标人的投标文件是否有效?若无效,请说明理由。
3.E投标人撤回投标文件的行为应如何处理?
4.该项目施工合同如何签订?合同价格应是多少万元?
3
某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》(GF-2017-0201)签订了合同,经总监理工程师批准的施工总进度计划(单位:天)如图2-1所示,各项工作均按最早开始时间安排且匀速施工。

题目图片

图2-1施工总进度计划
施工过程中发生如下事件:
事件1:项目监理机构在合同约定开工日期3天前向承包人发出开工通知。
事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表4-1。
表2-1工作的赶工费率及可缩短时间

题目图片

事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,工作L拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。
问题:
1.事件1中,项目监理机构的做法是否正确?说明理由。
2.指出图2-1所示施工总进度计划的关键线路和总工期。
3.事件2中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少?计划调整后工作L的总时差和自由时差为多少天?
4.事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。
4
某企业拟建一生产项目,建设期为2年,运营期为6年。设计年产40万台设备,每件含增值税售价113元(增值税税率13%)。运营期第1年达产60%,第2年达产90%,以后各年达产100%。其他基础数据见表3-1。

表3-1基础数据表单位:万元

题目图片

其他说明如下:
(1)建设投资中有150万元为可抵扣固定资产进项税,有540万元形成无形资产,其余形成固定资产。固定资产使用年限为10年,期末残值率为5%,采用直线法折旧,固定资产余值在运营期末一次收回。无形资产在运营期内均匀摊入成本。建设期贷款年利率为6%(按年计息),还款方式为运营期前4年等额还本付息。
(2)流动资金中有200万元为自有资金(于运营期第1年投入),其余为贷款,流动资金贷款年利率为4%(按年计息),流动资金贷款本金在项目运营期末一次收回并偿还。
(3)当地政府考虑到本项目对当地经济起到了积极推动作用,在项目运营期第1年给予政府补贴收入500万元。
(4)维持运营投资按当期费用计入年度总成本。
(5)增值税附加税按增值税应纳税额的10%计算,所得税税率为25%。
问题: 1.计算建设期利息.运营期年固定资产折旧费及余值和无形资产摊销费。
2.列式计算运营期各年需偿还的流动资金贷款本金和利息。
3.列式计算运营期第1年.第3年需偿还银行的贷款本金和利息。
4.列式计算运营期前3年企业每年向国家上缴的增值税及增值税附加税。
5.列式计算运营期第3年总成本费用(不含进项税).所得税.息税前利润。
6.分别计算运营期第3年的利息备付率和偿债备付率,判断年度偿债能力。
(计算结果保留两位小数)
5

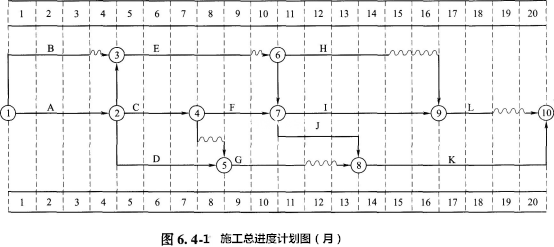

某工程施工总承包合同工期为20个月。批准的施工总进度计划如图6.4-1所示,各工作均匀进行。

题目图片

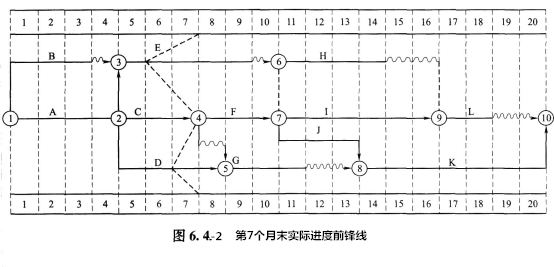

当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图6.4-2所示。

题目图片

E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。工程进行到第12个月末时,进度检查时发现:①H工作刚刚开始;②I工作仅完成了1个月的工作量:③J工作和G工作刚刚完成。
问题:
1.为了保证本工程的建设工期。在施工总进度计划中应重点控制哪些工作?
2.根据第7个月末工程施工进度检查结果,分别分析E.C.D工作的进度情况及对其紧后工作和总工期产生的影响。
3.根据第12个月末进度检查结果,在图6.4-3中绘出进度前锋线。此时总工期为多少个月?
4.由于J.G工作完成后K工作的施工图纸未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了费用索赔。造价工程师应如何处理?说明理由。
