2027年一级建造师《公路工程管理与实务》冲刺试卷二

公路工程管理与实务 冲刺试卷 共 35 题 6135 次浏览 更新于 2026-09-28
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
下列关于膨胀土路基施工说法错误的是( )。
  • A.膨胀土边坡开挖不得一次挖到设计线,应预留厚度300~500mm
  • B.填筑膨胀土路堤时,应及时对路堤边坡及顶面进行防护
  • C.膨胀土路基填筑每层厚度不得大于200mm
  • D.路堑超挖后应及时进行换填,不得长时间暴露
2
天然土石混合填料中,石料为强风化石料或软质石料时,其CBR值应符合规范的规定,石料最大粒径不得大于( )。
  • A.100mm
  • B.压实层厚的1/2
  • C.压实层厚的2/3
  • D.压实层厚
3
下列结构设施中可用于路基边坡支挡的是( )。
  • A.浸水墙
  • B.护面墙
  • C.支垛护脚
  • D.驳岸
4
下列关于路面无机结合料稳定基层人工摊铺与碾压施工的做法,正确的是( )。
  • A.压路机前两遍的碾压速度宜为2.0~2.5km/h
  • B.同日施工的两工作段的衔接处,前一段拌合整形后,留5~8m与后一段再加水泥重新拌合后一起碾压
  • C.当必须分两幅施工时,纵缝必须斜接,不得垂直相接
  • D.采用钢轮压路机初压时,宜采用双钢轮压路机稳压3~4遍
5
厂拌热再生中关键技术是( )。
  • A.添加的胶粘剂(如乳化沥青、泡沫沥青、水泥)与旧混合料的均匀拌和技术
  • B.旧沥青混合料的加热重熔技术
  • C.新加沥青、再生剂与旧混合料的均匀复拌技术
  • D.解决旧沥青混合料中沥青的加热重熔问题与旧沥青混合料的精确计量问题
6
路面施工中需要使用相当数量的矿粉的是( )。
  • A.沥青表面处治路面
  • B.沥青碎石路面
  • C.沥青混凝土路面
  • D.沥青贯入式路面
7
斜拉桥施工时,用于悬浇施工的挂篮应进行专门设计,挂篮应满足使用期的强度和稳定性要求,同时应考虑主梁在浇筑混凝土时抗风振的( )要求。
  • A.强度
  • B.刚度
  • C.稳定性
  • D.抗倾覆
8
桥梁工程施工时,下列关于模板、支架和拱架的拆除施工,说法正确的是( )。
  • A.承包人应在拟定拆模时间的24h以前,向监理工程师报告拆模建议,并应取得监理工程师同意
  • B.非承重侧模板应在混凝土抗压强度达到1.5MPa,且能保证其表面及棱角不致因拆模而受损坏时方可拆除
  • C.模板、支架的拆除应遵循后支后拆、先支先拆的原则顺序进行
  • D.模板、支架拆除时,不得损伤混凝土结构
9
悬臂浇筑施工时,关于挂篮设计与加工的说法,正确的是( )。
  • A.挂篮质量与悬浇梁段混凝土的重量比不宜大于0.7
  • B.挂篮允许最大变形(不包括吊带变形的总和)为20mm
  • C.挂篮在浇筑混凝土状态和行走时的抗倾覆安全系数不应小于1.5
  • D.挂篮制作加工完成后应进行试拼装
10
隧道洞身类型按隧道断面形状分为曲墙式、直墙式和( )。
  • A.环框式
  • B.柱式
  • C.连拱式
  • D.削竹式
11
隧道洞内地下水位较高时,且影响隧道施工时,可采用( )处理。
  • A.表面排水
  • B.设置截水沟
  • C.井点降水
  • D.设置急流槽
12
照明系统构成中,照明种类可分为正常照明和( )。
  • A.一般照明
  • B.局部照明
  • C.混合照明
  • D.应急照明
13
公路工程施工项目经理部的组织结构模式一般有四种,即直线式、职能式、矩阵式和( )。
  • A.代建制度
  • B.顶层设计式
  • C.联合组建式
  • D.直线职能式
14
属于公路工程常用的流水空间参数是( )。
  • A.施工过程数
  • B.工作面
  • C.流水节拍
  • D.技术间歇
15
分项工程质量检验内容包括基本要求、实测项目、外观质量和( )等检验项目分别检查。
  • A.原材料产地
  • B.施工方法
  • C.质量保证资料
  • D.新技术工艺
16
下列关于高处作业安全管理措施中安全带使用论述,说法错误的是( )。
  • A.安全带应高挂低用
  • B.安全带使用前应检查
  • C.安全绳有效长度应大于2m
  • D.安全带的各部件不得随意更换或拆除
17
下列各项合同文件按照优先解释的原则,处于最后解释的是( )。
  • A.中标通知书
  • B.专项合同条款
  • C.技术规范
  • D.图纸
18
预制梁场地建设前施工单位应将梁场的布置方案报( )审批。
  • A.监理单位
  • B.勘查单位
  • C.设计单位
  • D.业主单位
19

某高速公路有中小桥涵,可承包该工程的公路施工企业是( )。
  • A.公路工程施工总承包三级企业
  • B.公路路面工程专业承包一级企业
  • C.公路路基工程专业承包一级企业
  • D.公路交通工程专业承包二级企业
20
下列不属于公路工程质量事故分类的是( )。
  • A.质量问题
  • B.一般质量事故
  • C.重大质量事故
  • D.特别重大质量事故

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
下列选项中,属于冬期路堤填筑措施的有( )。
  • A.冬期填筑的路堤填料,应选用未冻结的砂类土、碎石、卵石土、石渣等透水性好的材料
  • B.应按横断面全宽平填,每层最大松铺厚度不得超过30cm
  • C.当填筑高程距路床底面1m时,应碾压密实后停止填筑
  • D.当天填的土第二天碾压完成,以防受冻
  • E.冬期过后应对填方路堤进行补充压实
22
《道路石油沥青技术要求表》中,当缺乏所需标号的沥青时,可采用不同标号掺配的调合沥青,其掺配比例由试验决定。掺配后的沥青质量应满足的指标有( )。
  • A.针入度指数
  • B.软化点
  • C.40℃延度
  • D.闪点
  • E.溶解度
23
沥青路面的垫层是设置在底基层与土基之间的结构层,起( )等作用。
  • A.排水
  • B.防开裂
  • C.隔水
  • D.防冻
  • E.防污
24
平转施工主要适用于( )。
  • A.刚构梁式桥
  • B.斜拉桥
  • C.钢筋混凝土拱桥
  • D.连续梁桥
  • E.钢管拱桥
25
下列桥墩中,属于梁桥轻型桥墩的有( )。
  • A.钢筋混凝土薄壁桥墩
  • B.柱式桥墩
  • C.柔性排架桩墩
  • D.钻孔桩柱式桥墩
  • E.悬臂式单向推力墩
26
隧道施工通风按照风道的类型和通风安装位置,通风方式有( )。
  • A.风管式通风
  • B.射流机通风
  • C.巷道式通风
  • D.无风道通风
  • E.风墙式通风
27
作为交通安全设施的防撞设施,其主要作用包括( )。
  • A.吸收能量
  • B.隔离公路用地
  • C.指示道路线形
  • D.诱导视线
  • E.减轻损伤程度
28
施工现场临时用电工程专用的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合的规定有( )。
  • A.采用TN—S接零保护系统
  • B.采用两级配电系统
  • C.采用三级保护系统
  • D.采用三级配电系统
  • E.采用二级保护系统
29
投标报价的组成中,属于措施费的有( )。
  • A.冬、雨期施工增加费
  • B.养老保险费
  • C.夜间施工增加费
  • D.保险费
  • E.施工辅助费
30
公路工程竣工验收必须具备以下条件( )。
  • A.工程已按施工合同和设计文件要求建成,具有独立使用价值
  • B.通车试运营2年以上
  • C.质量监督部门已完成工程质量检测、检验并编写完成了工程质量鉴定书
  • D.按规定已编制好工程竣工决算
  • E.各参建单位完成工作总结报告

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31

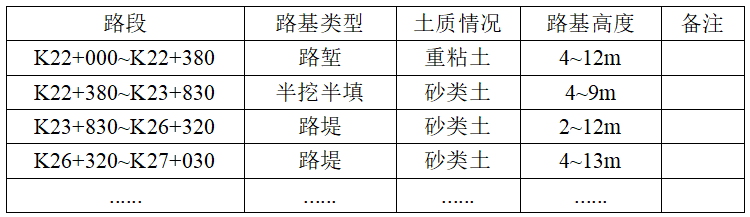

某施工单位承包了一级公路H合同段的路基工程,本合同段有填有挖,且需以挖作填,施工跨越雨季,项目部充分考虑雨期对施工的影响,对选择施工的项目进行详细考查,并编制雨期施工计划。其中部分路段资料如下表所示。
题目图片
在雨季来临前,施工单位做好了排水工作,在填筑前挖好排水的沟渠,以排除地面水,对原地面松软路段还采取了换填等方法进行处理。做好雨季期间的施工计划,集中人力、分段突击。当天填筑的土层在当天或雨前完成压实,做到随挖、随填、随压。填料利用挖方土作填料,按砂类土在下、重粘土在上进行分层填筑,采用振动压路机压实。雨季路堑施工分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通,挖方边坡一次挖到设计坡面,尽量控制超挖。
【问题】
(1).指出背景资料中不宜在雨期施工的路段。
(2).简述雨期施工一般选择的路段是什么路段。
(3).指出路堤填筑的错误做法,并说明理由。
(4).指出路堑开挖的错误做法,并说明理由。
32
背景材料:
某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工企业为公路交通大型企业专业施工队伍,设施精良。为保证工程施工质量,防治沥青路面施工中沥青混合料摊铺时发生离析、沥青混凝土路面压实度不够、平整度及接缝明显,施工单位在施工准备、沥青混合料的拌合、沥青混合料的运输、沥青混合料的摊铺、沥青混合料的压实、接缝的处理等方面做了如下工作:
(1)选用经试验合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑;
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度;
(3)根据拌合站的产量,运距合理安排运输车辆,确保运输过程中混合料的质量;
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求;
(5)压路机采用两台双轮双振压路机及2台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度;
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
【问题】
(1).施工准备中,控制石料除了规格和试验外,堆放应注意哪几点?
(2).混合料的运输中应注意的主要问题是什么?
(3).沥青混合料摊铺过程中,为什么应对摊铺温度随时检查并作好记录?
(4).沥青混凝土路面的碾压过程中,除了应严格控制碾压温度和碾压重叠宽度外,还应注意哪些问题?
(5).简述横接缝的处理方法。
33
【背景资料】
某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880,全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m。隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度为1%。隧道进门段为浅埋段,设40m长的明洞。洞身围岩为Ⅱ~Ⅳ级,岩层含少量地下水。
洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。
隧道明洞施工工序为:①明洞路堑土石方开挖;②边、仰坡开挖及加固;③修筑坡顶排水系统;④修筑明洞;⑤回填。
【问题】
(1).说明爆破方案中所述两种炮眼的名称。应先起爆哪种炮眼?说明理由。
(2).指出项目部在爆破施工安全管理方面的不当之处,并提出正确做法。
(3).该隧道宜采用何种排水方式?说明理由。
(4).指出明洞施工工序中应放在首位的工序,并说明理由。
34
【背景资料】
某工程项目的施工招标文件中表明该工程采用综合单价计价方式,工期为15个月。承包单位投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1d的资金按合同总价的1‰计算。承包单位开工前编制并经总监理工程师认可的施工进度计划如图1-18所示(单位:月,每月按30天计算)。
题目图片
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。
事件1:A、C两项工作为土方工程,工程量均为16万m3,土方工程的合同单价为16元/m3。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万m3。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m3。承包单位按计划用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。
事件2:F工作因设计变更等待新图纸延误1个月。
事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度。
事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。由于以上事件,承包单位提出以下索赔要求:
(1)顺延工期6.5个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响1个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。
(2)N工作的费用补偿=16×32=512万元。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1×1=5万元。
【问题】
(1).请对上述施工过程中发生的4个事件进行合同责任分析。
(2).根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。
(3).针对事件4,确定应补偿承包单位的费用,并说明理由。
(4).分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额。
35
【背景资料】
某施工单位承接了农村公路的5×16m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为双柱式桥墩,基础为桩基础,桥面面层为5cm厚沥青混凝土,采用租赁摊铺机摊铺。桥头附近为砂性黏土,地势平坦,施工单位拟在此布置预制梁场,所需普通工人主要在当地雇用。当桩基础施工完毕后按规定进行了完整性检测。
在施工中发生了如下事件:
事件1:施工单位购买了3套千斤顶,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。
事件2:在桥面施工过程中,施工单位安装伸缩缝后即进行5cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。
【问题】
(1).结合背景资料,写出施工单位需要签订哪些合同?
(2).现场预制梁场布置一般应考虑哪些因素?
(3).针对事件1,改正错误之处。
(4).针对事件2,改正错误之处。若按背景资料所述方法施工,可能产生哪些质量病害?
