2020年一级建造师《公路工程管理与实务》试题(网友回忆版)
公路工程管理与实务
历年真题
共 35 题
6223 次浏览
更新于 2026-09-27
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
软土地区路堤施工期间,坡脚水平位移速率24h应不大于( )mm。
- A.3
- B.5
- C.8
- D.10
2
路堑施工时,其路基地面排水设施应包括边沟、截水沟、排水沟、急流槽、跌水等,一般应先施工的排水设施是( )。
- A.截水沟
- B.边沟
- C.排水沟
- D.跌水与急流槽
3
关于蒸发池设置的说法,错误的是( )。
- A.池底宜设置0.5%横坡
- B.底面与侧面应采取防渗措施
- C.蒸发池应紧邻路基设置
- D.四周应采用隔离栅进行围护
4

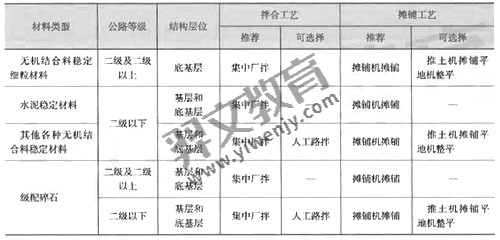

二级以及二级以上公路级配碎石底基层施工,推荐采用的拌合工艺及摊铺工艺分别是( )。
- A.人工路拌,摊铺机摊铺
- B.集中厂拌,摊铺机摊铺
- C.人工路拌,推土机摊铺
- D.集中厂拌,推土机摊铺
5
按矿料级配分类,OGFC路面结构属于( )。
- A.开级配沥青混合料
- B.半开级配沥青混合料
- C.密级配沥青混合料
- D.间断级配沥青混合料
6
热拌沥青混凝土路面施工工艺包括:①路缘石安装;②试验段施工;③喷洒透油层;④混合料压实;⑤沥青混合料摊铺;⑥路面成型监测。其施工顺序是( )。

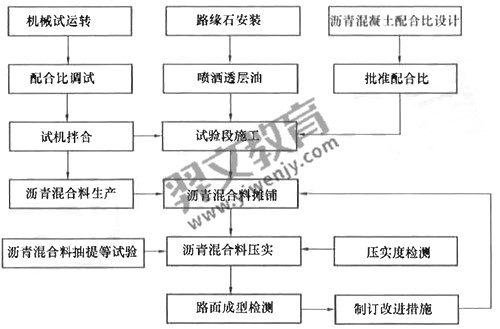

- A.②→③→①→⑥→⑤→④
- B.①→③→②→⑤→④→⑥
- C.②→①→③→⑤→④→⑥
- D.①→②→③→⑥→⑤→④
7
为防止混凝土离析,自高处直接向模板内倾卸混凝土时,其自有倾落高度不宜超过( )。
- A.2m
- B.3m
- C.4m
- D.5m
8
后张法预应力施工中,直径为32mm的预应力筋施工锚固完毕,切割后其外露长度不应小于( )。
- A.30mm
- B.40mm
- C.45mm
- D.48mm
9
关于悬索桥施工猫道的说法,错误的是( )。
- A.线性宜与主缆空载时线性平行
- B.架设过程中须监测塔的偏移量和承重索的重度
- C.承重索可采用钢丝绳或者钢铰线
- D.猫道上不宜设置抗风缆
10
关于隧道门洞工程施工的说法,错误的是( )。
- A.基础应设于稳固的地基上,并将杂物、泥水、虚渣等清除
- B.洞口端墙砌筑与回填应两侧对称进行
- C.洞口边缘、仰坡、严禁采用大爆破
- D.洞口的排水沟应在洞门工程完成后再施工
11
下列关于光面爆破的说法,错误的是( )。
- A.开挖轮廓成型规则,岩面平整
- B.岩面上保存50%以上孔痕,且无明显裂缝
- C.爆破后围岩壁上无危石
- D.粒径适中,有利于洞渣运输
12
下列不属于防撞筒的作用的是( )。
- A.警示
- B.缓冲
- C.诱导视线
- D.指示
13
在中性点直接接地的低配电系统中,宜采用( )。
- A.TT
- B.PE
- C.TN
- D.PEN
14
关于施工段落的划分,错误的是( )。
- A.各段落之间工程量基本平衡
- B.尽可能化整为零
- C.避免造成段落之间的施工干扰
- D.保持构造物的完整性
15
适用于时标网络进度计划检查的是( )。
- A.前锋线比较法
- B.公路工程进度表
- C.“香蕉”形曲线比较法
- D.横道图比较法
16
不能测定土的最佳含水量的试验方法是( )。
- A.轻型、重型击实试验
- B.核子密度湿度仪
- C.表面振动击实仪
- D.振动台法
17
施工安全风险评估工作包括①制定评估计划,②开展风险分析③确定风险等级④选择评估方法⑤进行风险估测,⑥编制评估报告。最优的评估步骤是( )。
- A.①②④③⑤⑥
- B.①③②④⑤⑥
- C.①②④⑤③⑤
- D.①④②⑤③⑥
18
关于支架现浇法施工风险控制措施的说法,错误的是( )。
- A.支架法施工前,应进行专项安全设计,并制定安装、拆除程序和安全技术协
- B.支架立柱底部应铺设垫板或混凝土垫块扩散压力
- C.满堂支架应设置的纵向剪刀撑,应由底至按间距不大于2m间隔设置
- D.支架地基处应有排水措施,严禁被水浸泡
19
工程项目的“计划成本偏差”等于( )。
- A.施工图预算成本-责任目标成本
- B.施工预算成本-投标计划成本
- C.施工预算成本-责任目标成本
- D.施工图预算成本-投标计划成本
20
根据(公路工程施工分包管理办法,分包人业绩证明由( )出具。
- A.承包人与发包人共同
- B.发包人与监理共同
- C.发包人
- D.承包人
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
路堤实验路段施工总结的内容包括( )。
- A.过程工艺控制
- B.安全保证措施
- C.环保措施
- D.质量控制标准
- E.对初步设计文件的修改建议
22
抗滑桩桩孔施工中,应监测( )。
- A.地下水位
- B.地表水流量
- C.桩身变形
- D.土石比例
- E.滑坡体位移和变形
23
路面垫层结构的作用包括( )。
- A.粘结
- B.排水
- C.隔水
- D.防污
- E.防冻
24
现场冷再生中关键技术包括( )。
- A.添加胶粘剂与旧混合物的均匀拌合技术
- B.旧沥青混合料的环保弃置技术
- C.旧沥青混合料的铣刨、破碎技术
- D.胶粘剂配合比性能
- E.旧沥青混合料的经济运输技术
25
支架及拱架卸落顺序正确的是( )。
- A.满布式拱架卸落时,可从拱脚向拱顶依次循环卸落
- B.拱式拱架可在两支座处同时均匀卸落
- C.连续梁宜从支座向跨中依次循环卸落
- D.简支梁宜从跨中向支座依次循环卸落
- E.多孔拱桥卸架时,若桥墩允许承受单孔施工荷载,可单孔卸落
26
关于桥梁挖孔桩基础施工正确的是( )。
- A.施工现场应配备气体浓度检测仪器
- B.孔深超过15m的桩孔作业人员连续作业不得超过2h
- C.孔深15m时作业人员可利用卷扬机上下桩孔
- D.进入桩孔前应先通风10min以上
- E.岩溶和采空区不宜采用挖孔桩施工
27
隧道发生衬砌裂缝的原因主要有( )。
- A.围岩压力不均
- B.衬砌背后局部空洞
- C.衬砌额厚度严重不足
- D.蜂窝麻面
- E.模板表面凹凸不平
28
ETC入口车道配备的设备有( )。
- A.车道控制器
- B.车载单元
- C.RSU(路侧单元)
- D.自动栏杆
- E.车辆检测器
29
关于分包合同管理正确的有( )。
- A.发包人对分包合同的管理主要表现为对分包工程的批准
- B.监理工程师与承包人和分包人均有监理与被监理的管理
- C.承包人对分包人具有全面管理责任
- D.特殊情况下发包人可以向分包人直接付款
- E.分包人可以按责任划分向承包人和监理工程师提出索赔要求
30
根据《公路工程建设项目概算预算编制办法》,属于施工场地建设费的有( )。
- A.场区平整、场地硬化
- B.场区范围内临时用水支管修建费
- C.红线范围内进出场临时便道修建费
- D.工地实验室所发生的属于固定资产的试验设备租赁费
- E.施工扬尘污染防治措施费
三、实务操作和案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
某施工单位承建一分离式双向六车道高速公路山岭隧道工程,其起讫桩号为K19+720~K21+450,全长1730m。隧道两端洞口100m范围内为偏压浅埋段,其围岩级别为V级。隧道洞口开挖断面宽度为13.5m,左右洞口中心线间距为50m,隧道左右洞地质情况相同。隧道最大埋深为80m,隧道纵断面示意图如图1所示,该隧道设计支护结构为复合式衬砌(即初期支护+混凝土二次衬砌)。

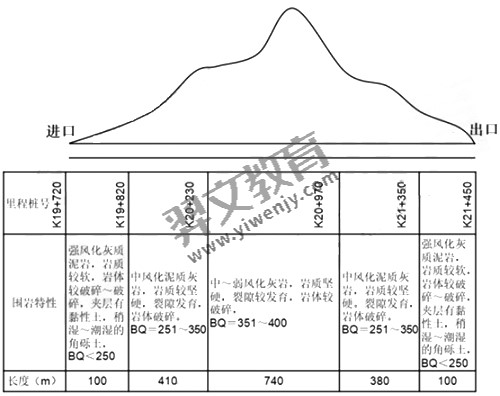

图1隧道纵断面示意图
开工前,有关单位根据围岩特性对该隧道各段围岩的级别进行了核实,并计算了各级围岩段占全隧长的百分比。
在隧道施工过程中进行了安全质量检查,发现施工单位存在如下错误做法:
①初期支护施工过程中,喷射混凝土采用干喷工艺;
②对于隧道底部超挖部分采用洞渣回填;
③仰拱和底板混凝土强度达到设计强度75%,允许车辆通行;
④二次衬砌距IV级围岩掌子面的距离为100m。
【问题】
1.该隧道是否属于小净距隧道?说明理由。
2.写出图1中BQ的中文名称,判断K20+230~K20+970段、K20+970~K21+350段围岩级别,计算IV级围岩总长与全隧长度的百分比(小数点后保留1位)
3.逐条修改安全质量检查过程中发现的错误做法。
4.施工单位的错误做法中哪两条属于重大安全事故隐患(用编号表示)?从单位和项目两个层次分别写出重大安全事故隐患排查治理第一责任人。

图1隧道纵断面示意图
开工前,有关单位根据围岩特性对该隧道各段围岩的级别进行了核实,并计算了各级围岩段占全隧长的百分比。
在隧道施工过程中进行了安全质量检查,发现施工单位存在如下错误做法:
①初期支护施工过程中,喷射混凝土采用干喷工艺;
②对于隧道底部超挖部分采用洞渣回填;
③仰拱和底板混凝土强度达到设计强度75%,允许车辆通行;
④二次衬砌距IV级围岩掌子面的距离为100m。
【问题】
1.该隧道是否属于小净距隧道?说明理由。
2.写出图1中BQ的中文名称,判断K20+230~K20+970段、K20+970~K21+350段围岩级别,计算IV级围岩总长与全隧长度的百分比(小数点后保留1位)
3.逐条修改安全质量检查过程中发现的错误做法。
4.施工单位的错误做法中哪两条属于重大安全事故隐患(用编号表示)?从单位和项目两个层次分别写出重大安全事故隐患排查治理第一责任人。
32
某施工单位承建某高速公路K11+320~K30+180段改扩建工程,由双向四车道扩建为双向六车道,施工过程中发生了如下事件:
事件一:K13+826~K14+635段为填方路段,边坡高度最低为20.6m,最高为24.8m。路床填筑时,每层最大压实厚度宜不大于(A)mm,顶面最后一层压实厚度应不小于(B)mm。
事件二:本工程填方量大,借方困难,部分填料含水量较大,需掺灰处理,经反复试验,掺灰土的CBR值在6%~7%之间。
事件三:本工程K22+300~K23+100为高填路堤,其新拓宽部分局部路段穿越软土地基,设计采取了粉喷桩对软基进行处理。
事件四:K25+550~K30+180段有若干鱼塘,水深低于2m,塘底淤泥厚度最大不超过0.8m,软土层厚度大于4m,小于8m;施工单位拟采取抛石挤淤或袋装砂井处理软基。
事件五:扩建路面工程与原设计路面结构层一致,通车后不久,巡查发现某软基填方区间新旧路面结合部有一条长约80m、宽约1.5mm的纵向裂缝。业主召集路基、路面等技术专家对纵向裂缝进行论证及原因分析。专家会议结论是“该80m路段路面材料及工艺控制均无缺陷,沥青路面扩建与旧路面结合部质量良好,裂缝产生与路面施工无关。裂缝产生的主要原因是由路基施工引起的.....”
【问题】
1.事件一中,本段填土路基是否属于高路堤?说明理由。分别写出A、B的数值。
2.事件二中,掺灰土能否作为上路床填料?说明理由。
3.事件三中,粉喷桩处理软基的主要目的有哪些?
4.事件四中,两种软基处理方案哪种较合理?说明理由。
5.写出事件五中裂缝产生的两条主要原因。
事件一:K13+826~K14+635段为填方路段,边坡高度最低为20.6m,最高为24.8m。路床填筑时,每层最大压实厚度宜不大于(A)mm,顶面最后一层压实厚度应不小于(B)mm。
事件二:本工程填方量大,借方困难,部分填料含水量较大,需掺灰处理,经反复试验,掺灰土的CBR值在6%~7%之间。
事件三:本工程K22+300~K23+100为高填路堤,其新拓宽部分局部路段穿越软土地基,设计采取了粉喷桩对软基进行处理。
事件四:K25+550~K30+180段有若干鱼塘,水深低于2m,塘底淤泥厚度最大不超过0.8m,软土层厚度大于4m,小于8m;施工单位拟采取抛石挤淤或袋装砂井处理软基。
事件五:扩建路面工程与原设计路面结构层一致,通车后不久,巡查发现某软基填方区间新旧路面结合部有一条长约80m、宽约1.5mm的纵向裂缝。业主召集路基、路面等技术专家对纵向裂缝进行论证及原因分析。专家会议结论是“该80m路段路面材料及工艺控制均无缺陷,沥青路面扩建与旧路面结合部质量良好,裂缝产生与路面施工无关。裂缝产生的主要原因是由路基施工引起的.....”
【问题】
1.事件一中,本段填土路基是否属于高路堤?说明理由。分别写出A、B的数值。
2.事件二中,掺灰土能否作为上路床填料?说明理由。
3.事件三中,粉喷桩处理软基的主要目的有哪些?
4.事件四中,两种软基处理方案哪种较合理?说明理由。
5.写出事件五中裂缝产生的两条主要原因。
33
某桥上部为3×25m预应力钢筋混凝土连续箱梁,下部为圆柱式墩,桩基础。桥面宽度为8.5m,桥面纵坡3.5%,双向横坡1.5%,桥梁高度24m。地基土层从上到下依次为杂填土、砂岩。
施工过程中发生了如下事件:
事件一:项目经理部决定采用盘扣式支架搭设满堂支架浇筑连续箱梁,支架搭设高度24m,宽度9m,并按规定设置纵、横、平面斜杆,经支架设计验算确定了布置间距并委托第三方验算,专项施工方案编制完成后,经项目总工程师签字并加盖项目经理部公章,报总监理工程师签字盖章后即组织施工。
事件二:项目经理部按照专项施工方案完成地基处理、支架搭设、模板、钢筋和预应力管道安装,经监理工程师现场对模板、钢筋和预应力管道检查验收后浇筑箱梁底板和腹板混凝土。
事件三:箱梁混凝土分两次浇筑,第一次浇筑底板和腹板,第二次浇筑顶板。第一次浇筑混凝土时纵向由高处向低处浇筑,横向对称浇筑,气温最高达32℃,经过30小时完成混凝土浇筑。待第一次浇筑混凝土完成,开始洒水养护时发现,先浇筑部分混凝土顶面出现裂缝。
事件四:本桥箱梁为C40混凝土,低松弛钢绞线,夹片式锚具。施工单位在张拉压浆过程中采取了如下做法:
①预应力张拉程序为:0→σcon(持荷5min锚固);
②在水泥浆中加入铝粉膨胀剂;
③压浆自高处向低处进行。
【问题】
1.事件一中,支架工程是否属于超过一定规模的危大工程?专项施工方案实施前还应完善哪些手续?
2.事件一中,支架搭设高宽比是否满足相关规定?如果不满足,说明理由和应采取的处理措施。
3.事件二中,浇筑混凝土之前遗漏了哪些验收程序和工序?
4.说明事件三中混凝土产生裂缝的主要原因。
5.逐条判断事件四中施工单位的做法是否正确?若不正确,写出正确做法。
施工过程中发生了如下事件:
事件一:项目经理部决定采用盘扣式支架搭设满堂支架浇筑连续箱梁,支架搭设高度24m,宽度9m,并按规定设置纵、横、平面斜杆,经支架设计验算确定了布置间距并委托第三方验算,专项施工方案编制完成后,经项目总工程师签字并加盖项目经理部公章,报总监理工程师签字盖章后即组织施工。
事件二:项目经理部按照专项施工方案完成地基处理、支架搭设、模板、钢筋和预应力管道安装,经监理工程师现场对模板、钢筋和预应力管道检查验收后浇筑箱梁底板和腹板混凝土。
事件三:箱梁混凝土分两次浇筑,第一次浇筑底板和腹板,第二次浇筑顶板。第一次浇筑混凝土时纵向由高处向低处浇筑,横向对称浇筑,气温最高达32℃,经过30小时完成混凝土浇筑。待第一次浇筑混凝土完成,开始洒水养护时发现,先浇筑部分混凝土顶面出现裂缝。
事件四:本桥箱梁为C40混凝土,低松弛钢绞线,夹片式锚具。施工单位在张拉压浆过程中采取了如下做法:
①预应力张拉程序为:0→σcon(持荷5min锚固);
②在水泥浆中加入铝粉膨胀剂;
③压浆自高处向低处进行。
【问题】
1.事件一中,支架工程是否属于超过一定规模的危大工程?专项施工方案实施前还应完善哪些手续?
2.事件一中,支架搭设高宽比是否满足相关规定?如果不满足,说明理由和应采取的处理措施。
3.事件二中,浇筑混凝土之前遗漏了哪些验收程序和工序?
4.说明事件三中混凝土产生裂缝的主要原因。
5.逐条判断事件四中施工单位的做法是否正确?若不正确,写出正确做法。
34
南方平原地区某一快速通道公路位于滨海区域,气候多雨,公路起讫桩号为K0+000~K30+000,线形平顺,双向六车道,无中央分隔带。行车道总宽度为B,每个车道宽度为3.75m。该公路为旧路改建,设计标高为公路中线位置。该工程采用柔性路面面层,基层采用半刚性基层,路面结构设计示意图如图4-1所示。

图4-1路面结构设计示意图
为加强路面横向排水,路面横坡采用改进的三次抛物线型路拱,平均路拱横坡i=2%,路拱大样示意图及其计算公式如图4-2所示:

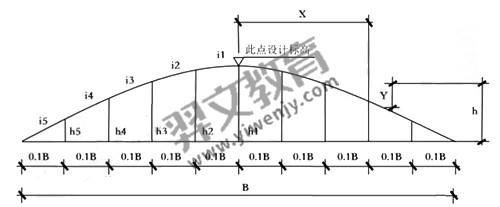

图4-2路拱大样示意图
改进的三次抛物线行路拱的计算公式为:

式中:B--行车道总宽度(m)
h--行车道路拱的竖向高度,h=B×i/2(m)
X--距离行车道中心的横向距离(m)
Y--对应X值的纵坐标(m)
施工过程中发生了如下事件:
事件一:施工单位按公路施工标准化的要求,修建了沥青混合料拌合站,配置了1台拌和机、3个沥青罐、冷热集料仓各5个。按施工标准化要求设置了下列标识标牌:拌合站简介牌、混合料配合比牌、材料标识牌、操作规程牌、消防保卫牌、安全警告警示牌。拌合站简介牌应标识的主要内容有:供应主要构造物情况及质量保证体系。拌合站采用封闭式管理,四周设置围墙及排水沟,入口处设置彩门及值班室。
事件二:施工单位依托母体试验室组建了工地试验室。母体试验室具有交通运输部公路水运工程试验检测机构等级证书中的综合乙级资质证书,为加强工地试验室外委管理,要求外委试验的检测机构应具备相应的资质和条件,工地试验室应将其有关证书复印件存档备案,施工单位还制定了如下管理要求:
①工地试验室超出母体检测机构授权范围的试验检测项目和参数,必须进行外委,外委试验应向监理单位报备;
②外委试验取样、送样过程应进行见证,工地试验室应对外委试验结果进行确认;
③工程建设项目的同一合同段中的施工、监理单位和检测机构应该将外委试验委托给同一家检测机构。
【问题】

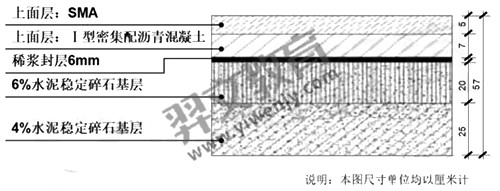

1.写出图4-1中上面层结构的中文名称;图4-1中下面层沥青混凝土的级配有何特点?该层压实后,其剩余空隙率要求满足什么范围?
2.计算图4-2中的h3。(单位:m,小数点后保留4位)

3.事件一中,拌合站简介牌还应标识的内容有哪些?复制下列表格到答题卡上,并按表中示例,用直线将“标识标牌名称”与最佳的“设置位置”一一对应连接起来。
4.逐条判断事件二中的管理要求是否正确?若不正确写出正确要求。
5.写出事件二中外委试验的检测机构应具备的资质和条件。

图4-1路面结构设计示意图
为加强路面横向排水,路面横坡采用改进的三次抛物线型路拱,平均路拱横坡i=2%,路拱大样示意图及其计算公式如图4-2所示:

图4-2路拱大样示意图
改进的三次抛物线行路拱的计算公式为:

式中:B--行车道总宽度(m)
h--行车道路拱的竖向高度,h=B×i/2(m)
X--距离行车道中心的横向距离(m)
Y--对应X值的纵坐标(m)
施工过程中发生了如下事件:
事件一:施工单位按公路施工标准化的要求,修建了沥青混合料拌合站,配置了1台拌和机、3个沥青罐、冷热集料仓各5个。按施工标准化要求设置了下列标识标牌:拌合站简介牌、混合料配合比牌、材料标识牌、操作规程牌、消防保卫牌、安全警告警示牌。拌合站简介牌应标识的主要内容有:供应主要构造物情况及质量保证体系。拌合站采用封闭式管理,四周设置围墙及排水沟,入口处设置彩门及值班室。
事件二:施工单位依托母体试验室组建了工地试验室。母体试验室具有交通运输部公路水运工程试验检测机构等级证书中的综合乙级资质证书,为加强工地试验室外委管理,要求外委试验的检测机构应具备相应的资质和条件,工地试验室应将其有关证书复印件存档备案,施工单位还制定了如下管理要求:
①工地试验室超出母体检测机构授权范围的试验检测项目和参数,必须进行外委,外委试验应向监理单位报备;
②外委试验取样、送样过程应进行见证,工地试验室应对外委试验结果进行确认;
③工程建设项目的同一合同段中的施工、监理单位和检测机构应该将外委试验委托给同一家检测机构。
【问题】
1.写出图4-1中上面层结构的中文名称;图4-1中下面层沥青混凝土的级配有何特点?该层压实后,其剩余空隙率要求满足什么范围?
2.计算图4-2中的h3。(单位:m,小数点后保留4位)
3.事件一中,拌合站简介牌还应标识的内容有哪些?复制下列表格到答题卡上,并按表中示例,用直线将“标识标牌名称”与最佳的“设置位置”一一对应连接起来。
4.逐条判断事件二中的管理要求是否正确?若不正确写出正确要求。
5.写出事件二中外委试验的检测机构应具备的资质和条件。
35
某施工单位承接了某高速公路合同段的施工任务。该合同段起讫桩号为K9+060~K14+270,公路沿线经过大量水田,水系发育,有大量软土地基,其中在K11+350附近软土厚度为4.5~8.0m,设计采用水泥粉体搅拌桩进行处理,水泥掺量为14%,桩径为50cm,桩间距为150cm,呈正三角形布置,桩顶地基设砂砾垫层,厚度为30cm,另有一座中心桩号为K13+050的大桥,其桥台后填土较高,荷载较大,需按规范要求进行台背回填。项目开工前,施工单位编制了实施性施工组织设计,确定了主要分部分项工程的施工方法、施工机械设备等,制定了进度计划,并经监理工程师批准,双代号网络计划如图5所示。

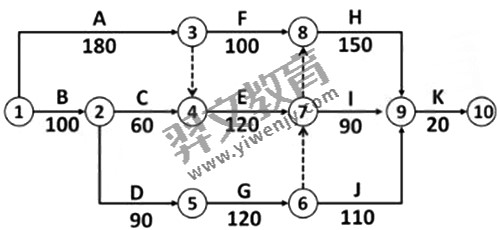

图5双代号网络计划图(单位:天)
施工过程中发生了如下事件:
事件一:水泥粉体搅拌桩施工前,施工单位进行成柱试验,确定了满足设计喷入量要求的水泥粉体搅拌桩施工工艺参数,包括钻进速度、搅拌速度等。施工过程中,施工单位严格按规范要求进行质量检验,实测项目包括垂直度、承载力、桩长、桩径、桩距等。检验发现有部分桩体出现下沉,下沉量在12~2.0m之间不等,施工单位按规范要求采取措施对桩体下沉进行了处理。
事件二:施工组织设计中,桥台台背回填的技术方案部分内容如下:①台背填料选用砂石料或二灰土;②自台身起,顺路线方向,填土的长度在顶面处不小于桥台的高度;③锥坡填土与台背填土同时进行;④采用小型机械进行压实,压实度不小于94%;⑤台背回填在结构物强度达到设计强度65%以上进行。
事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形:
①因设计变更,工作(B)的工程量由50000m³增加至60000m³;
②工作(D)结束后,业主指令在工作(G)之前增加一项工程,完成该新增工程需要30天。
③因业主供应的某主要材料检验不合格,导致工作(I)开始时间推迟40天,施工单位按合同约定分别就以上3个情形向业主提出工期索赔。
【问题】
1.计算网络计划的工期,指出关键线路。
2.事件一中,施工单位在成桩试验中还应确定哪些工艺参数?补充质量检验实测项目。
3.写出事件一中桩体下沉应采取的处理措施。
4.逐条判断事件二中施工单位的技术方案是否正确?若不正确写出正确技术方案。
5.事件三中每种情形下可索赔工期分别为多少天?总工期索赔为多少天?

图5双代号网络计划图(单位:天)
施工过程中发生了如下事件:
事件一:水泥粉体搅拌桩施工前,施工单位进行成柱试验,确定了满足设计喷入量要求的水泥粉体搅拌桩施工工艺参数,包括钻进速度、搅拌速度等。施工过程中,施工单位严格按规范要求进行质量检验,实测项目包括垂直度、承载力、桩长、桩径、桩距等。检验发现有部分桩体出现下沉,下沉量在12~2.0m之间不等,施工单位按规范要求采取措施对桩体下沉进行了处理。
事件二:施工组织设计中,桥台台背回填的技术方案部分内容如下:①台背填料选用砂石料或二灰土;②自台身起,顺路线方向,填土的长度在顶面处不小于桥台的高度;③锥坡填土与台背填土同时进行;④采用小型机械进行压实,压实度不小于94%;⑤台背回填在结构物强度达到设计强度65%以上进行。
事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形:
①因设计变更,工作(B)的工程量由50000m³增加至60000m³;
②工作(D)结束后,业主指令在工作(G)之前增加一项工程,完成该新增工程需要30天。
③因业主供应的某主要材料检验不合格,导致工作(I)开始时间推迟40天,施工单位按合同约定分别就以上3个情形向业主提出工期索赔。
【问题】
1.计算网络计划的工期,指出关键线路。
2.事件一中,施工单位在成桩试验中还应确定哪些工艺参数?补充质量检验实测项目。
3.写出事件一中桩体下沉应采取的处理措施。
4.逐条判断事件二中施工单位的技术方案是否正确?若不正确写出正确技术方案。
5.事件三中每种情形下可索赔工期分别为多少天?总工期索赔为多少天?
输入阅读码
查看答案与解析需要输入阅读码

h3=h-Y=0.225-0.0522=0.1728m
