一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
上游围堰背水侧发生大面积管涌,在管涌出口处采用反滤层压盖进行处理。反滤盖层材料包括:①大石子、②粗砂、③小石子。从上到下的材料顺序是( )。
- A.①②③
- B.②③①
- C.①③②
- D.③①②
2
启闭机试验中的静载试验是启闭机在( )额定荷载状态下进行的静态试验和操作。
- A.1.1倍
- B.1.2倍
- C.1.25倍
- D.无
3
根据《水利工程建设程序管理暂行规定》,水利工程质量由( )负全面责任。
- A.审批单位
- B.项目法人
- C.设计单位
- D.施工单位
4

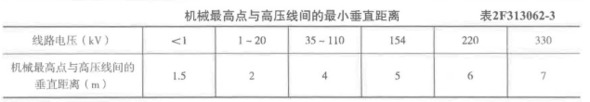

水利工程中,起重机械从330kV高压线通过时,其最高点与高压线之间的最小垂直距离不得小于( )m。
- A.4
- B.5
- C.6
- D.7
5
水利工程在竣工验收鉴定书印发后( )个工作日内,项目法人与运行管理单位应完成工程移交手续。
- A.60
- B.30
- C.20
- D.40
6
修补处于高流速区的表层缺陷,为保证强度和平整度,减少砂浆干缩,可采用( )。
- A.喷浆修补法
- B.灌浆修补法
- C.钢纤维喷射混凝土修补法
- D.预缩砂浆修补法
7
漏洞险情的抢护方法中,采用( )抢护漏洞进口,需防止盖堵初始时,由于洞内断流,外部水压力增大,洞口覆盖物的四周进水。
- A.反滤围井
- B.戗堤法
- C.塞堵法
- D.盖堵法
8
禁止标志的背景用( )色。
- A.白
- B.红
- C.黄
- D.蓝
9
按照“政府监督、项目法人负责、社会监理、企业保证”的要求,建立健全质量管理体系,各单位在工程现场的项目负责人对本单位在工程现场的质量工作负( )。
- A.领导责任
- B.直接领导责任
- C.全面责任
- D.直接责任
10
地形图比例尺为1:2000,主要用于( )。
- A.水工设计
- B.工程布置
- C.地质勘探
- D.流域规划
11
实施代建的水利工程建设项目,对代建单位的奖励一般控制在代建管理费的( )以下。
- A.5%
- B.10%
- C.15%
- D.20%
12
承包人应在发出索赔意向通知书后( )天内,向监理人正式递交索赔通知书。
- A.7
- B.14
- C.21
- D.28
13

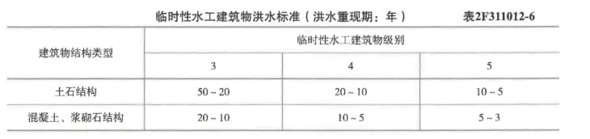

某水利工程土石围堰级别为4级,相应围堰洪水标准应为( )年一遇。
- A.5~3
- B.10~5
- C.20~10
- D.50~20
14
堆石坝过渡料过渡性检查的取样应在( )部位。
- A.界面
- B.中间
- C.中心
- D.任意
15
某水利工程土石围堰级别为4级,相应围堰洪水标准应为( )年一遇。
- A.5~3
- B.10~5
- C.20~10
- D.50~20
16
堆石坝坝体填筑垫层料的摊铺多用( ),以减轻物料的分离。
- A.后退法
- B.混合法
- C.进占法
- D.综合法
17
根据《水利建设工程文明工地创建管理办法》,文明工地实行届期制,每( )年通报一次。
- A.1
- B.2
- C.3
- D.4
18
用于编制施工图预算时计算工程造价和计算工程中劳动力、材料、机械台时需要的定额为( )。
- A.概算定额
- B.预算定额
- C.施工定额
- D.投资估算指标
19
堆石坝坝体填筑垫层料的摊铺多用( ),以减轻物料的分离。
- A.后退法
- B.混合法
- C.进占法
- D.综合法
20
根据竣工验收主持单位的要求和项目的具体情况,需要对竣工检测的项目、内容、数量进行审核的单位是( )。
- A.项目法人
- B.质量监督机构
- C.监理单位
- D.竣工验收主持单位
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
水利工程施工采用抛投块料截流,按抛投合龙方法可分为( )。
- A.塞堵
- B.平堵
- C.立堵
- D.盖堵
- E.混合堵
22
建设项目主体工程开工之前,必须完成的施工准备阶段的主要工作内容包括( )。
- A.组织相关监理招标,组织主体工程招标准备工作
- B.施工现场的征地、拆迁
- C.必需的生产、生活临时建筑工程
- D.完成施工用水、电等工程
- E.完成施工图设计
23
测量误差按其产生的原因和对观测结果影响性质的不同,可以分为( )三类。
- A.粗差
- B.系统误差
- C.观测误差
- D.偶然误差
- E.仪器误差
24
风险控制应采取经济、可行、积极的处理措施,具体风险处理方法有( )。
- A.风险规避
- B.风险消除
- C.风险缓解
- D.风险转移
- E.风险自留
25
根据《水利建设质量工作考核办法》,项目法人质量管理考核要点包括( )。
- A.现场设计服务情况
- B.质量主体责任履行情况
- C.质量保证体系建立情况
- D.施工现场管理情况
- E.质量管理体系建立情况
26
根据《水利工程设计变更管理暂行办法》,水利工程设计变更分为( )。
- A.一般设计变更
- B.普通设计变更
- C.较大设计变更
- D.重大设计变更
- E.特别重大设计变更
27
可行性研究报告应重点解决项目建设的( )等可行性问题。
- A.技术
- B.经济
- C.美观
- D.环境
- E.社会
28
关于钢筋制作与安装的说法,不正确的有( )。
- A.钢筋图中钢筋用粗实线表示
- B.钢筋图中,平面图配置双层钢筋的底层钢筋向上向右弯折
- C.受拉钢筋直径为32mm,可以采用绑扎链接
- D.同一批号钢筋,每30t宜作为一个检验批
- E.钢筋代换应按照承载力设计值相等的原则进行
29
水准仪的使用步骤包括( )。
- A.仪器安置和粗略整平
- B.瞄准
- C.精平
- D.读数
- E.记录
30
下列关于《水利水电工程施工质量评定表》填表基本规定正确的是( )。
- A.单元(工序)工程完工后,应及时评定其质量等级,并按现场检验结果,如实填写《评定表》。现场检验应遵守随机取样原则
- B.合格率用百分数表示,小数点后保留两位,如果恰为整数,则小数点后以0表示
- C.《评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写
- D.文字应按国务院颁布的简化汉字书写,字迹应工整、清晰
- E.改错时应将错误用斜线划掉,再在其左上方填写正确的文字(或数字)
三、案例分析题
每题20分,共4题,共80分。根据所给材料回答问题。
31
【背景资料】某中央投资的公益性大型泵站工程,该工程依据《水利水电工程标准施工招标文件(2009年版)》采用公开招标方式选择施工总承包单位,工程在招标时,有五台达到国家规定的招标范围和标准的重要设备,因在招标时设备性能和参数尚未确定,未包含在招标范围内。设备采购招标要求按《工程建设项目货物招标投标办法》(国家发展和改革委员会等七部委发布的2005年第27号令)执行。
【事件】
事件1:工程实施后该设备具备了采购招标条件,未经项目法人同意,施工总承包人作为该设备采购招标的招标人组织招标。
事件2:为解答潜在投标人在阅读招标文件中提出的疑问,招标人召开了投标预备会,但潜在投标人A未出席。投标人B提前送达了投标文件,但未参加开标会。开标时招标人拒收了A和B的投标文件。
事件3:招标单位从评标专家库中抽取了包括技术、经济、合同等方面的4名专家组建了评标委员会。
事件4:由于招标前无法精确拟定其技术规格,招标人采用两阶段招标程序。在第一阶段,招标人要求潜在投标人提交技术建议,详细阐明货物的技术规格、质量和其他特性。同时要求投标人提交投标保证金。
事件5:签订合同时,招标人提出履约保证金需要由招标文件规定的中标价的10%提高到15%。中标人只愿意提供按照招标文件规定的中标价的10%额度提供履约担保。为此,招标人以中标人未按照招标人的要求提交履约担保为由,取消其中标资格。
【问题】
<1>.指出事件1中有无不妥之处,并说明理由。
<2>.指出事件2中有无不妥之处,并说明理由。
<3>.指出事件3中有无不妥之处,并说明理由。
<4>.指出事件4中有无不妥之处,并说明理由。
<5>.指出事件5中有无不妥之处,并说明理由
【事件】
事件1:工程实施后该设备具备了采购招标条件,未经项目法人同意,施工总承包人作为该设备采购招标的招标人组织招标。
事件2:为解答潜在投标人在阅读招标文件中提出的疑问,招标人召开了投标预备会,但潜在投标人A未出席。投标人B提前送达了投标文件,但未参加开标会。开标时招标人拒收了A和B的投标文件。
事件3:招标单位从评标专家库中抽取了包括技术、经济、合同等方面的4名专家组建了评标委员会。
事件4:由于招标前无法精确拟定其技术规格,招标人采用两阶段招标程序。在第一阶段,招标人要求潜在投标人提交技术建议,详细阐明货物的技术规格、质量和其他特性。同时要求投标人提交投标保证金。
事件5:签订合同时,招标人提出履约保证金需要由招标文件规定的中标价的10%提高到15%。中标人只愿意提供按照招标文件规定的中标价的10%额度提供履约担保。为此,招标人以中标人未按照招标人的要求提交履约担保为由,取消其中标资格。
【问题】
<1>.指出事件1中有无不妥之处,并说明理由。
<2>.指出事件2中有无不妥之处,并说明理由。
<3>.指出事件3中有无不妥之处,并说明理由。
<4>.指出事件4中有无不妥之处,并说明理由。
<5>.指出事件5中有无不妥之处,并说明理由
32
【背景资料】某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%,开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清,工程进度款逐月结算。
【问题】
<1>.工程预付款和起扣点是多少?
<2>.当工程完成合同的70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价。其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款是多少?合同实际价款为多少?
【问题】
<1>.工程预付款和起扣点是多少?
<2>.当工程完成合同的70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价。其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款是多少?合同实际价款为多少?
33
【背景资料】某招标人就一河道疏浚工程进行公开招标,招标公告分别在“中国招标投标公共服务平台”和该省水行政主管部门指定的某网站刊登。
事件一:在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在“中国招标投标公共服务平台”的招标公告无此条要求。
事件二:招标文件的合同条款约定本工程保修期为1年,自工程通过合同完工验收之日起计算。
事件三:共有A、B、C、D、B五家投标人开标,评标,本次评标采用最低报价评标法,过程中发生下列事情:
(1)A投标人未参加招标人组织的踏勘现场活动,但A的投标报价是最低投标价,于是A中标。
(2)某位评标人认为B投标人投标报价最接近标底,应中标。
(3)C投标人投标人的投标报价最高,故在开标后第二天撤销了其投标文件,并要求退还质量保证金和利息,招标人拒绝了这个要求。
(4)D投标人在评标现场提出招标文件中有一处与相关规定不符,请招标人确认是否正确。
(5)E投标人发现工程量清单有算术性错误,递交了一份书面澄清。事件四:招标人和投标人签订合同,合同有①中标通知书;②专用合同条款;③通用合条款:④技术标准和要求;⑤图纸;⑥已标价的工程量清单;⑦协议书等。
【问题】
<1>.事件一和事件二是否存在不妥之处,若有,指出并改正。
<2>.事件三(1)-(4)是否存在不妥之处,说明理由。
<3>.事件三中B投标人递交的书面澄清是否有效,说明理由。
<4>.根据事件四,按解释合同的优先顺序①-⑦进行排序。
事件一:在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在“中国招标投标公共服务平台”的招标公告无此条要求。
事件二:招标文件的合同条款约定本工程保修期为1年,自工程通过合同完工验收之日起计算。
事件三:共有A、B、C、D、B五家投标人开标,评标,本次评标采用最低报价评标法,过程中发生下列事情:
(1)A投标人未参加招标人组织的踏勘现场活动,但A的投标报价是最低投标价,于是A中标。
(2)某位评标人认为B投标人投标报价最接近标底,应中标。
(3)C投标人投标人的投标报价最高,故在开标后第二天撤销了其投标文件,并要求退还质量保证金和利息,招标人拒绝了这个要求。
(4)D投标人在评标现场提出招标文件中有一处与相关规定不符,请招标人确认是否正确。
(5)E投标人发现工程量清单有算术性错误,递交了一份书面澄清。事件四:招标人和投标人签订合同,合同有①中标通知书;②专用合同条款;③通用合条款:④技术标准和要求;⑤图纸;⑥已标价的工程量清单;⑦协议书等。
【问题】
<1>.事件一和事件二是否存在不妥之处,若有,指出并改正。
<2>.事件三(1)-(4)是否存在不妥之处,说明理由。
<3>.事件三中B投标人递交的书面澄清是否有效,说明理由。
<4>.根据事件四,按解释合同的优先顺序①-⑦进行排序。
34
背景资料:某水利工程包括水闸和船闸工程,工程所在地区每年4-9月份为汛期。项目于2021年9月开工,计划2022年1月底完工。项目划分为水闸和船闸两个单位工程。本工程施工过程中发生如下事件:
事件一:为加强工程质量管理,保证施工安全,施工单位根据《水利水电工程施工安全管理导则》相关要求开展
①本工种岗位安全操作教育;
②现场规章制度和遵章守纪教育;
③安全基本知识教育;
④班组纪律教育;
⑤法制教育等教育活动。
事件二:施工单位根据《水利水电工程施工组织设计规范》(SL303-2017),工程施工期混凝土高峰月浇筑强度为9000m3/月,每月天数按25d计,每天工作小时按20h计,如小时不均匀系数取1.3。按Qh=KhQm/(MN)初步确定了混凝土生产系统规模。
事件三:水闸单位工程共有20个分部工程,分部工程质量全部合格,其中优良分部工程17个;主要分部工程8个,工程质量全部优良。施工过程中未发生质量事故,外观质量得分率为86%,质量检验评定资料齐全,工程观测分析结果符合国家和行业标准以及合同约定的标准。
事件四:项目如期完工,计划于2022年3月进行竣工验收。施工单位在竣工图编制中,对由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后作为竣工图。
【问题】
<1>.事件一,根据《水利水电工程施工安全管理导则》SL721-2015,简述中“三级安全教育”的类别;①-⑤分别属于哪级安全教育。
<2>.事件二中,试说明公式中Qm、M、N的含义,并确定该混凝土生产系统规模定型。
<3>.依据《水利水电工程施工质量检验与评定规程》(SL176-2007),根据事件三提供的资料,说明水闸单位工程的质量等级。
<4>.依据《水利水电建设工程验收规程》和《水利工程建设项目档案管理规定》的规定,指出并改正事件四中的不妥之处。
事件一:为加强工程质量管理,保证施工安全,施工单位根据《水利水电工程施工安全管理导则》相关要求开展
①本工种岗位安全操作教育;
②现场规章制度和遵章守纪教育;
③安全基本知识教育;
④班组纪律教育;
⑤法制教育等教育活动。
事件二:施工单位根据《水利水电工程施工组织设计规范》(SL303-2017),工程施工期混凝土高峰月浇筑强度为9000m3/月,每月天数按25d计,每天工作小时按20h计,如小时不均匀系数取1.3。按Qh=KhQm/(MN)初步确定了混凝土生产系统规模。
事件三:水闸单位工程共有20个分部工程,分部工程质量全部合格,其中优良分部工程17个;主要分部工程8个,工程质量全部优良。施工过程中未发生质量事故,外观质量得分率为86%,质量检验评定资料齐全,工程观测分析结果符合国家和行业标准以及合同约定的标准。
事件四:项目如期完工,计划于2022年3月进行竣工验收。施工单位在竣工图编制中,对由预制改成现浇的交通桥工程,直接在原施工图上注明变更的依据,加盖并签署竣工图章后作为竣工图。
【问题】
<1>.事件一,根据《水利水电工程施工安全管理导则》SL721-2015,简述中“三级安全教育”的类别;①-⑤分别属于哪级安全教育。
<2>.事件二中,试说明公式中Qm、M、N的含义,并确定该混凝土生产系统规模定型。
<3>.依据《水利水电工程施工质量检验与评定规程》(SL176-2007),根据事件三提供的资料,说明水闸单位工程的质量等级。
<4>.依据《水利水电建设工程验收规程》和《水利工程建设项目档案管理规定》的规定,指出并改正事件四中的不妥之处。
